祥福豹倉供應鏈項目

發布時間:2021-05-27

瀏覽人數:1221

祥福豹倉供應鏈

施工內容:強弱電

開工日期:2021526

項目負責人:王琪

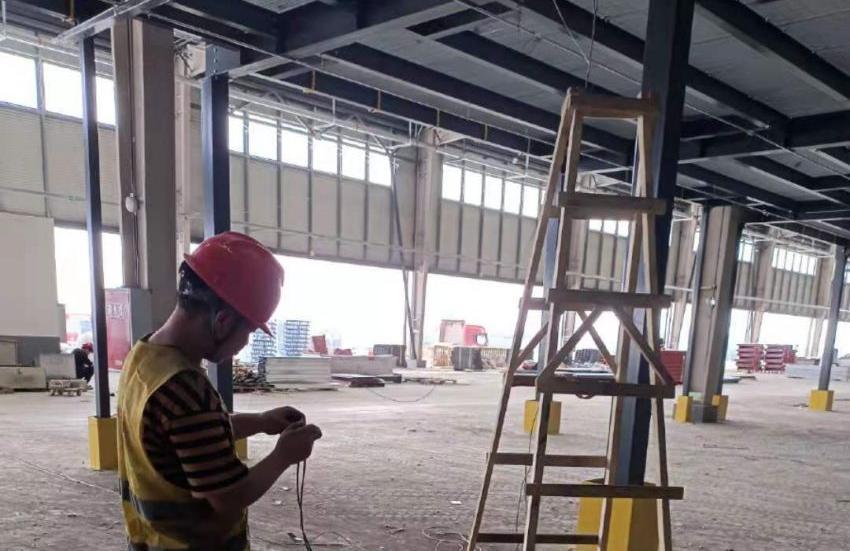

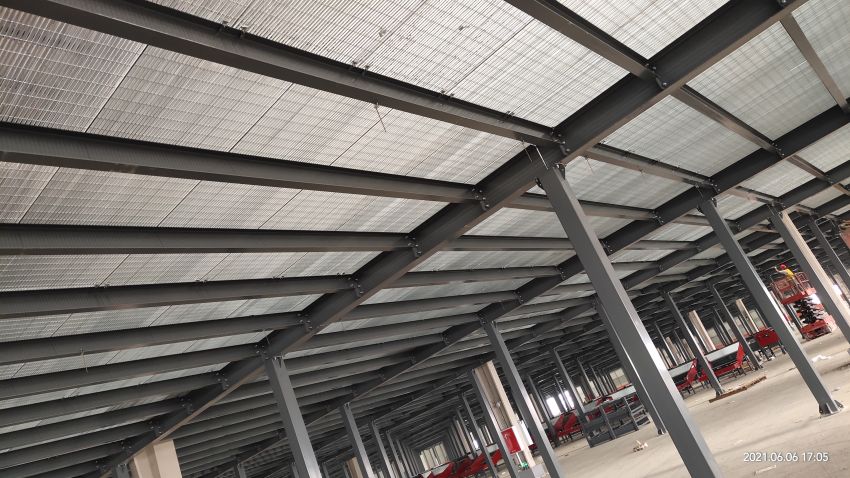

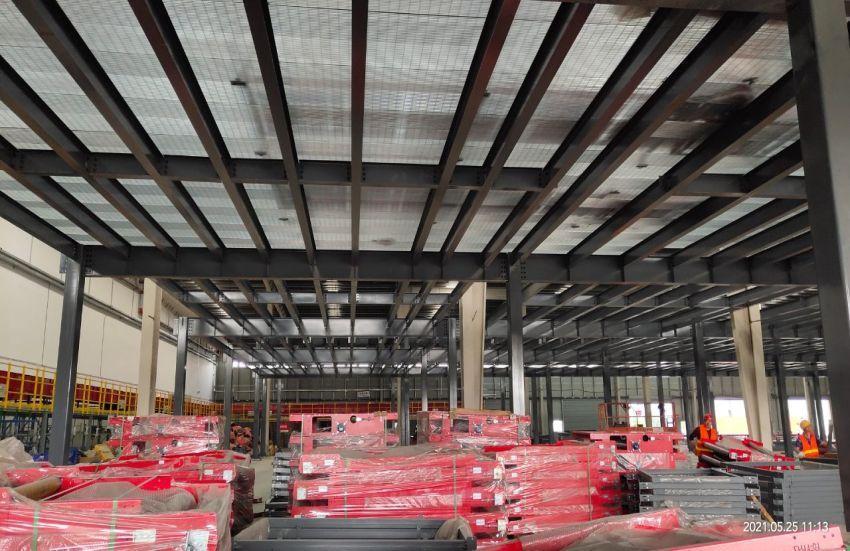

526

今日施工內容及完成量:

1、一號庫400*150橋架拆除80

2、一號庫鋼架平臺上,AP布管完成8%

3、二號庫一層鋼平臺下,照明布管完成50%

今日施工工種:強弱電

今日施工人數:7

附圖:

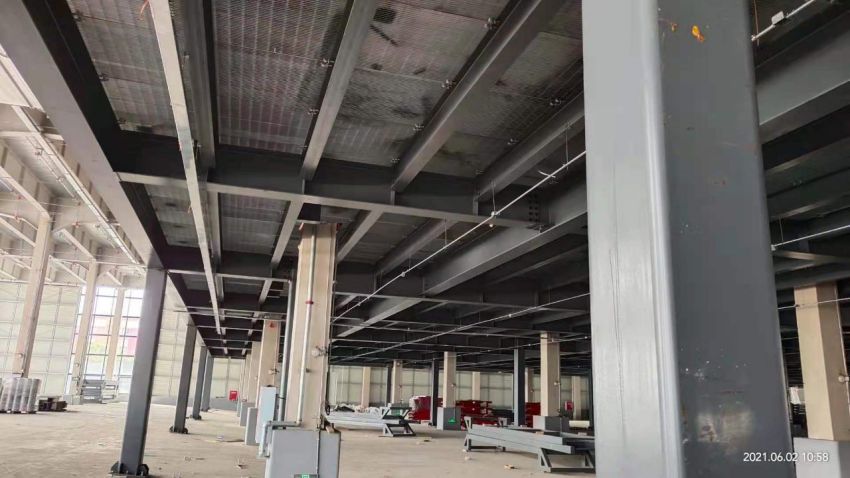

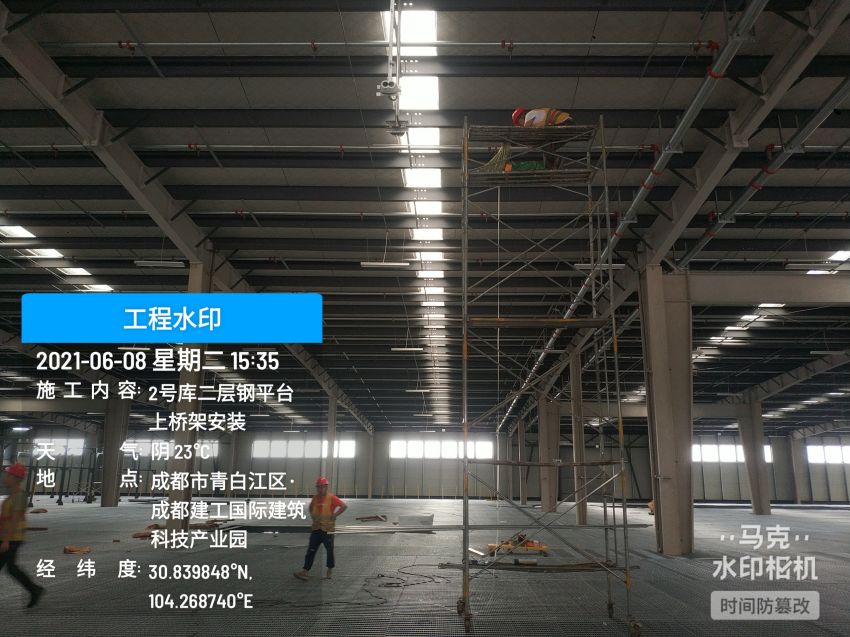

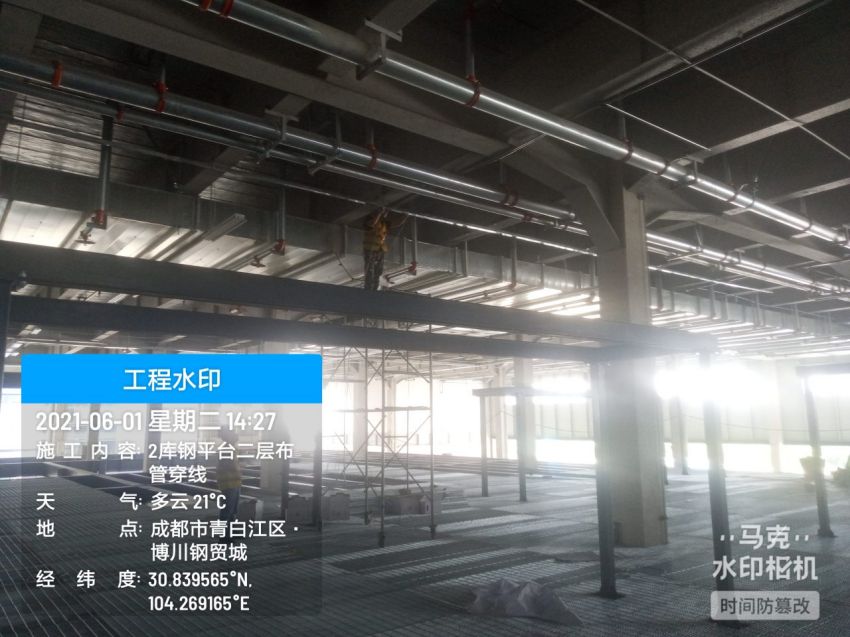

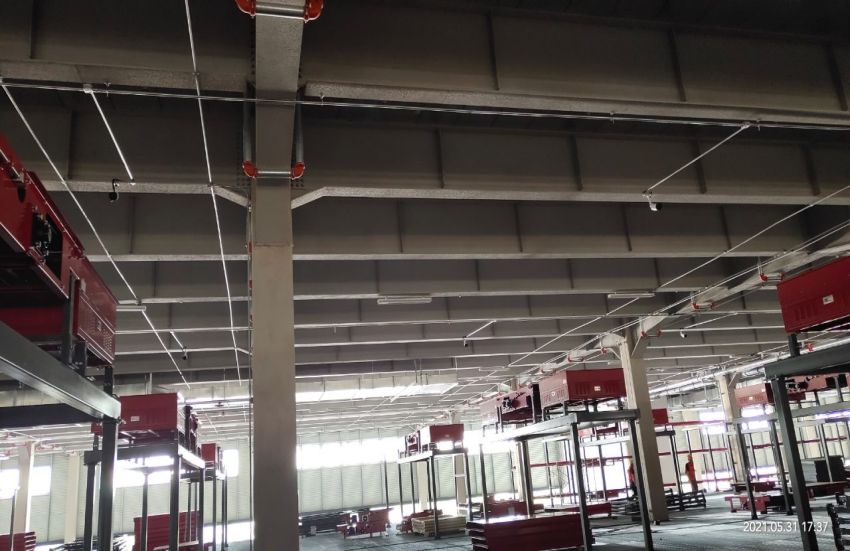

531

今日施工內容及完成量:

1、二號庫一層鋼平臺上監控布管完成50%

2、二號庫一層鋼平臺上AP布管完成40%

3、二號庫一層鋼平臺下照明布管完成50%

今日施工工種:強弱電

今日施工人數:9

附圖:

5月31日 (2).jpg

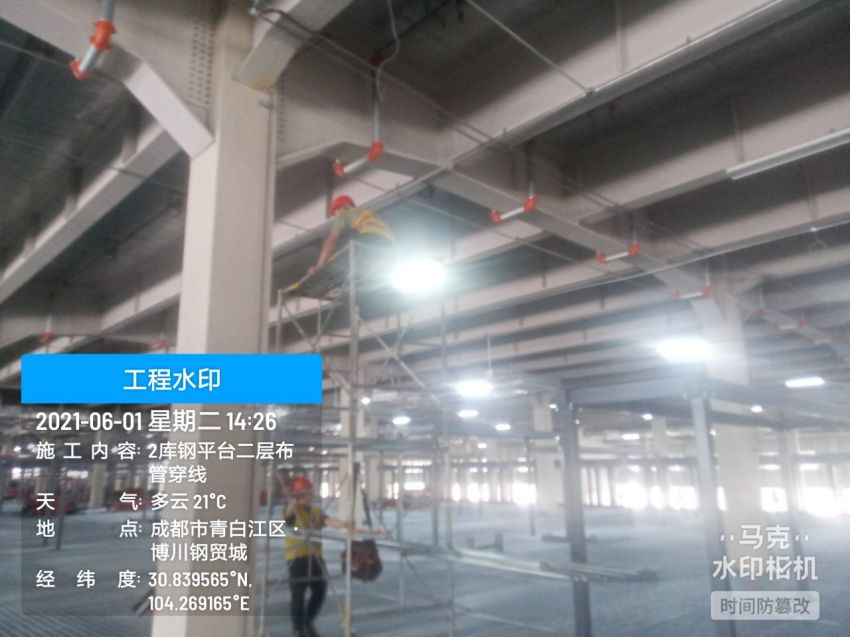

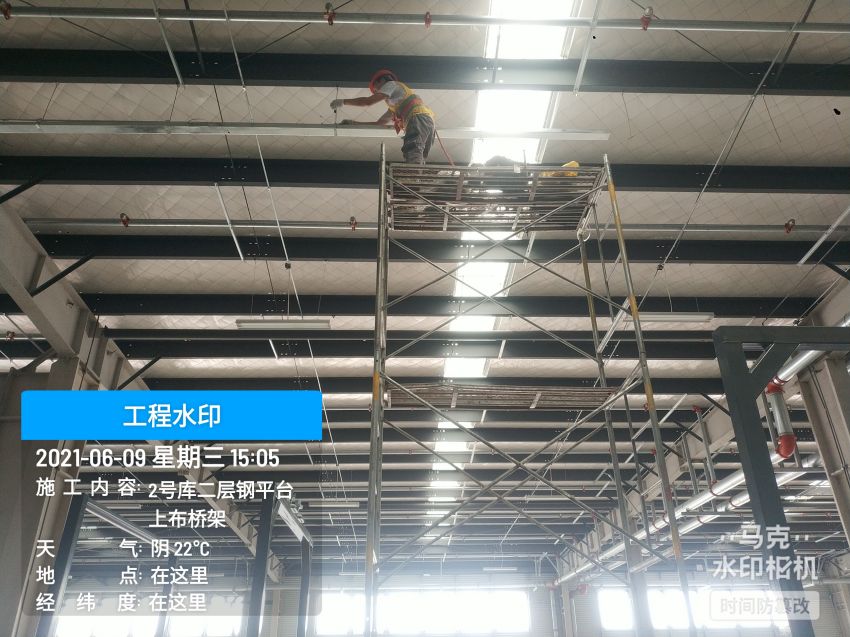

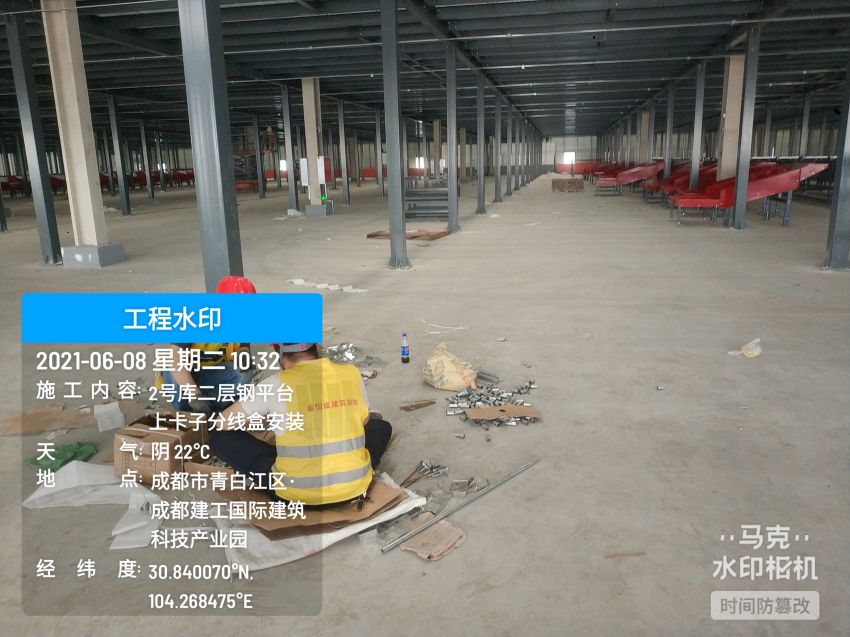

61

今日施工內容及完成量:

1、二號庫一層鋼平臺上監控布線完成55%

2、二號庫一層鋼平臺上AP布管完成50%

今日施工工種:強弱電

今日施工人數:7

附圖:

62

今日施工內容及完成量:

二號庫一層鋼平臺上監控布線完成70%

二號庫一層鋼平臺上ap布管完成60%

二號庫一層鋼平臺監控安裝完成20%

今日施工工種:強弱電

今日施工人數:8

附圖:

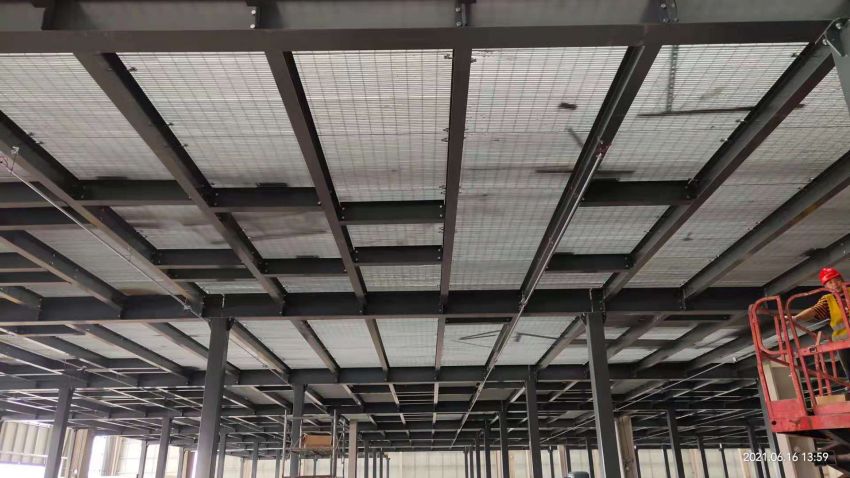

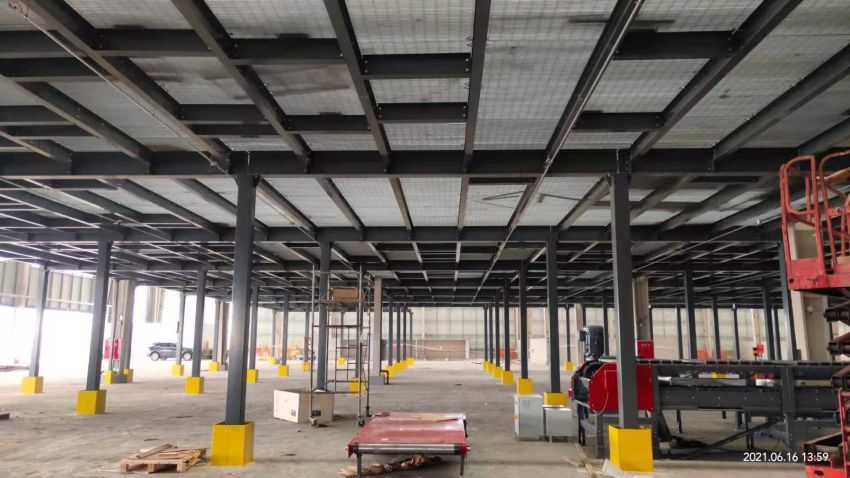

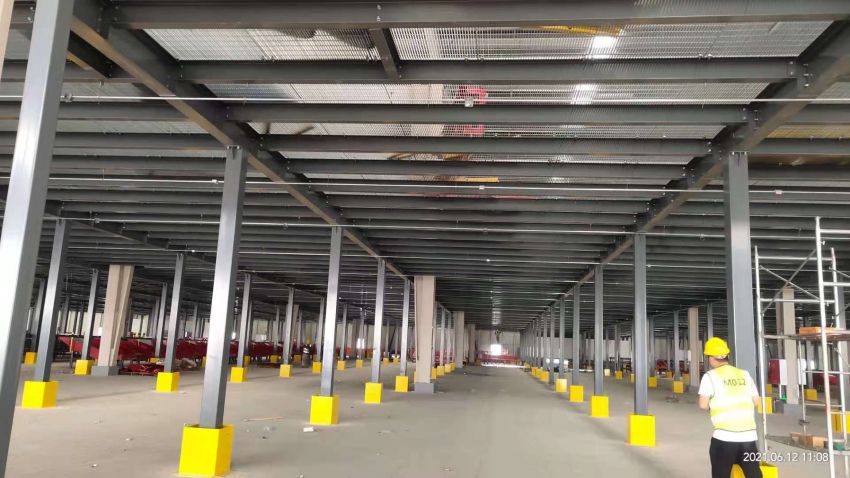

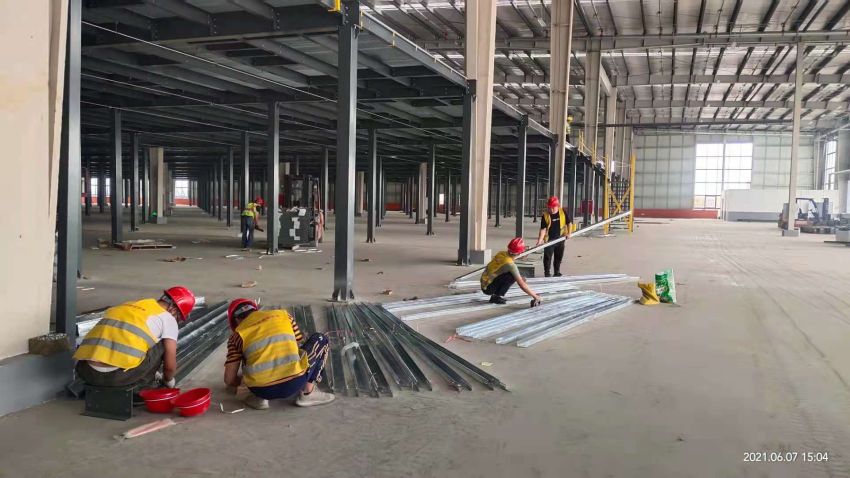

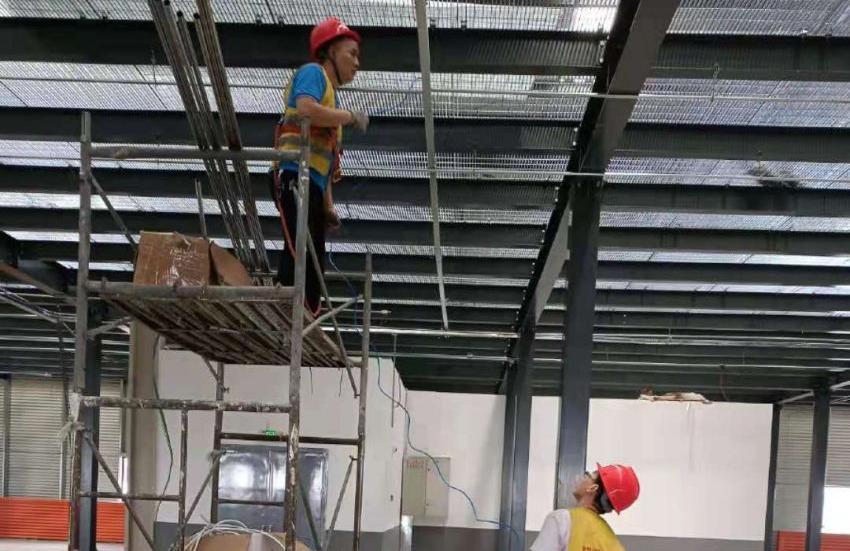

66

今日施工內容及完成量:

1、二號庫二層鋼平臺上監控橋架吊裝完成40%

2、二號庫二層鋼平臺下照明布管及絲桿吊裝完成15%。

今日施工工種:強弱電

今日施工人數:9

附圖:

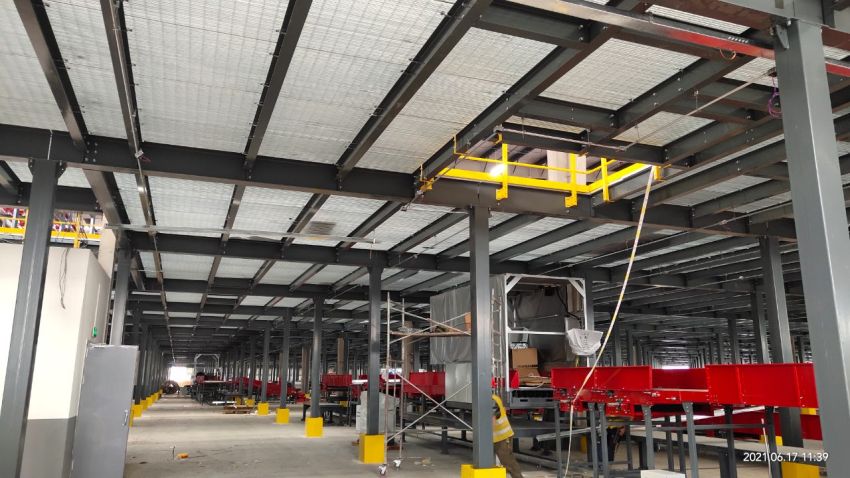

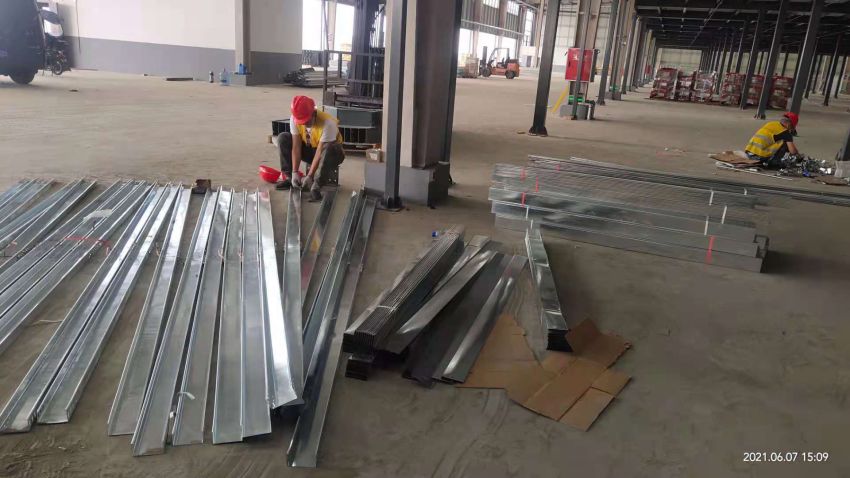

67

今日施工內容及完成量:

1、二號庫二層鋼平臺上監控橋架吊裝完成50%

2、二號庫二層鋼平臺下照明布管及絲桿吊裝完成25%。

今日施工工種:強弱電

今日施工人數:8

附圖:

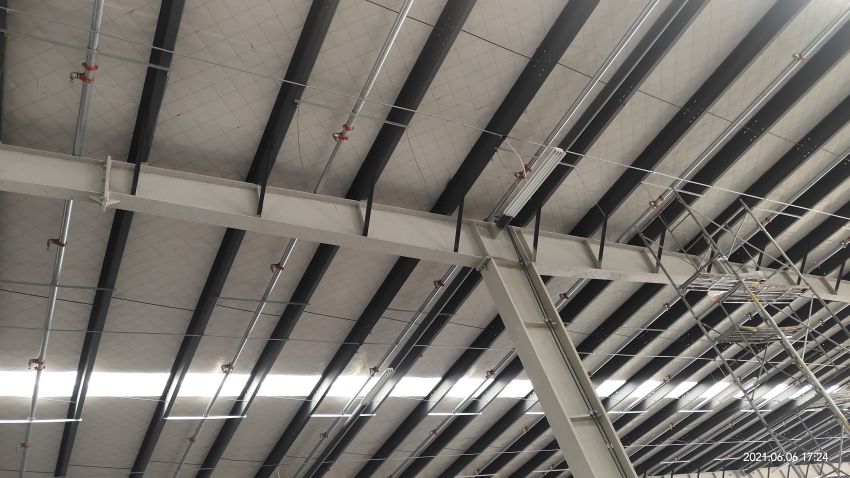

68

今日施工內容及完成量:

1、二號庫二層鋼平臺上監控橋架吊裝完成60%

2、二號庫二層鋼平臺下照明布管及絲桿吊裝完成50%。

今日施工工種:強弱電

今日施工人數:9

附圖:

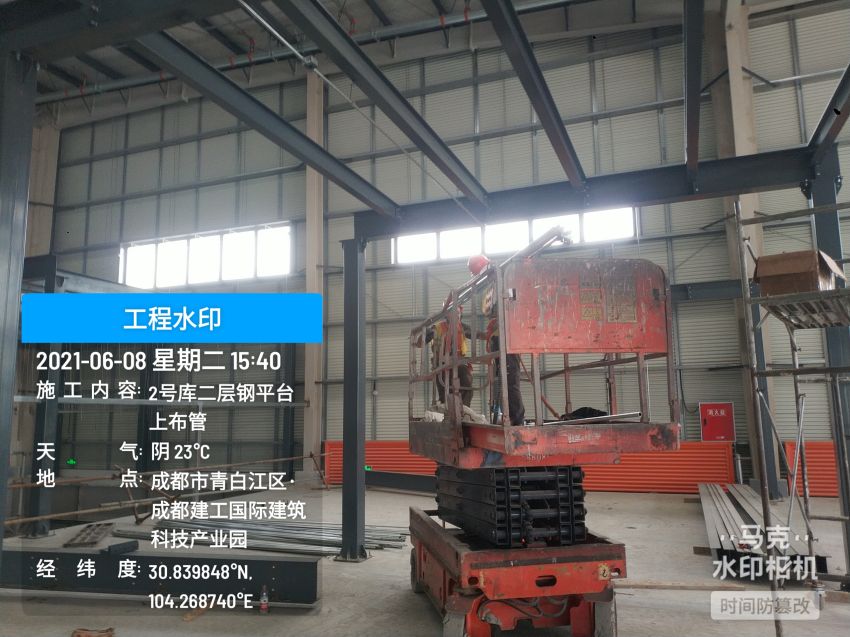

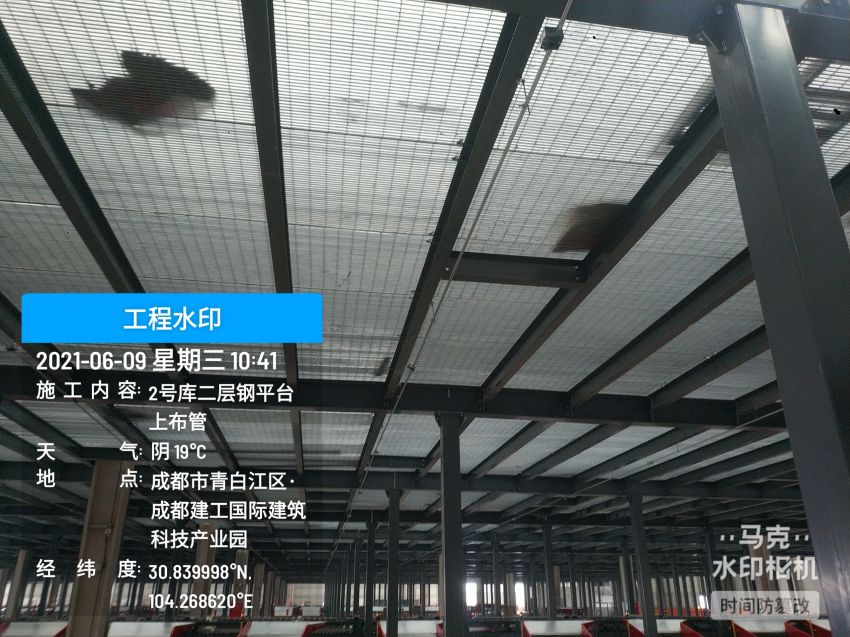

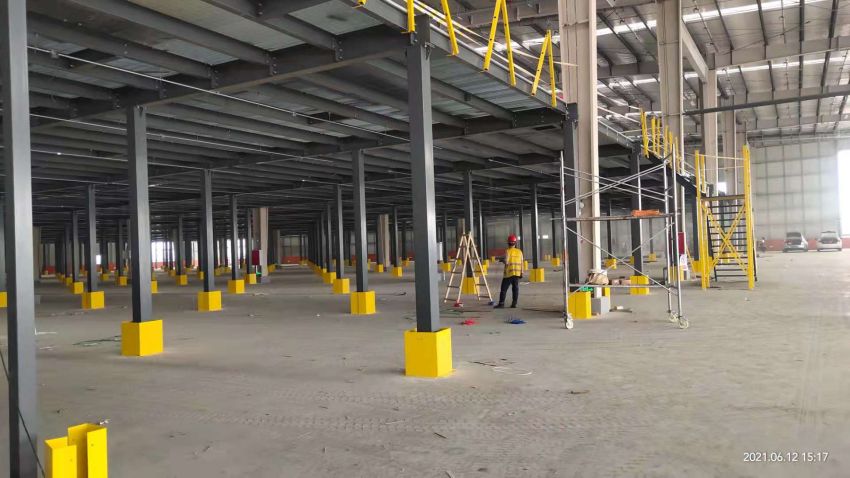

69

今日施工內容及完成量:

1丶二號庫二層鋼平臺上ap布管完成50%

2丶二號庫二層鋼平臺上橋架完成70%

3 丶二號庫二層鋼平臺下趙明布管完成50%

今日施工工種:強弱電

今日施工人數:9

附圖:

612

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成40%。

2、二號庫二層鋼平臺下照明穿線完成50%。

3、二號庫二層鋼平臺上AP穿線完成20%。

今日施工工種:強弱電

今日施工人數:8

附圖:

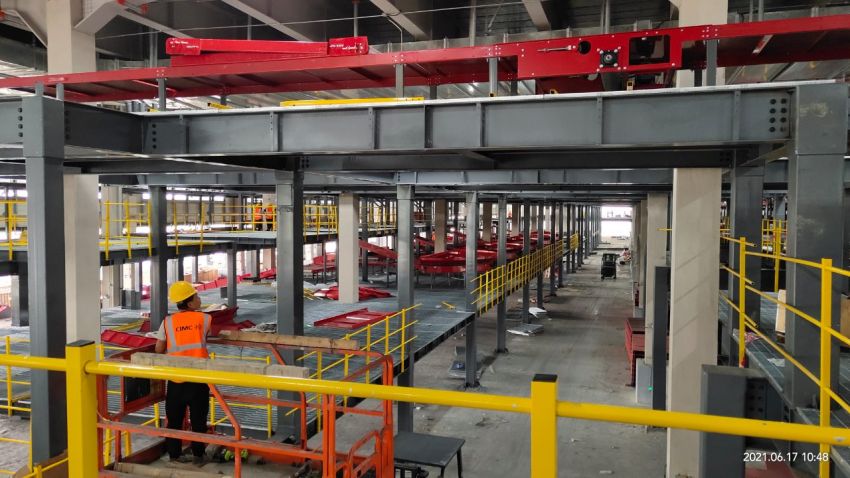

616

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成70%。

2、二號庫二層鋼平臺下照明穿線完成80%。

3、二號庫二層鋼平臺上AP穿線完成70%。

今日施工工種:強弱電

今日施工人數:8

附圖:

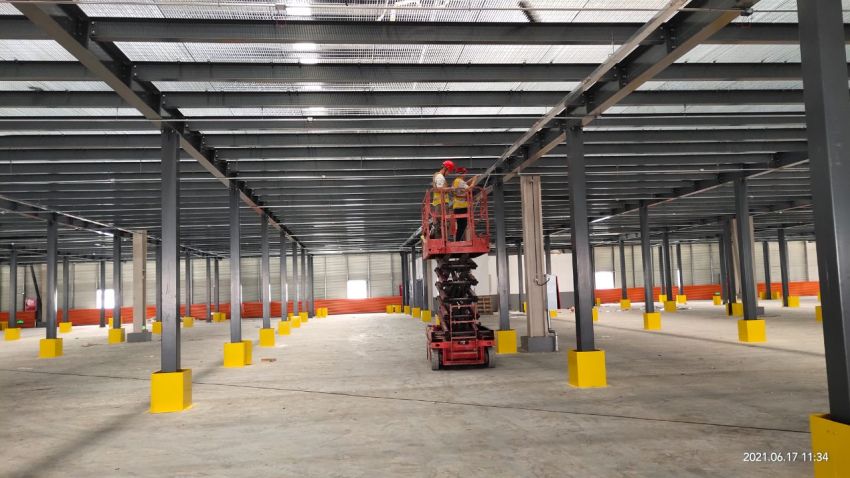

617

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成80%。

2、二號庫二層鋼平臺下照明穿線完成90%。

3、二號庫二層鋼平臺上AP穿線完成80%。

今日施工工種:強弱電

今日施工人數:8

附圖:

620

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

2、二號庫二層鋼平臺下照明穿線完成95%。

3、二號庫二層鋼平臺上AP穿線完成80%。

4、二號庫二層鋼平臺上廣播布管完成40%

5、二號庫二層鋼平臺下監控布管、穿線完成40%。

6、二號庫二層鋼平臺下AP布管、穿線完成10%。

今日施工工種:強弱電

今日施工人數:8

附圖:

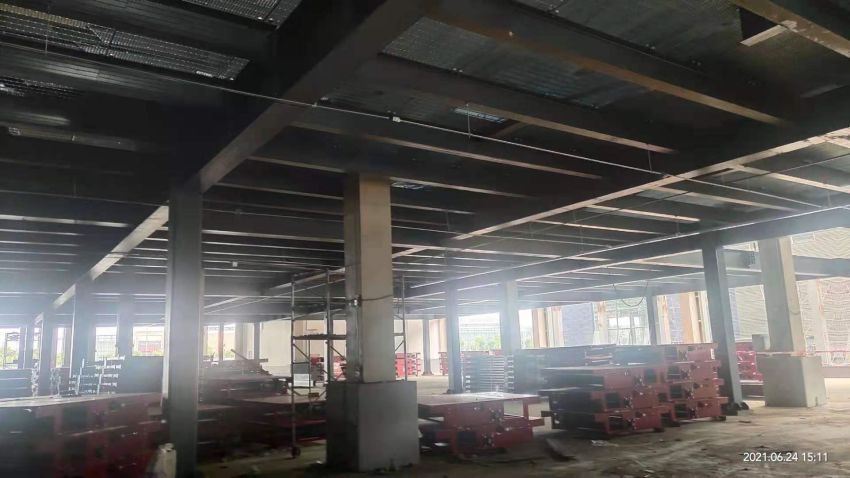

623

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%

2、二號庫二層鋼平臺下照明穿線完成95%。

3、二號庫二層鋼平臺上AP穿線完成80%。

4、二號庫二層鋼平臺上廣播布管完成60%

5、二號庫二層鋼平臺下監控布管、穿線完成50%。

6、二號庫二層鋼平臺下AP布管、穿線完成40%

7、二號庫一層鋼平臺下照明穿線完成60%。

8、二號庫一層鋼平臺下照明布管完成70%。

9、二號庫一層鋼平臺下AP布管完成10%

10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成50%.

今日施工工種:強弱電

今日施工人數:6

附圖:

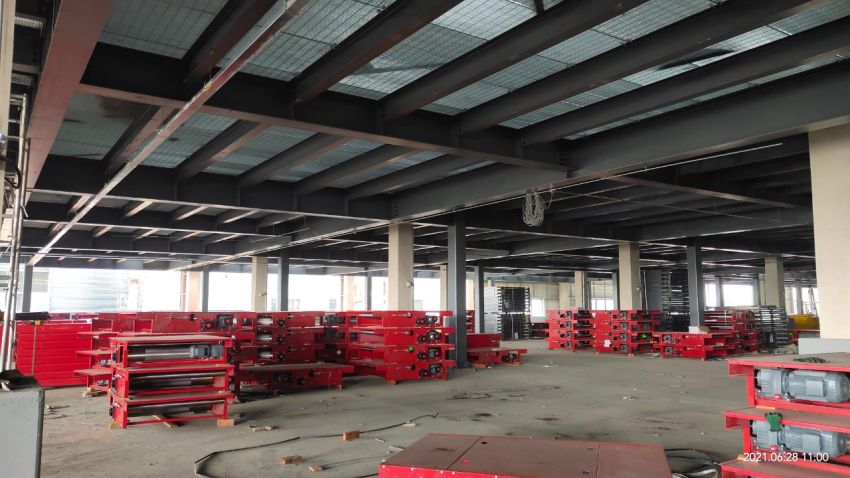

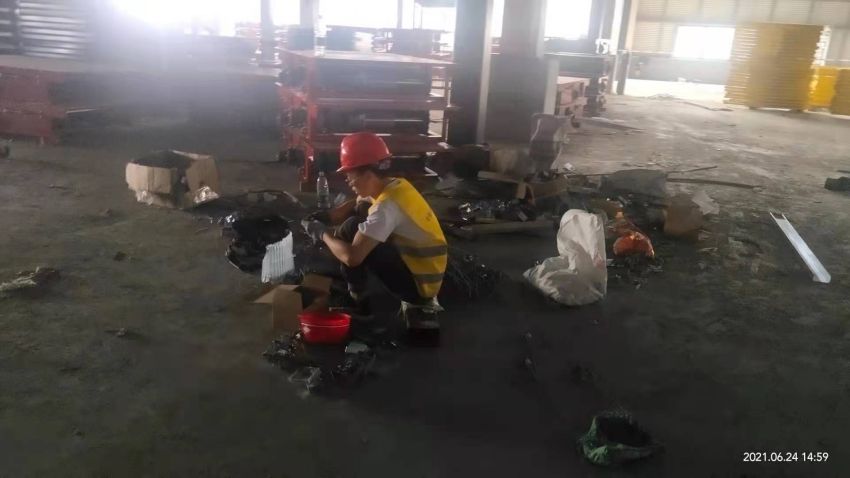

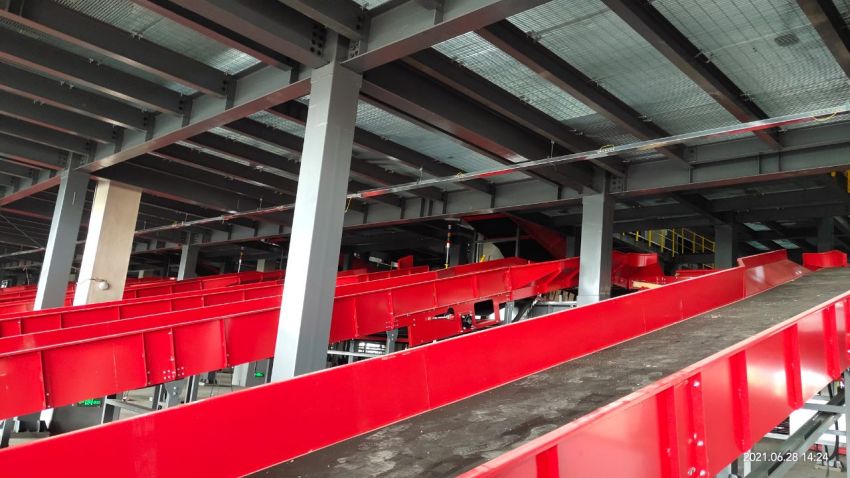

624

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

2、二號庫二層鋼平臺下照明穿線完成95%。

3、二號庫二層鋼平臺上AP穿線完成80%。

4、二號庫二層鋼平臺上廣播布管完成60%。

5、二號庫二層鋼平臺下監控布管、穿線完成50%。

6、二號庫二層鋼平臺下AP布管、穿線完成40%

7、二號庫一層鋼平臺下照明穿線完成60%

8、二號庫一層鋼平臺下照明布管完成75%。

9、二號庫一層鋼平臺下AP布管完成20%

10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成50%.

今日施工工種:強弱電

今日施工人數:6

附圖:

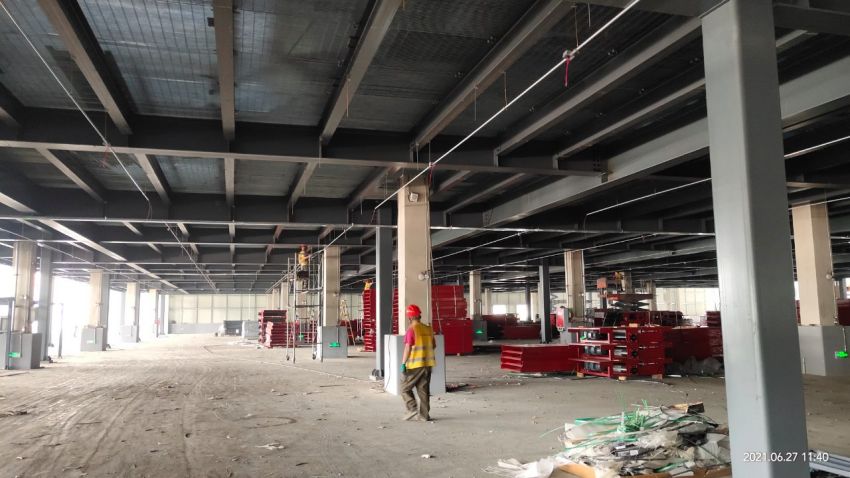

627

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%

2、二號庫二層鋼平臺下照明穿線完成95%

3、二號庫二層鋼平臺上AP穿線完成80%

4、二號庫二層鋼平臺上廣播布管完成60%

5、二號庫二層鋼平臺下監控布管、穿線完成50%。

6、二號庫二層鋼平臺下AP布管、穿線完成40%

7、二號庫一層鋼平臺下照明穿線完成65%

8、二號庫一層鋼平臺下照明布管完成75%

9、二號庫一層鋼平臺下AP布管完成35%

10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成70%.

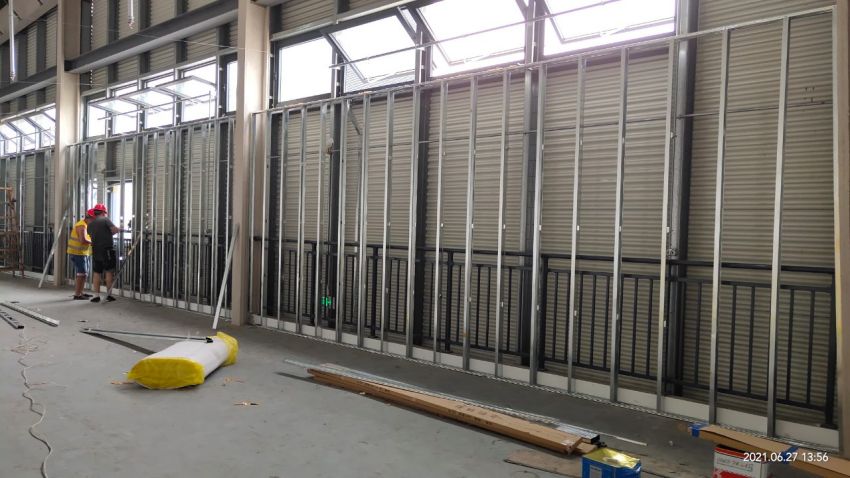

11、一號庫二樓夾層裝修,打龍骨架完成60%

今日施工工種:強弱電、木工

今日施工人數:13

附圖:

628

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%

2、二號庫二層鋼平臺下照明穿線完成95%

3、二號庫二層鋼平臺上AP穿線完成80%

4、二號庫二層鋼平臺上廣播布管完成60%。

5、二號庫二層鋼平臺下監控布管、穿線完成50%。

6、二號庫二層鋼平臺下AP布管、穿線完成40%

7、二號庫一層鋼平臺下照明穿線完成65%

8、二號庫一層鋼平臺下照明布管完成80%。

9、二號庫一層鋼平臺下AP布管完成40%

10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成75%.

11、一號庫二樓夾層裝修,打龍骨架完成75%

今日施工工種:強弱電、木工

今日施工人數:13

附圖:

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

2、二號庫二層鋼平臺下照明穿線完成95%。

3、二號庫二層鋼平臺上AP穿線完成80%。

4、二號庫二層鋼平臺上廣播布管完成60%。

5、二號庫二層鋼平臺下監控布管、穿線完成50%。

6、二號庫二層鋼平臺下AP布管、穿線完成40%

7、二號庫一層鋼平臺下照明穿線完成65%

8、二號庫一層鋼平臺下照明布管完成80%。

9、二號庫一層鋼平臺下AP布管完成40%

10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成75%

12、一號庫二樓夾層裝修,絲桿焊接,方鋼支架搬運焊接。

今日施工工種:強弱電、木工

今日施工人數:12

附圖:

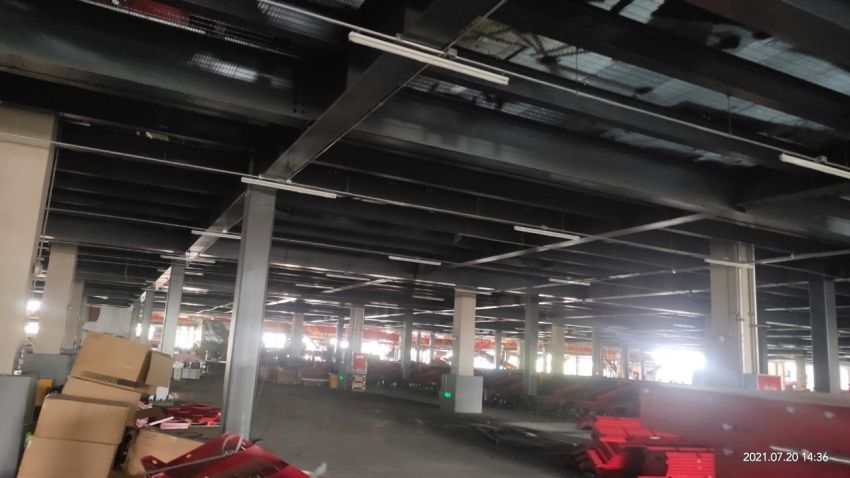

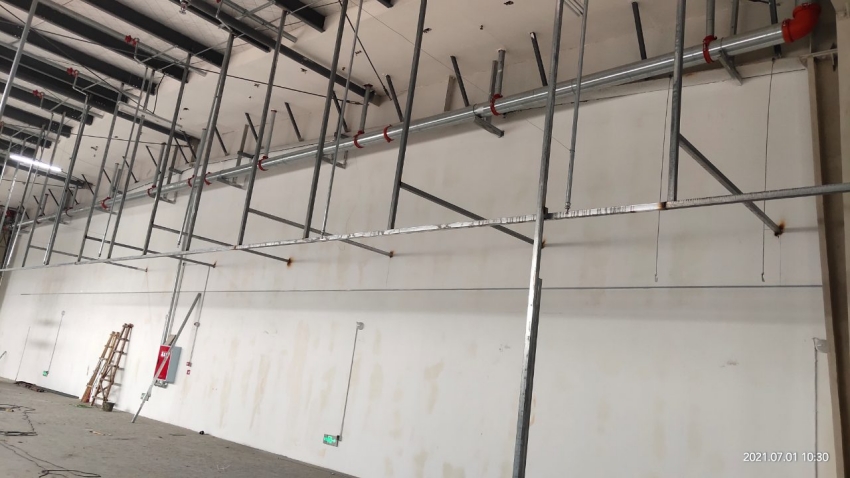

71

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%

2、二號庫二層鋼平臺下照明穿線完成95%。

3、二號庫二層鋼平臺上AP穿線完成80%。

4、二號庫二層鋼平臺上廣播布管完成60%。

5、二號庫二層鋼平臺下監控布管、穿線完成50%。

6、二號庫二層鋼平臺下AP布管、穿線完成40%

7、二號庫一層鋼平臺下照明穿線完成65%。

8、二號庫一層鋼平臺下照明布管完成80%。

9、二號庫一層鋼平臺下AP布管完成50%。

10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成80%

11、二號庫一層鋼平臺下廣播布管完成40%

12、一號庫二樓夾層裝修,絲桿焊接,方鋼支架搬運焊接完成50%。

今日施工工種:強弱電、焊工

今日施工人數:12

附圖:

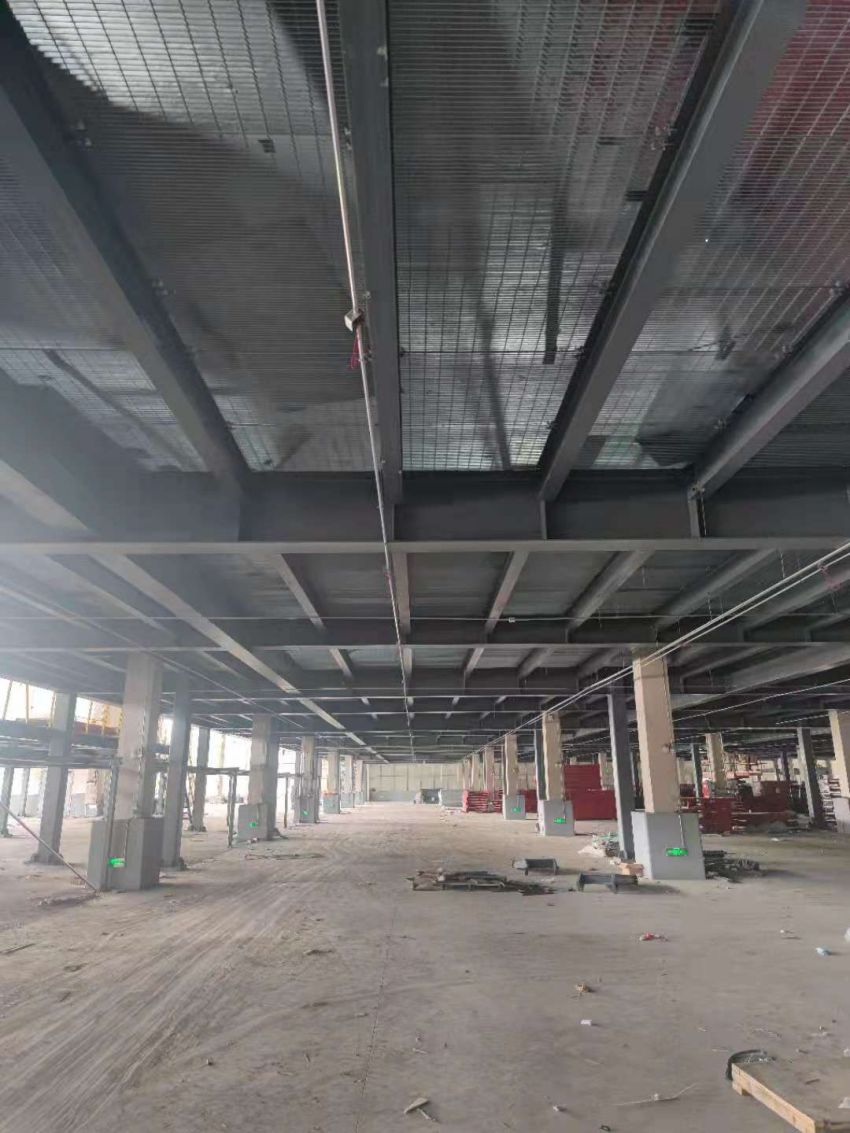

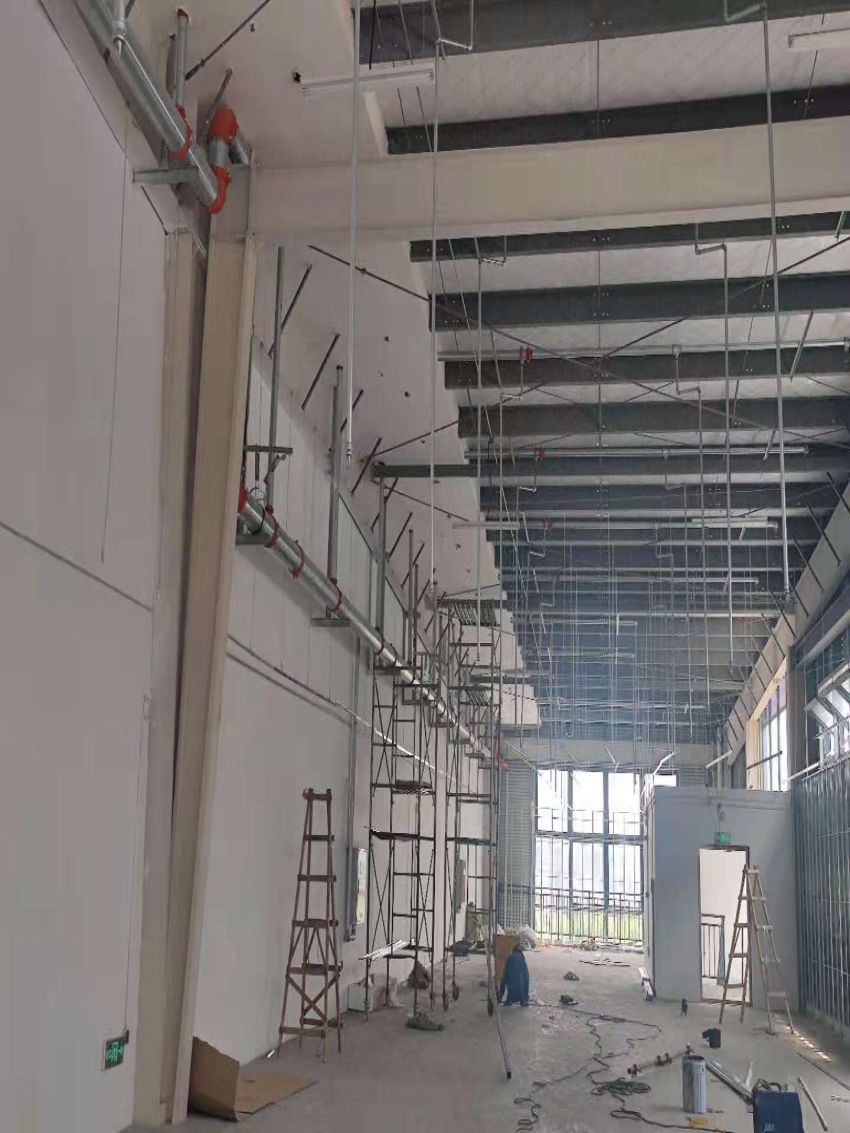

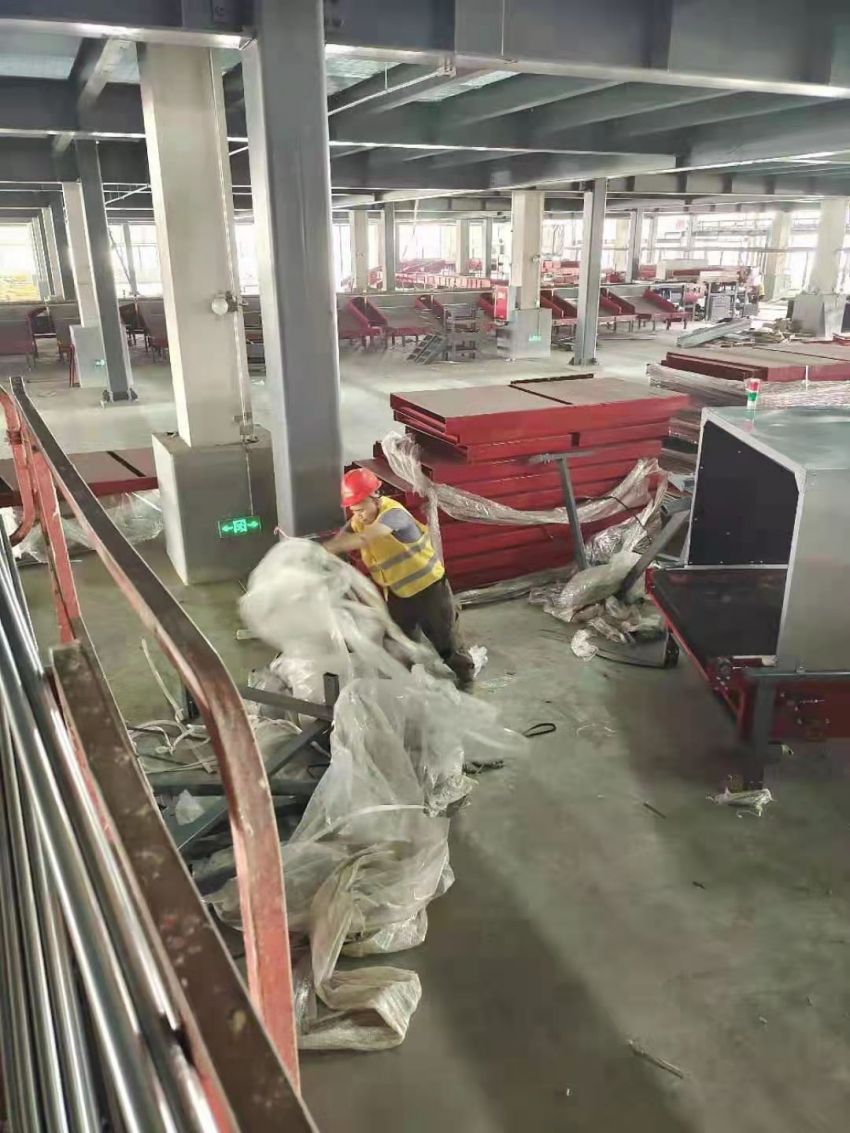

720號

今日施工內容及完成量:

1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

2、二號庫二層鋼平臺下照明穿線完成95%。

3、二號庫二層鋼平臺上AP穿線完成80%。

4、二號庫二層鋼平臺上廣播布管完成60%。

5、二號庫二層鋼平臺下監控布管、穿線完成50%。

6、二號庫一層鋼平臺上監控完成93%

7、二號庫一層鋼平臺上AP完成93%

6、二號庫二層鋼平臺下AP布管、穿線完成60%。

7、二號庫一層鋼平臺下照明穿線完成70%。

8、二號庫一層鋼平臺下照明布管完成80%。

、二號庫一層鋼平臺下T8燈管安裝完成50%%

9、二號庫一層鋼平臺下AP布管完成50%

10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成80%

11、二號庫一層鋼平臺下廣播布管完成60%

12、一號庫夾層辦公室裝修強電橋架吊裝完成90%

13、一號庫夾層辦公室插座布線完成92%

14、一號庫夾層辦公室墻面刮白完成80%

15、一號庫夾層辦公室封石膏板完成99%

、一號庫夾層辦公室礦棉板吊頂完成99%

16、一號庫夾層辦公室照明布管、布線完成98%

17、一號庫鋼平臺下照明強電橋架吊裝完90%

18、一號庫鋼平臺下照明布管完成80%

18、一號庫鋼平臺下照明穿線完成50%

19、一號庫鋼平臺下AP布管、穿線完成43%

20、一號庫鋼平臺下廣播布管完成53%

21、一號庫鋼平臺下T8燈管安裝完成25%

22、一號庫弱電橋架吊裝完成60%

附圖:
