西寧京東分揀倉項目
施工內容:強弱電
開工日期:2021年3月25日
項目負責人:伍小龍

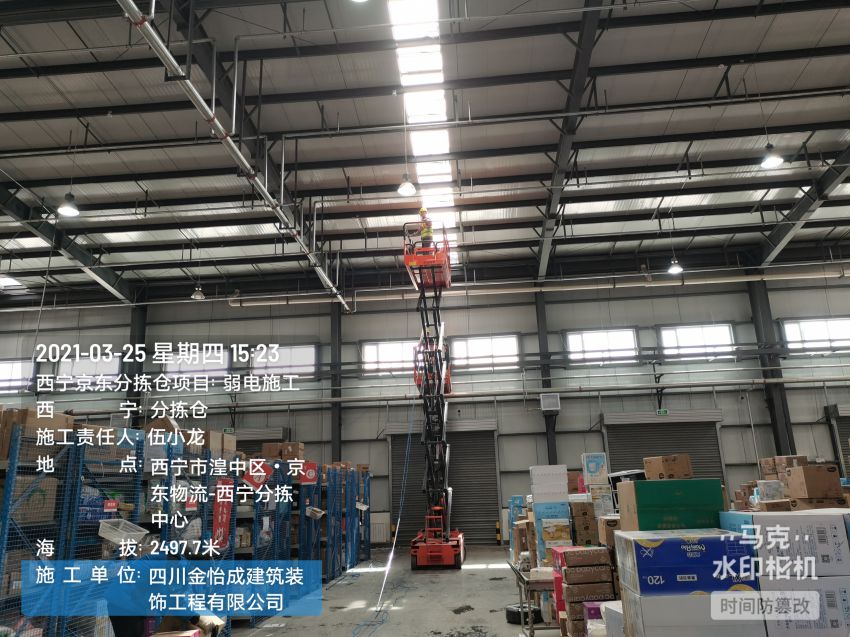

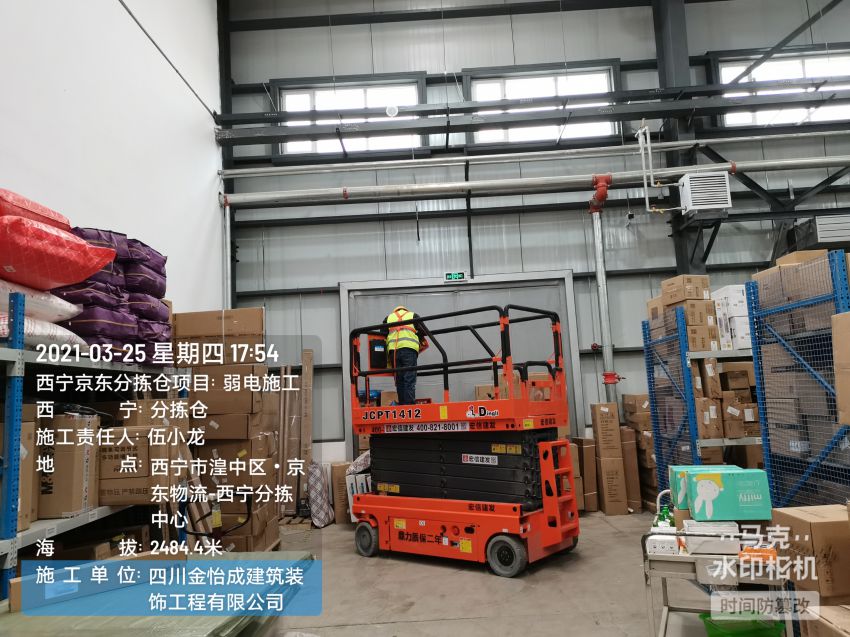

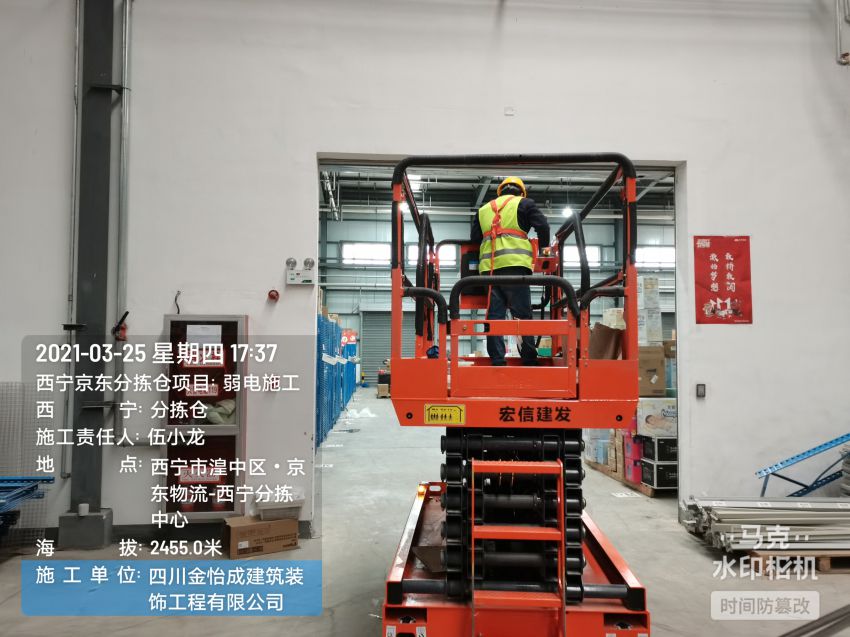

3月25日
施工人數:4人
施工事項:
1、電工AP點位布管布線,完成95%。
2、電工組裝橋架,完成20%
附圖:

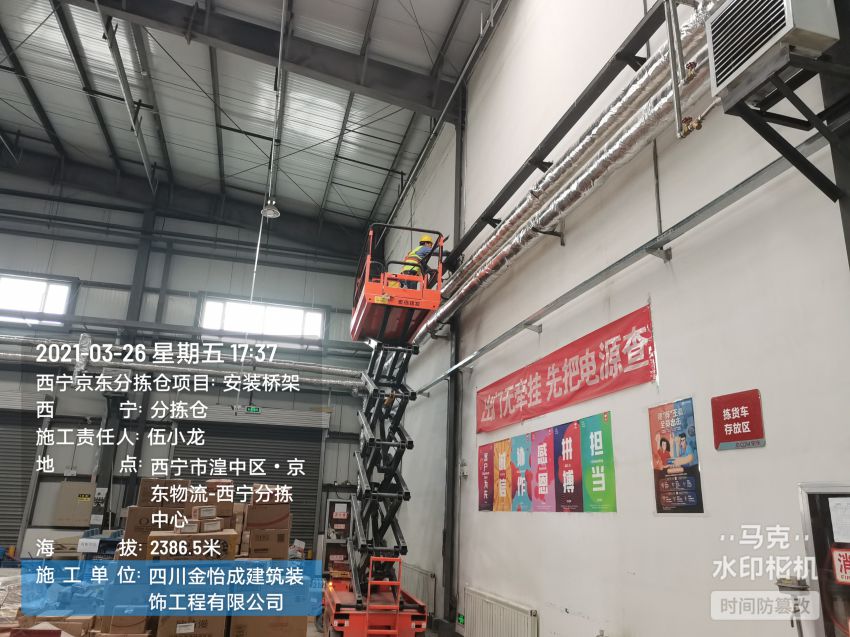

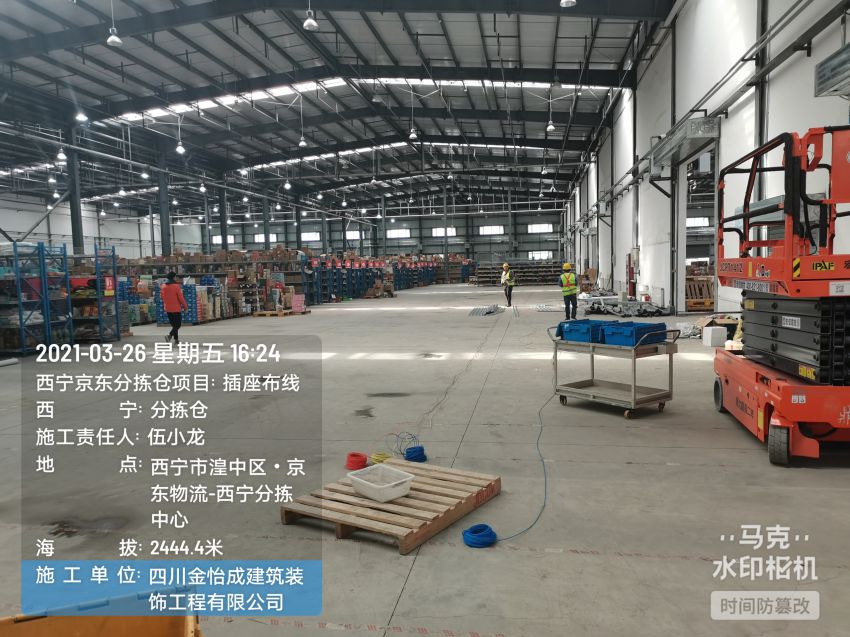

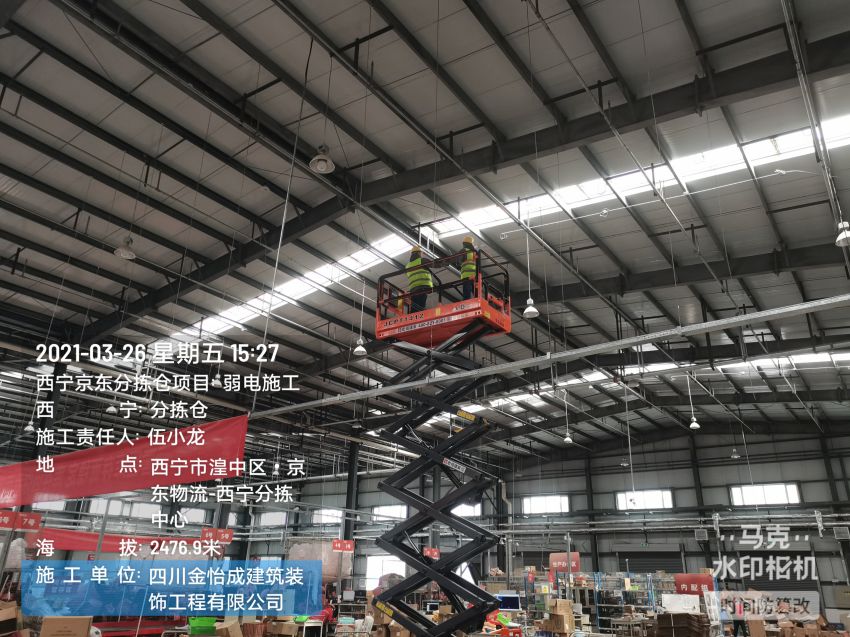

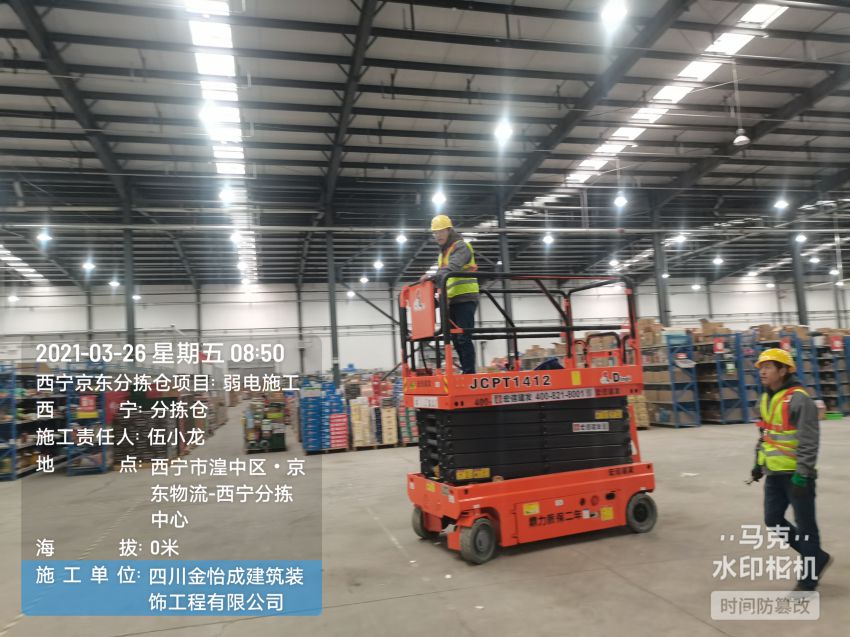

3月26日
施工人數:4人
施工事項:
1. 電工組裝并安裝橋架,完成40%。
2 電工AP點位布網線,完成100%。
3. 電工插座布線,完成25%。
附圖:

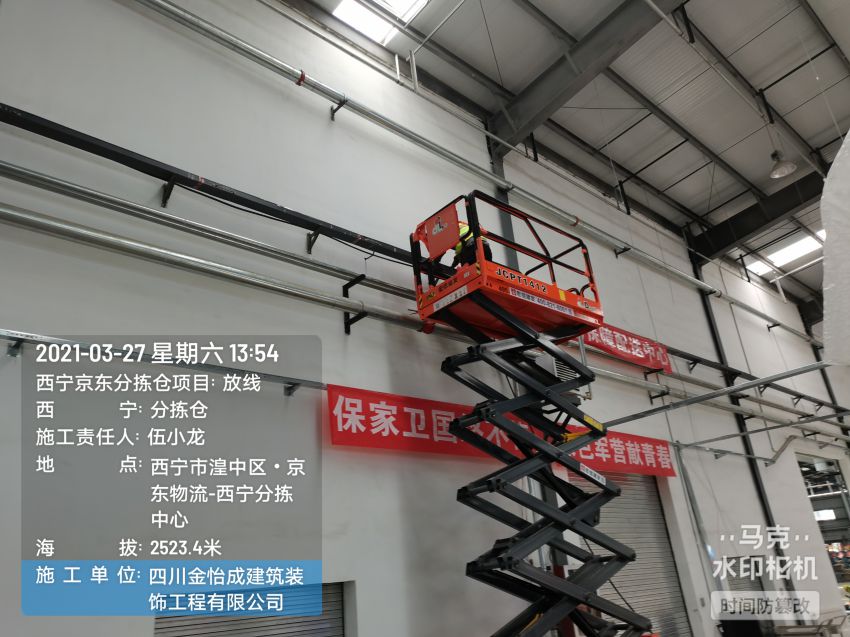

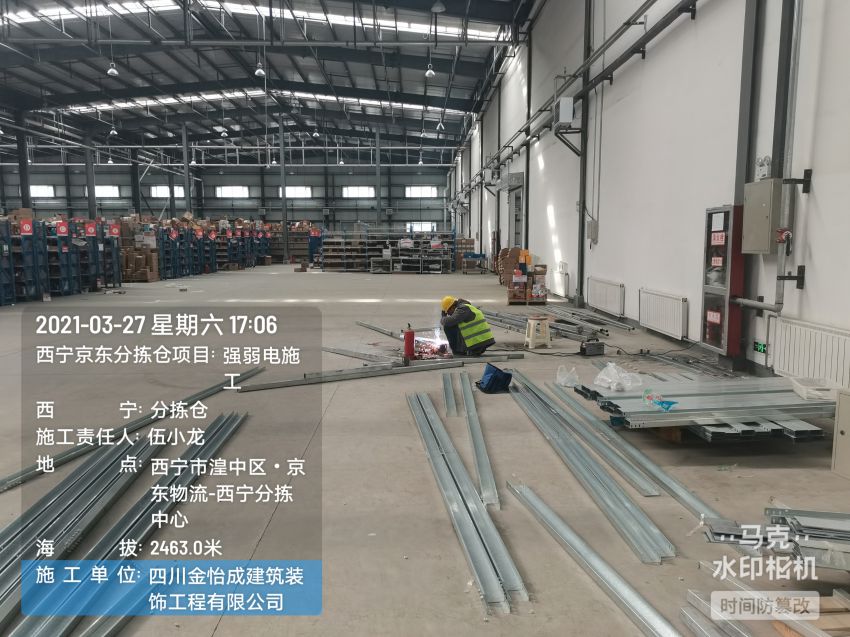

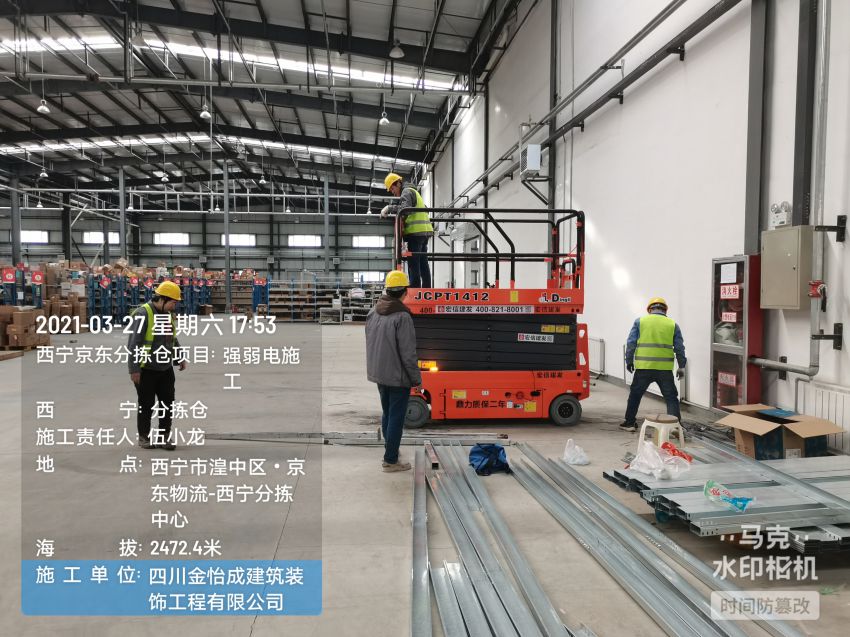

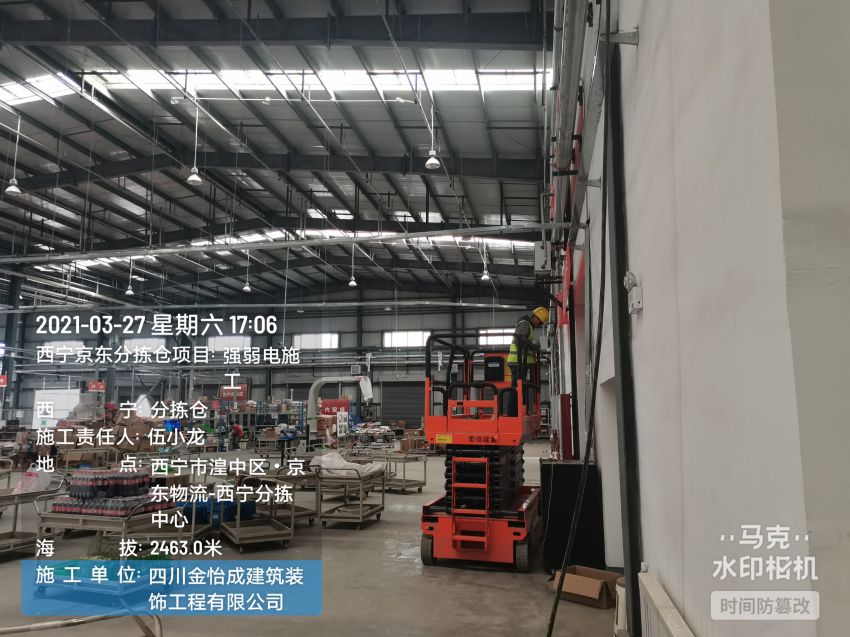

3月27日
施工人數:6人
施工事項:
1. 焊工焊接方鋼立柱,完成100%。
2、 電工監控布網線,完成30%。
3、 電工安裝橋架,完成75%。
4、電工布電纜,完成85%。
5、 電工布插座線,完成75%

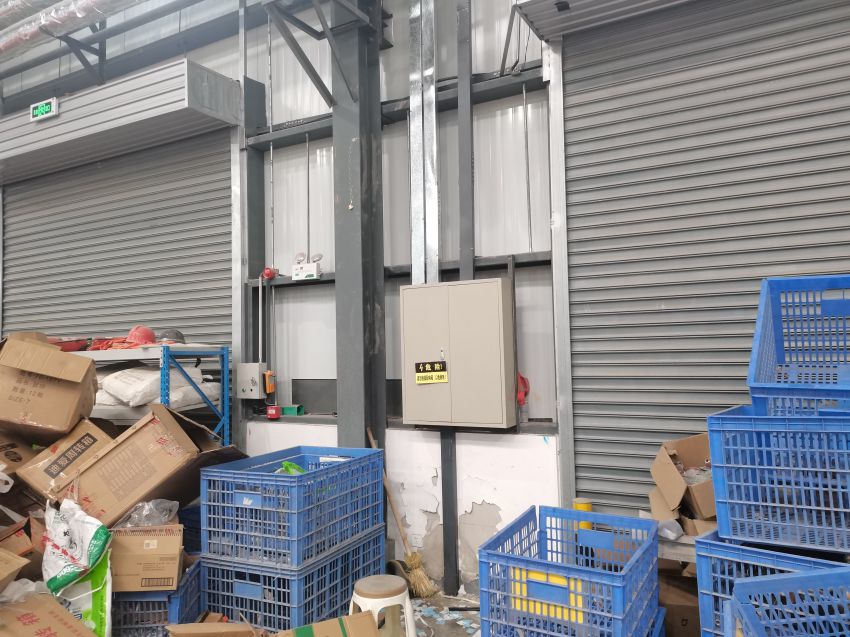

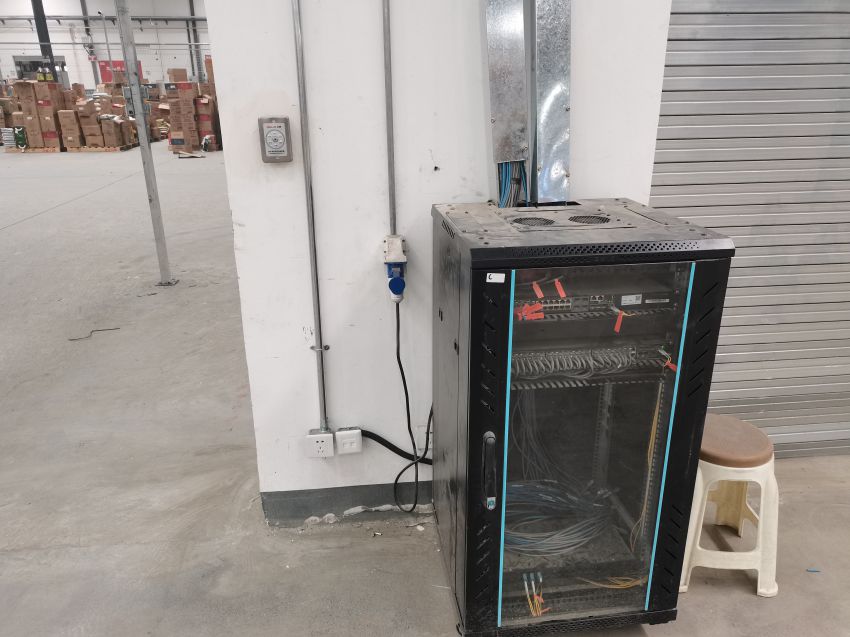

附圖:

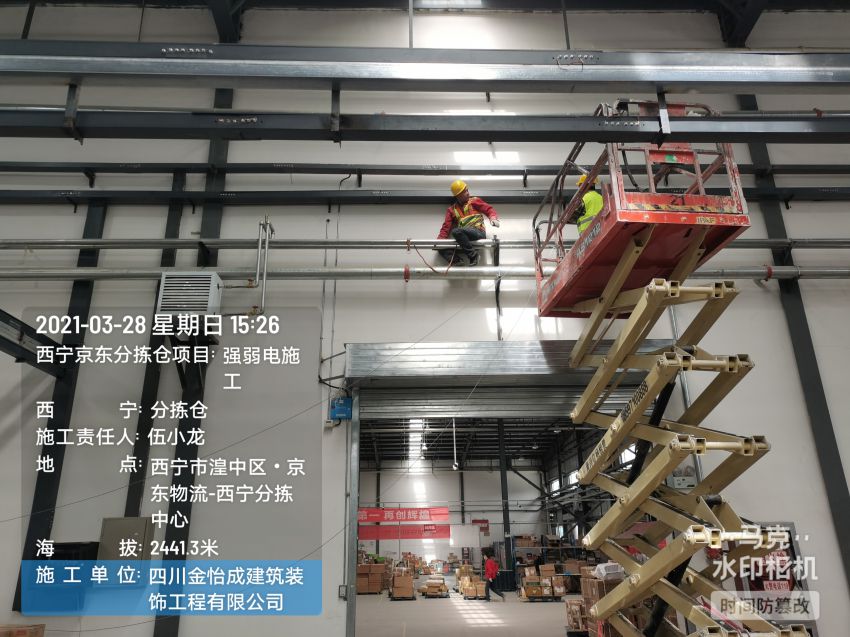

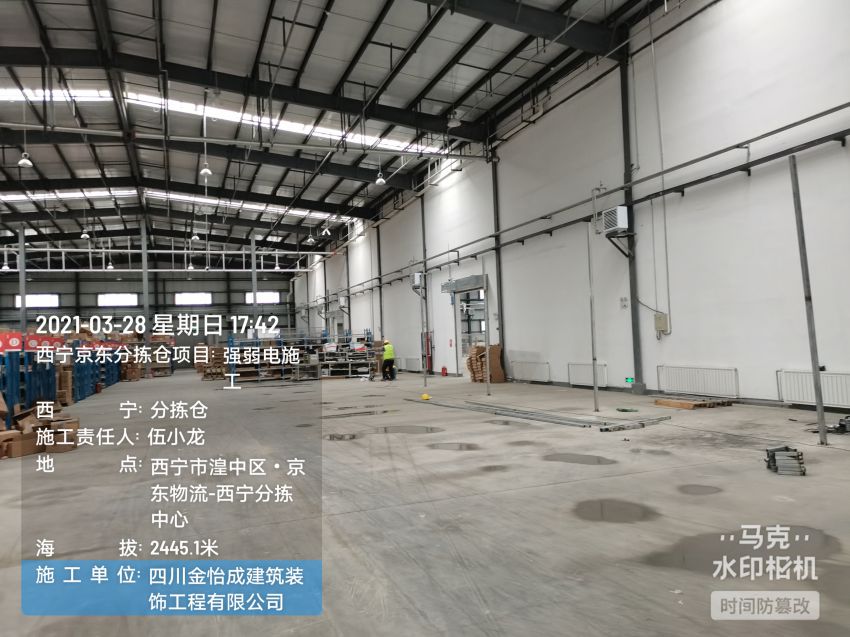

3月28日
施工人數:8人
施工事項:
1、電工監控布網線,完成60%。
2、電工安裝監控?cái)z像頭,完成20%。
3、電工安裝橋架,完成85%。
4、電工信息點位布網線,完成25%。
5、 電工插座布線,完成80%。
6、焊工安裝方鋼立柱,完成100%。
7、電工放電纜,完成100%。
附圖:

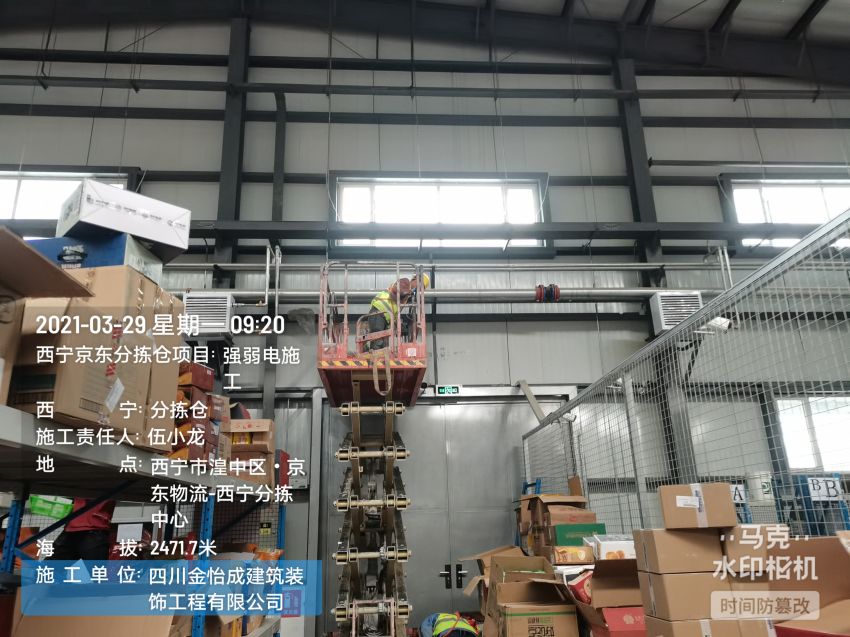

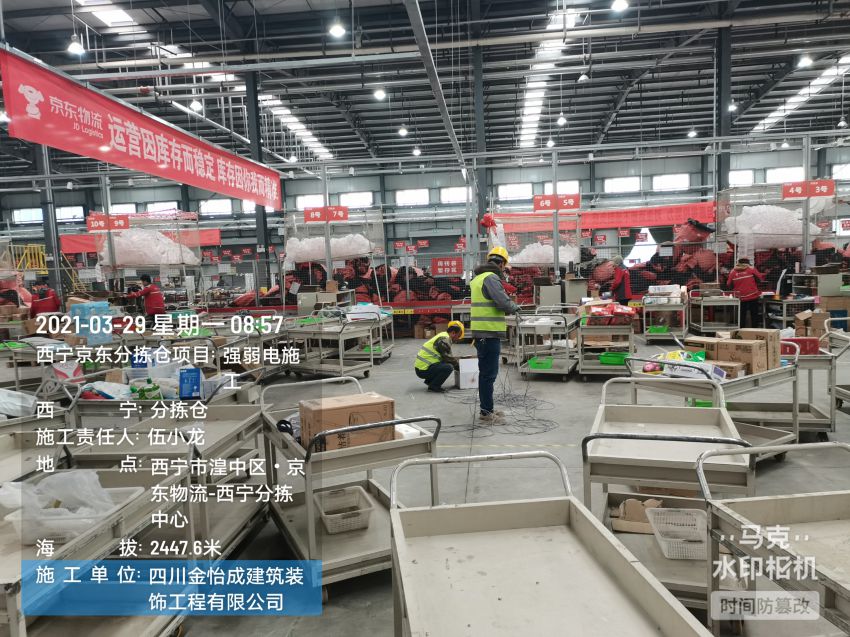

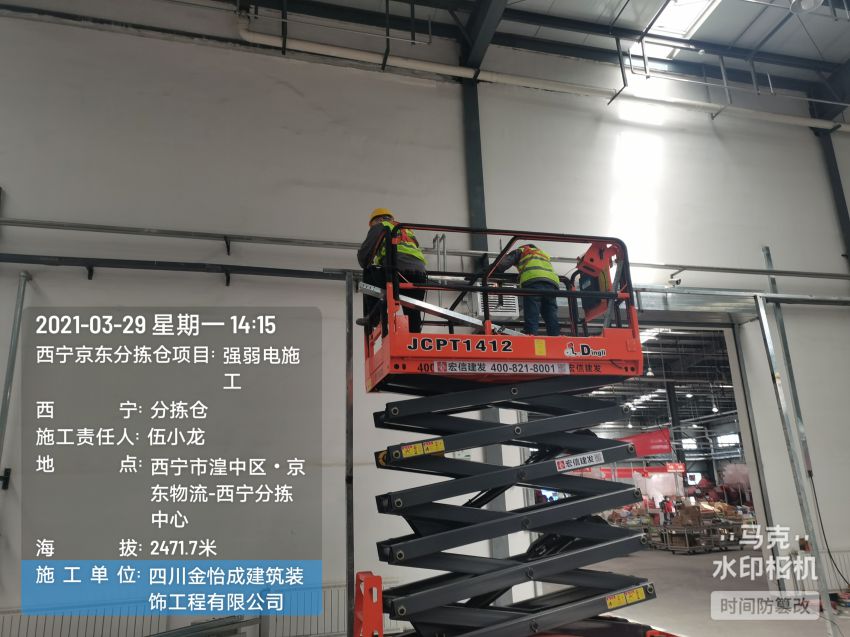

3月29日
施工人數:7
施工事項:
1.電工監控布網線,完成80%。
2.電工信息點位布網線,完成60%。
3.電工安裝監控?cái)z像頭,完成35%。

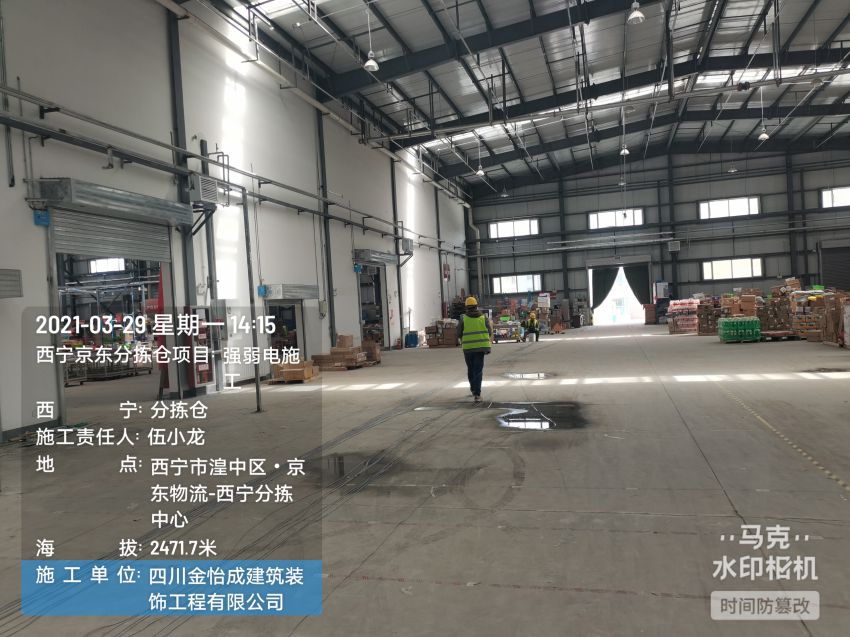

4.電工放光纜,完成70%。 5.焊工焊接方鋼立柱橫梁,完成100%。
5.電工安裝橋架,完成95%。 7.電工插座布線,完成90%。
附圖:

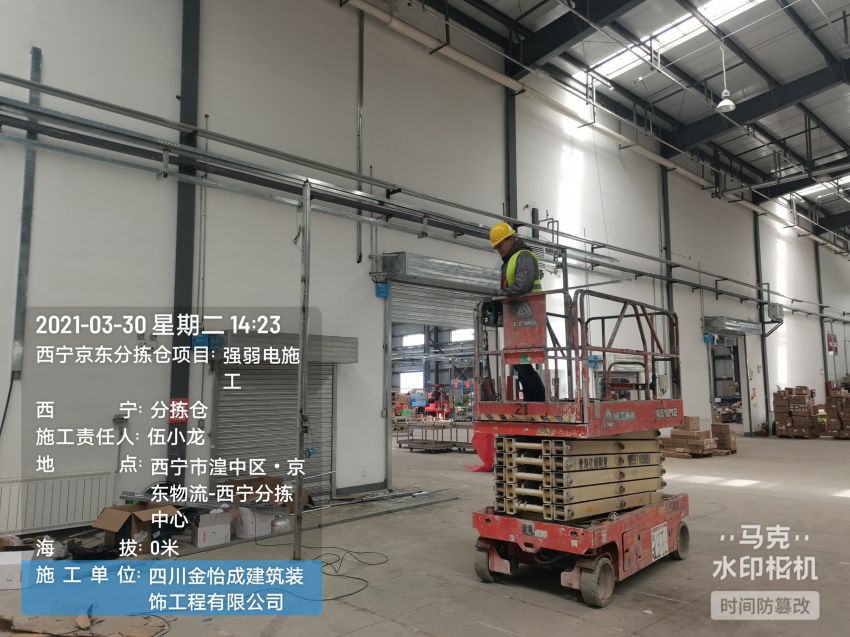

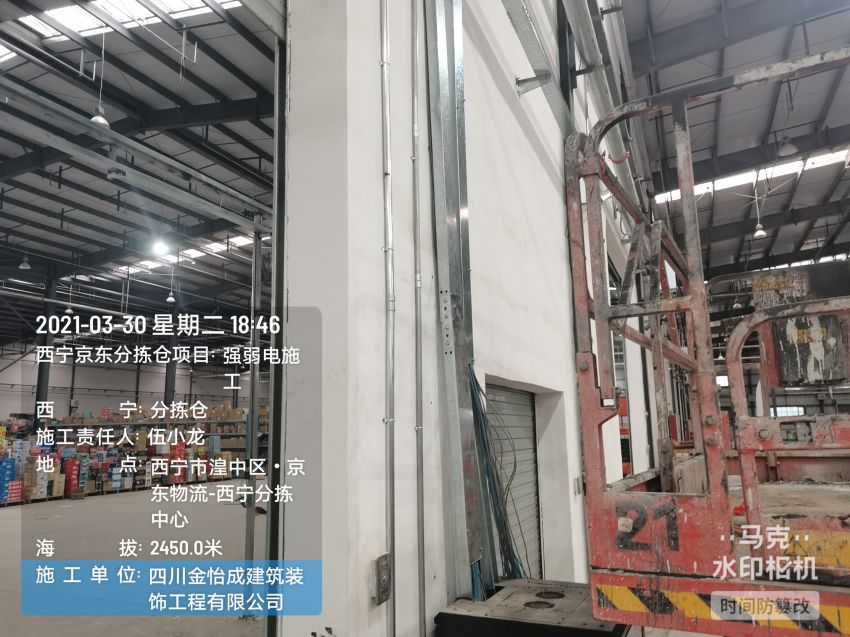

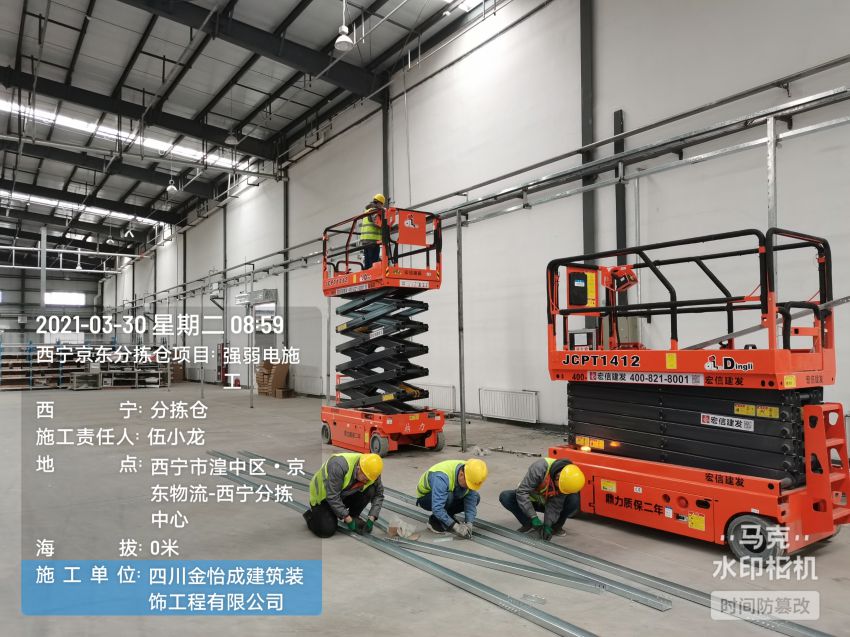

3月30日
當日施工人數:8
今日施工內容及完成量:
1.電工監控布網線,完成100%。
2.電工信息點位布網線,完成100%。
3.電工安裝監控?cái)z像頭,完成40%。
4.電工放光纜,完成95%。
5.電工安裝橋架,完成100%。
6.電工插座布線,完成95%。
附圖:

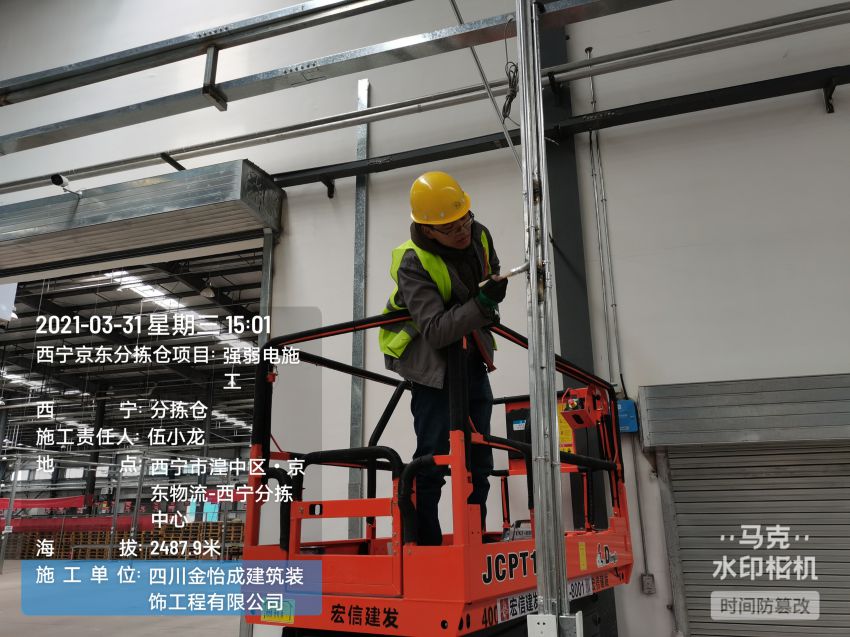

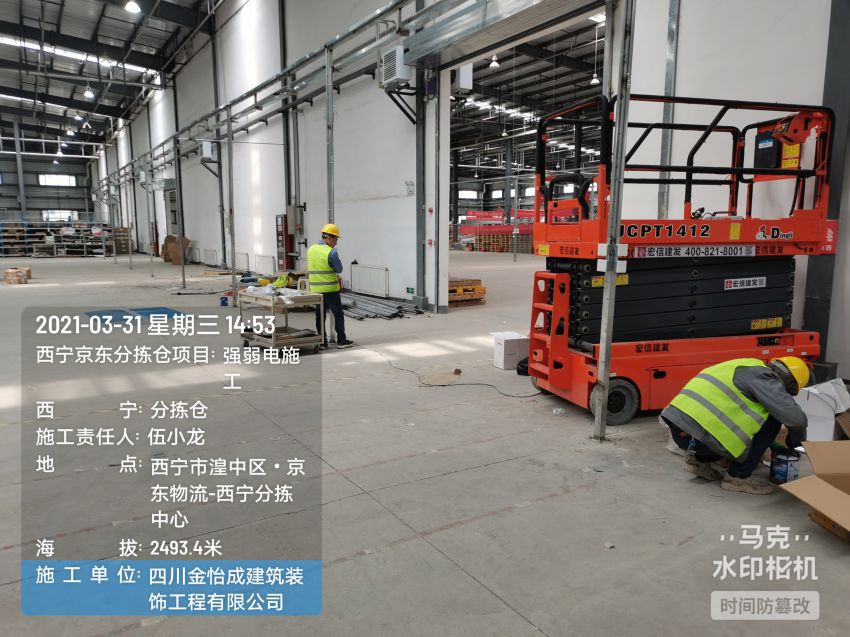

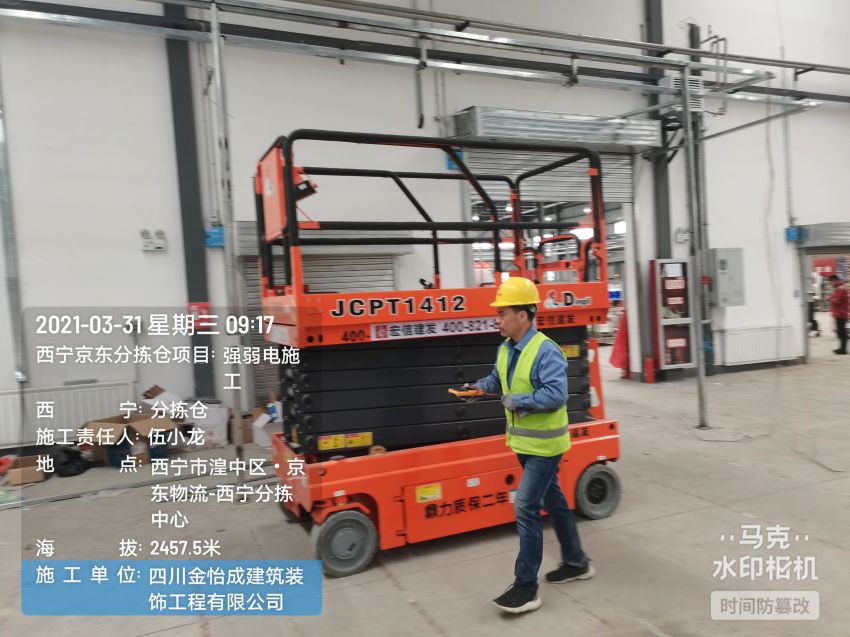

3月31日
當日施工人數:4
今日施工內容及完成量:
1. 電工安裝插座面板,完成90%。
2. 電工安裝監控?cái)z像頭,完成75%。
3. 電工放光纜,完成100%。
4. 電工安裝網絡面板,完成90%。
5. 電工安裝機柜,完成90%。
6. 電工插座布線,完成100%。
7. 電工熔纖,完成50%。
8. 電工安裝配電箱,完成100%。
附圖:

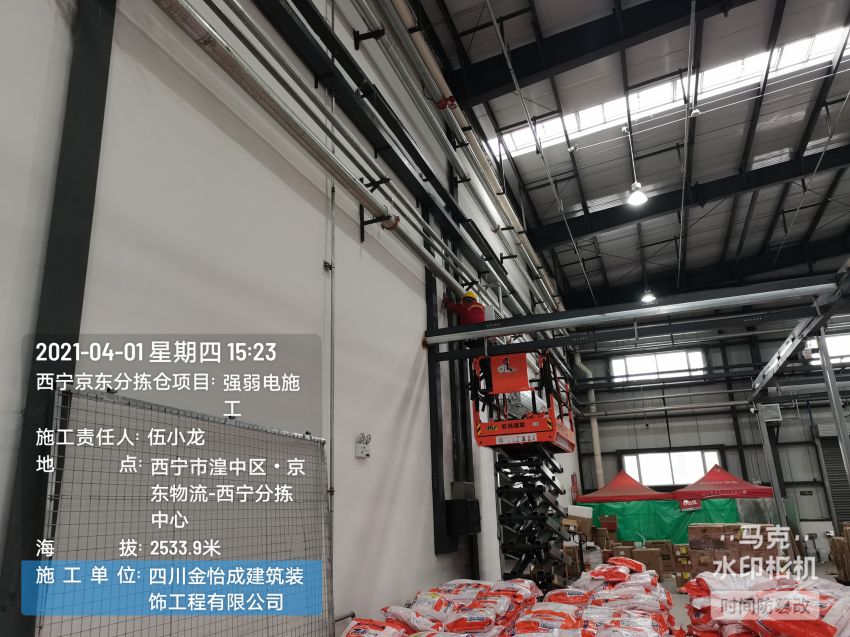

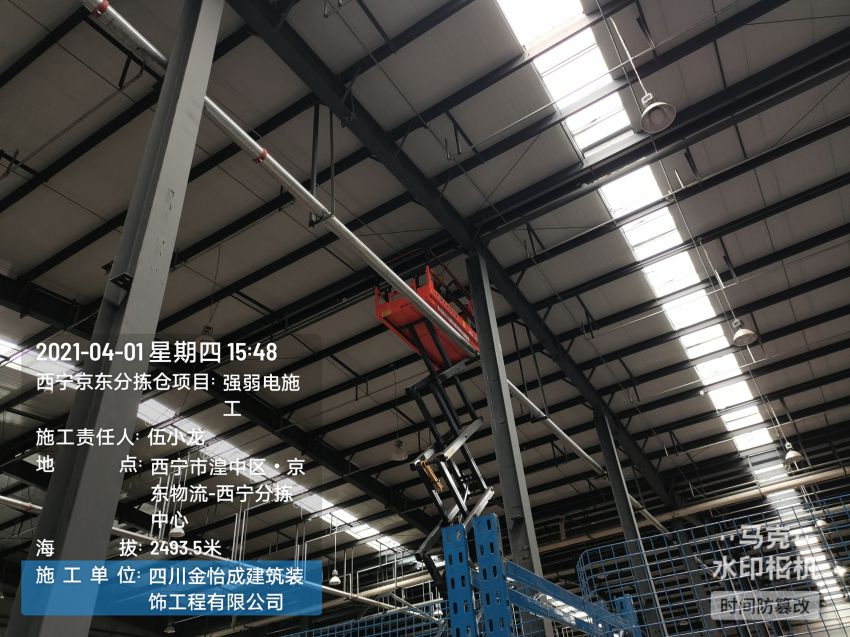

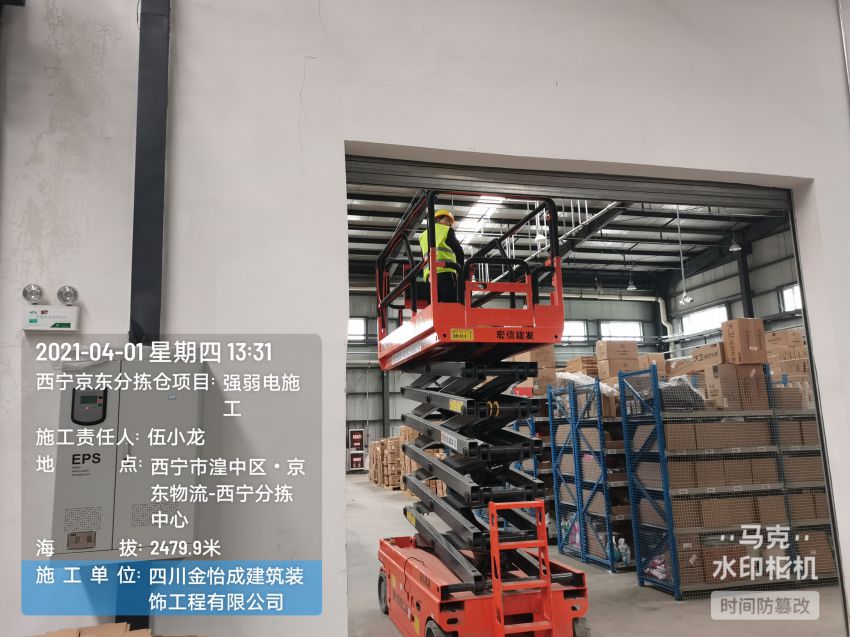

4月1日
當日施工人數:4
今日施工內容及完成量:
1. 電工安裝AP,完成95%。
2. 電工安裝監控?cái)z像頭,完成95%。
3. 電工安裝插座和網絡面板,完成100%。
4. 電工安裝配電箱,完成100%。
5. 電工安裝監控機柜,完成95%。
6. 電工熔纖,完成100%。
附圖:

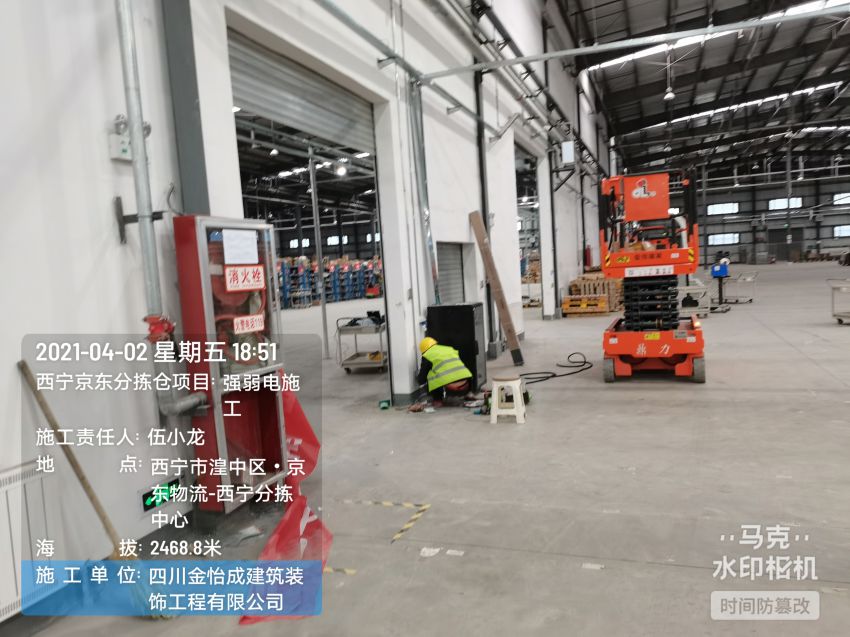

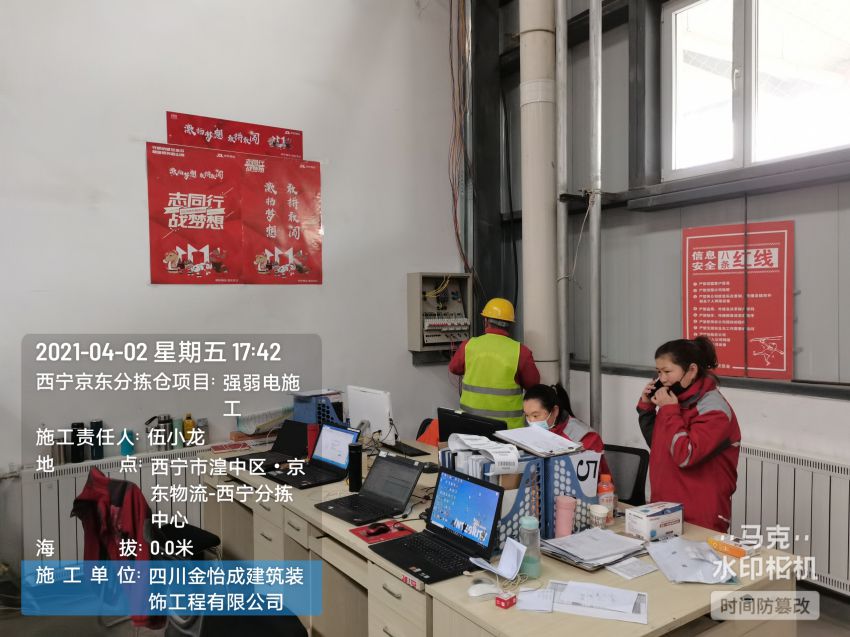

4月2日
當日施工人數:3
今日施工內容及完成量:

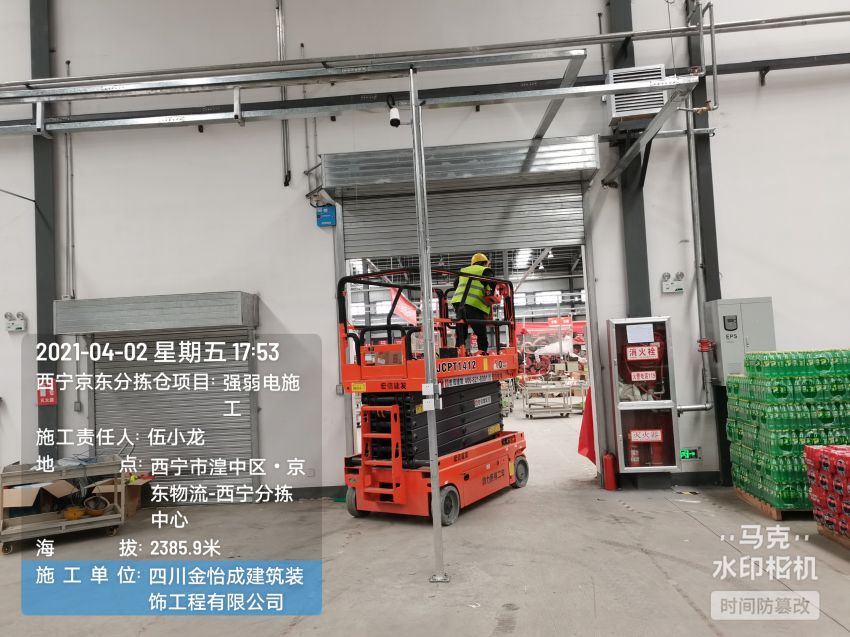

1. 電工安裝監控?cái)z像頭,完成100%。
2. 電工安裝AP,完成100%。

3. 電工配電箱接線,完成100%。
4. 電工安裝機柜,完成100%。
5. 電工橋架蓋蓋板,完成100%。
6. 打掃現場衛生,完成100%。
附圖:

4月3號
當日施工人數:1
今日施工內容及完成量:

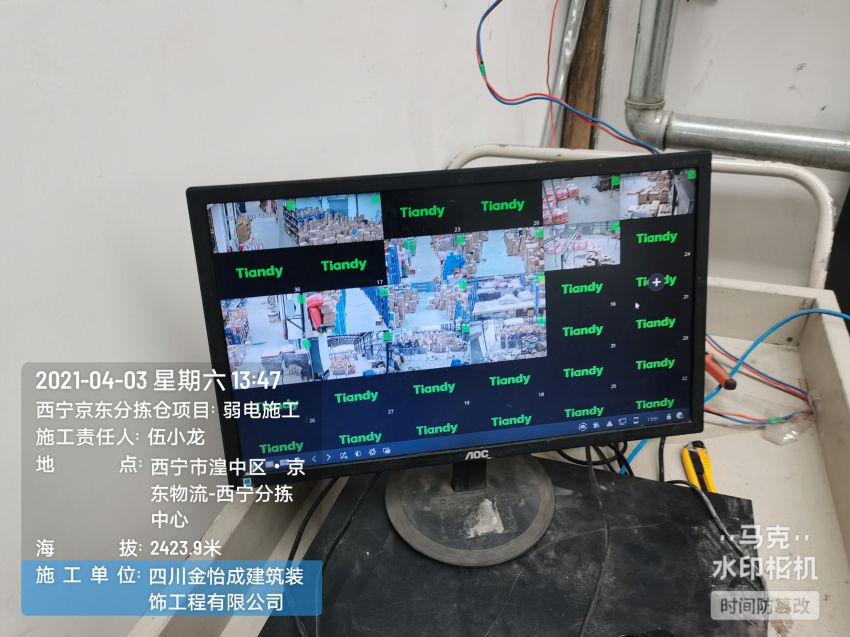

1. 電工調試監控?cái)z像機,完成100%。
2. 電柜監控機柜和網絡機柜整理網線,完成100%。
3. 跟京東現場人員交接完工情況。
附圖:
