烏魯木齊京東地狼倉充電區項目
施工內容:地狼倉充電區項目

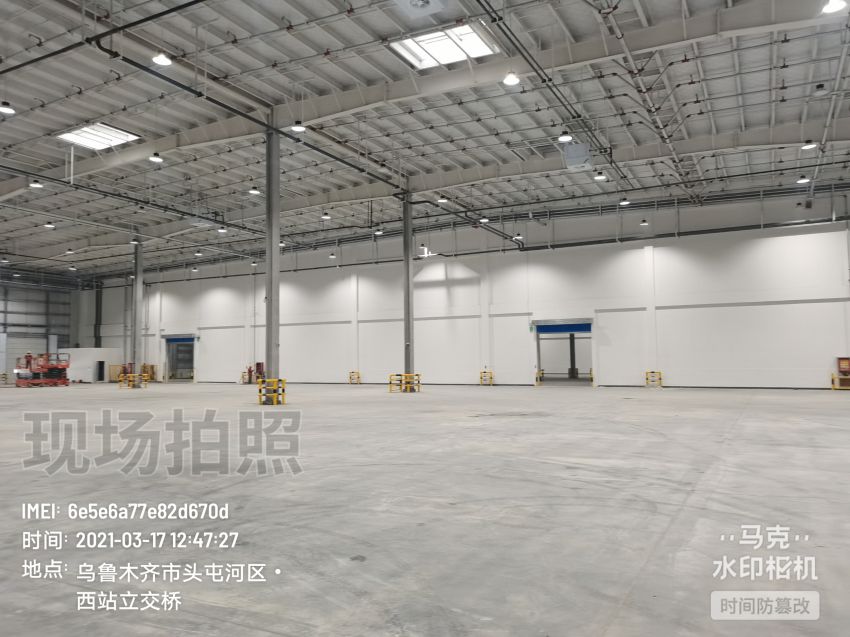

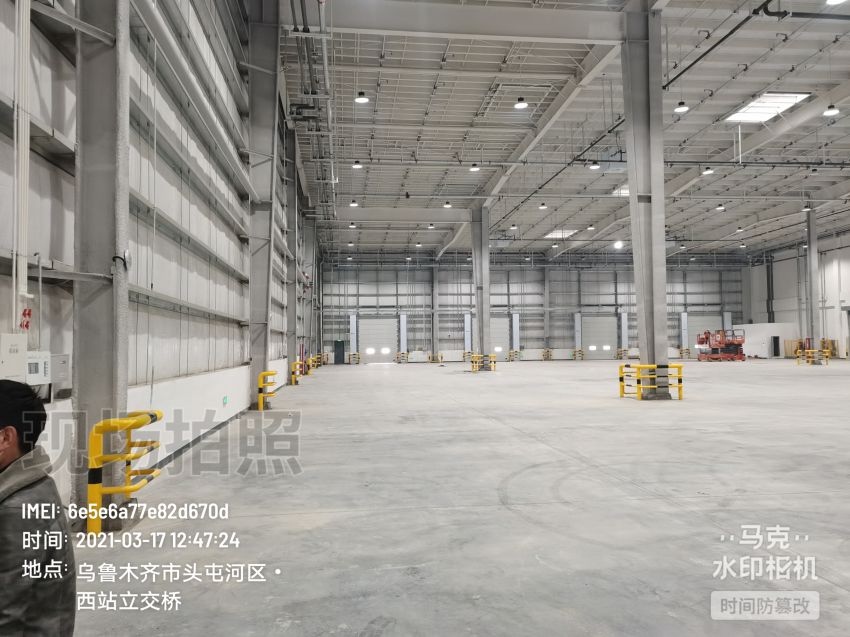

開工時間:2021年3月17日
項目負責人:伍小龍
3月17日
施工人數:0人
開工事項:

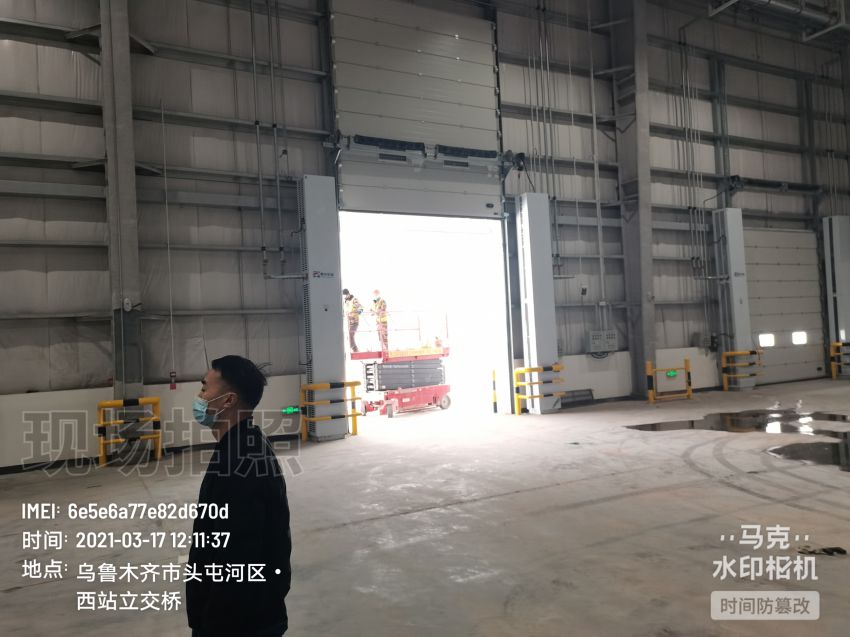

辦理進場施工手續。完成100%。

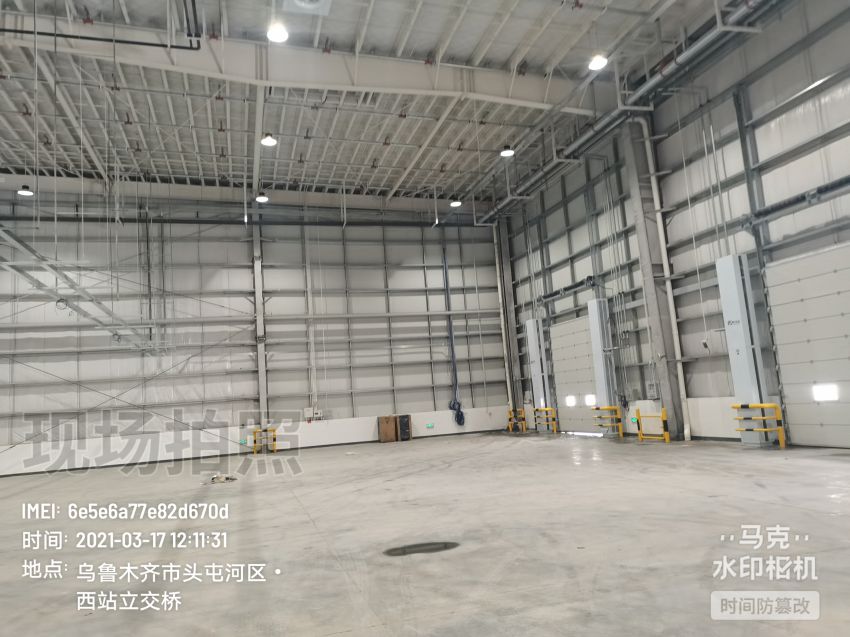

工地現場收材料。

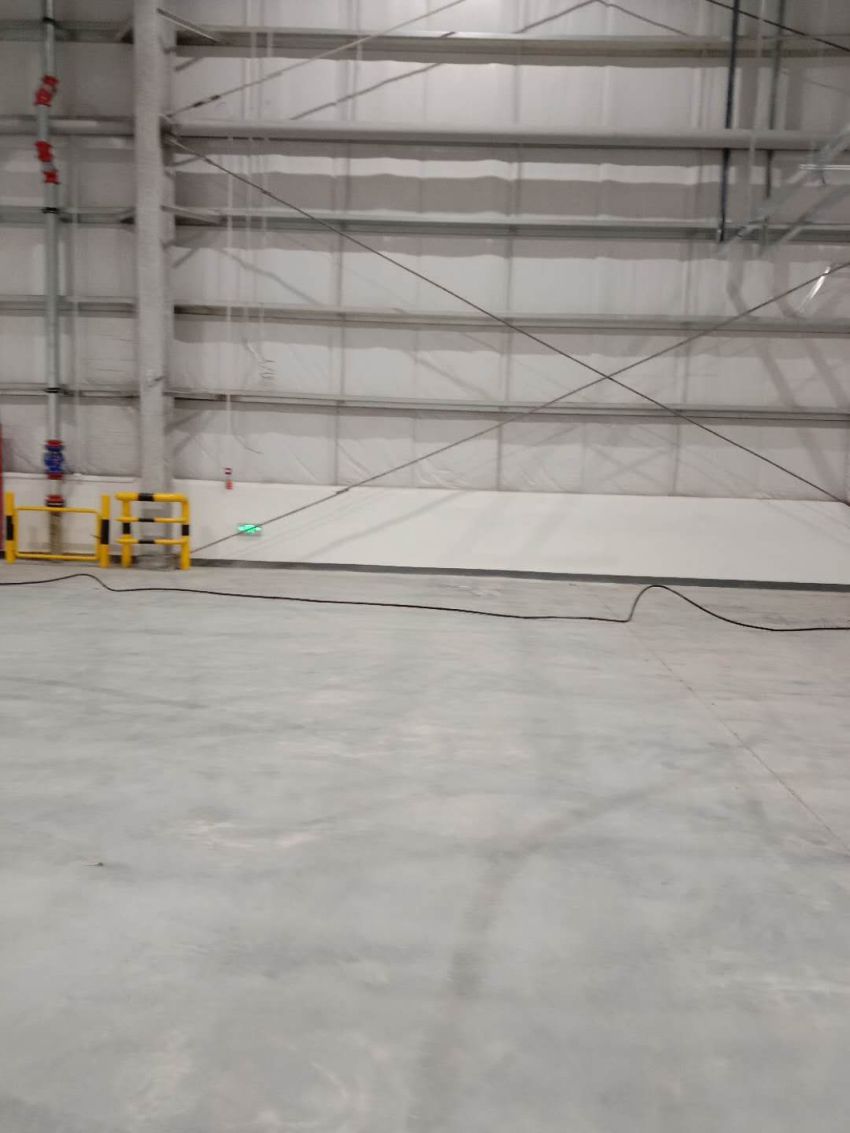

附圖:

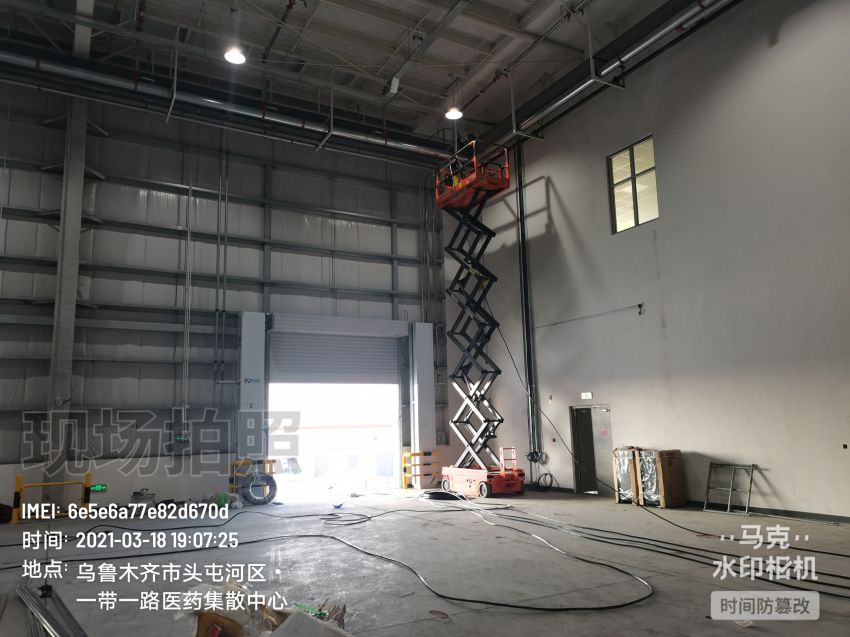

3月18日
施工人數:4人
施工事項:電工放5*10和5*6電纜。完成50%。

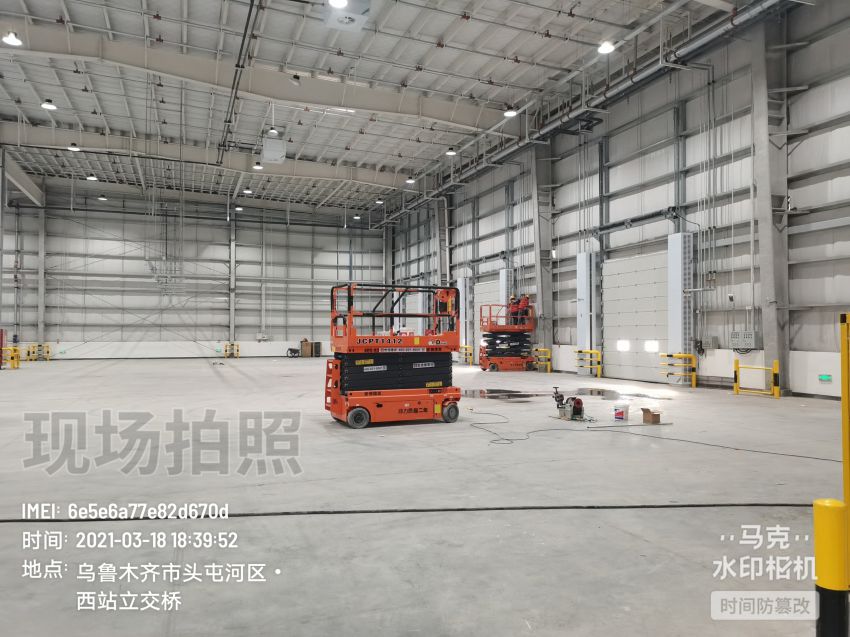

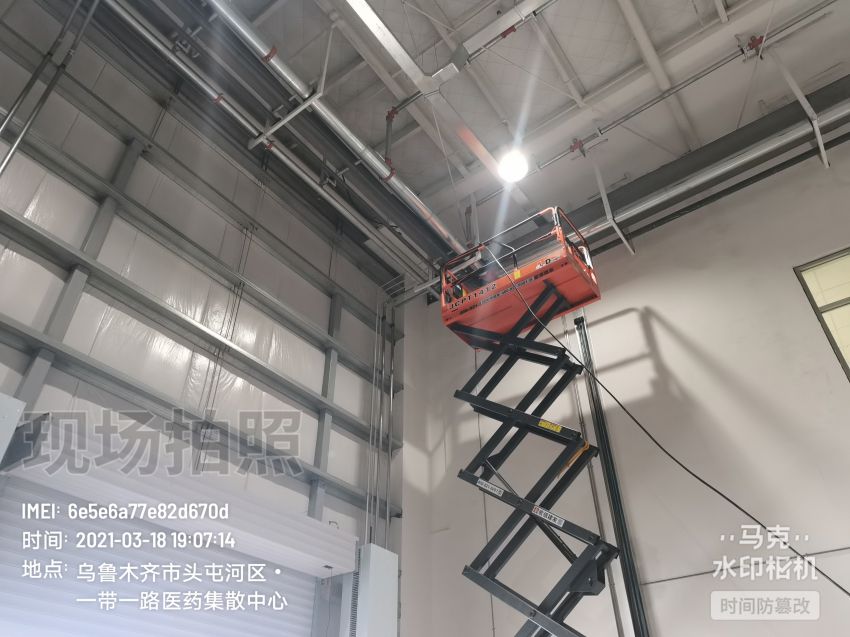

附圖:

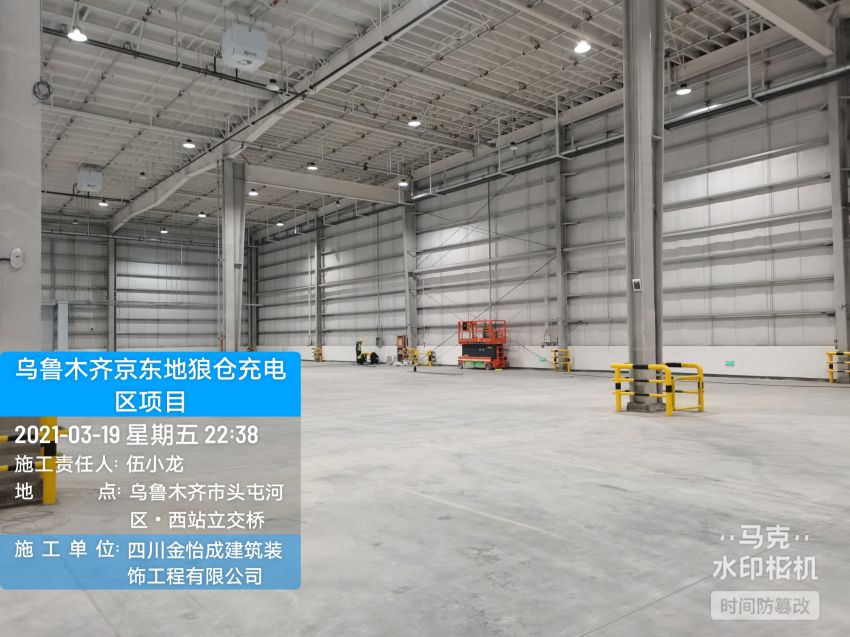

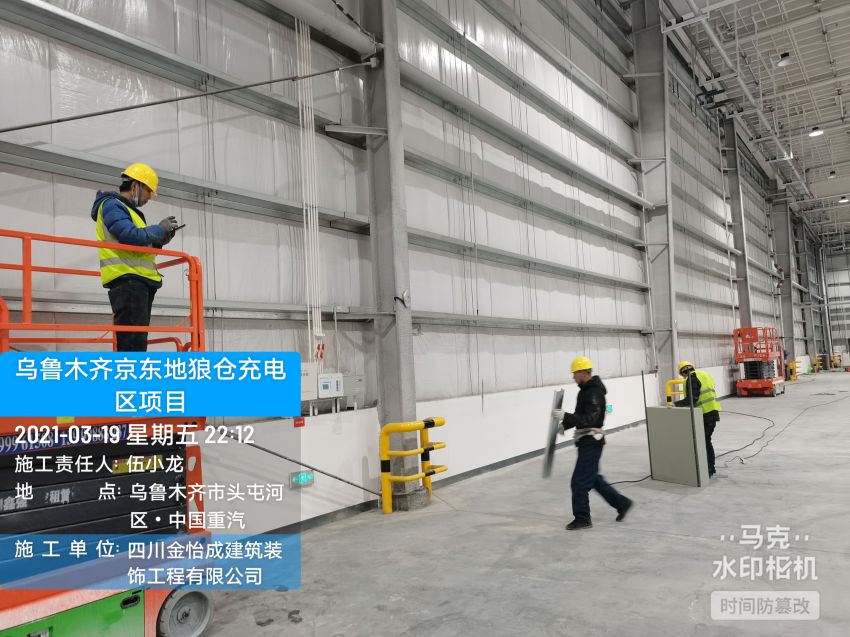

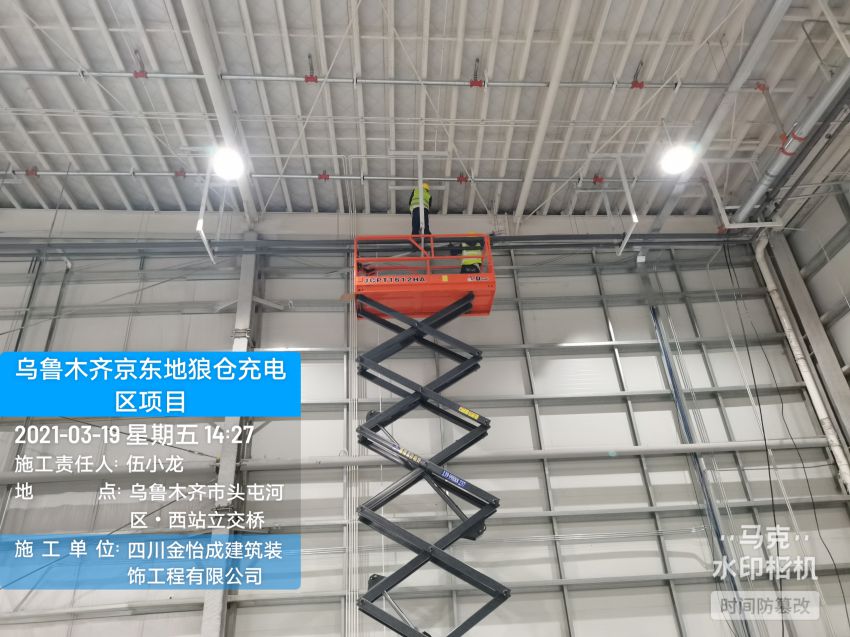

3月19日
施工人數:3人
施工事項:
電工安裝橋架,完成100。
電工敷設電纜,完成90%。
電工安裝固定配電箱,完成100%

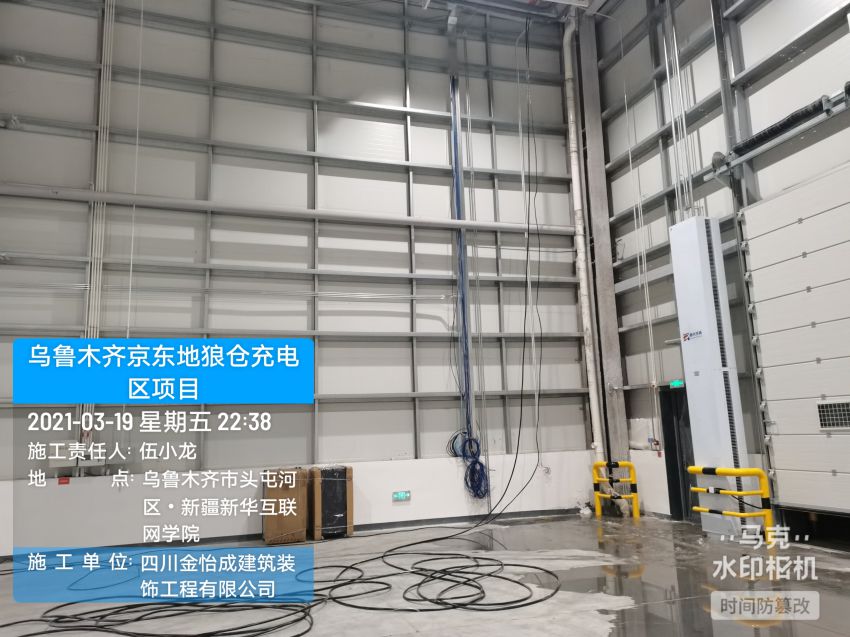

附圖:

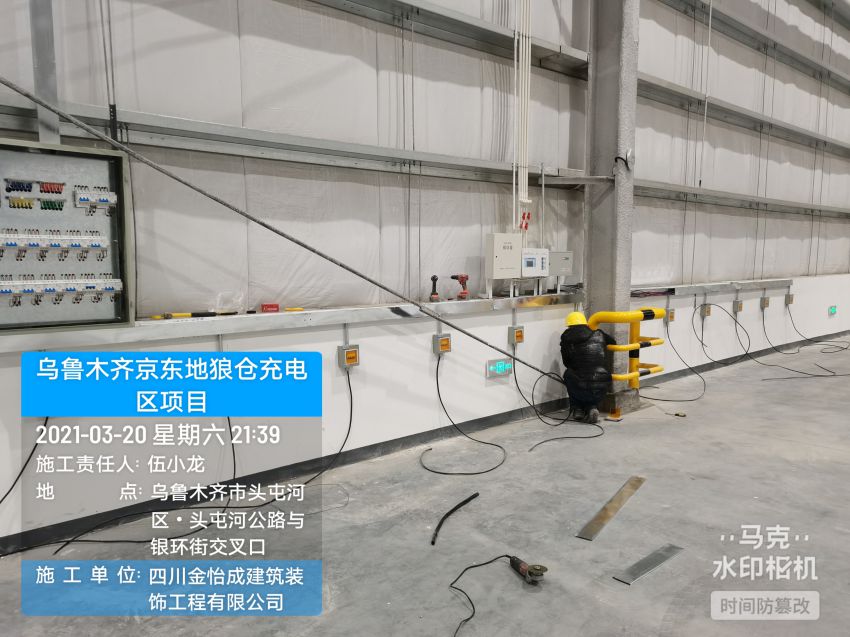

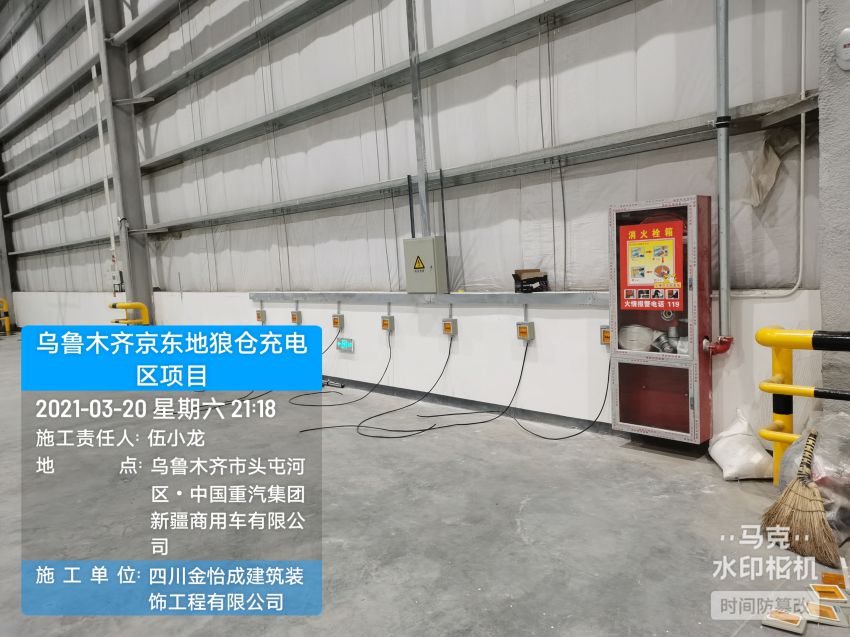

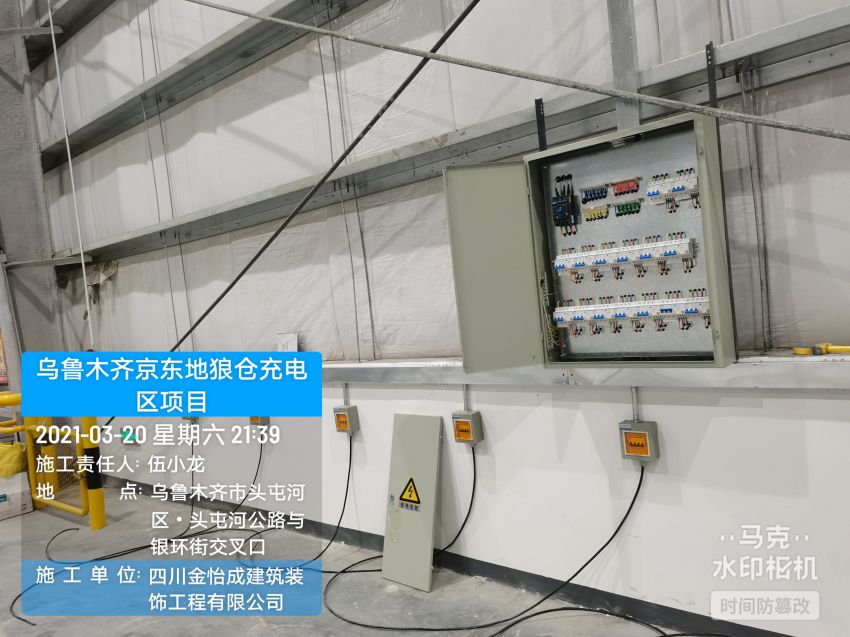

3月20日
施工人數:3人
施工事項:

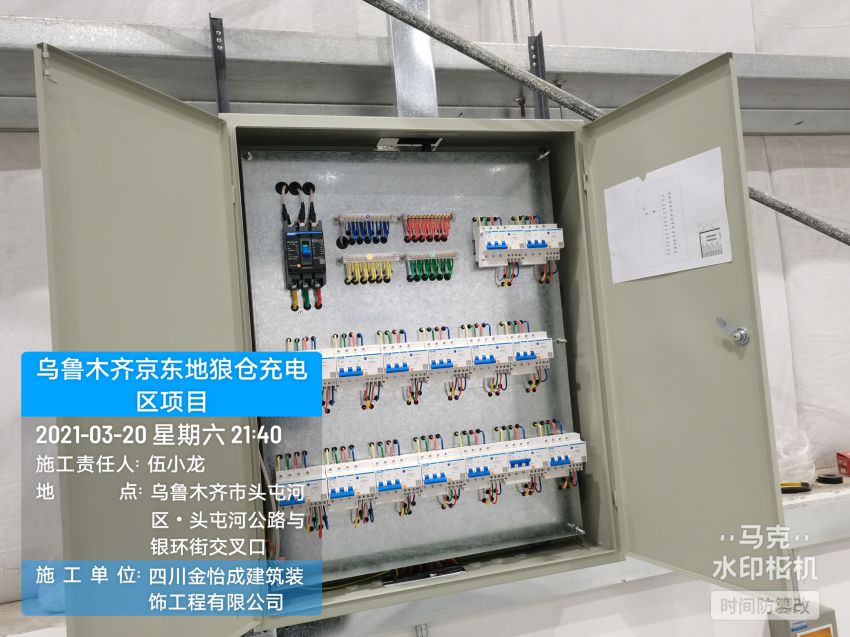

電工安裝空開盒并接線,完成100%。
電工放剩余電纜,完成100%。
電工蓋橋架蓋板,完成100%
電工配電柜接線并測試電路通暢,完成100%
