新都亞一食堂裝修項目

發布時間:2021-03-16

瀏覽人數:1486

新都亞一食堂裝修項目

施工內容:食堂裝修

開工日期:2021310

項目負責人:張鎮



3月10日

施工人數:4

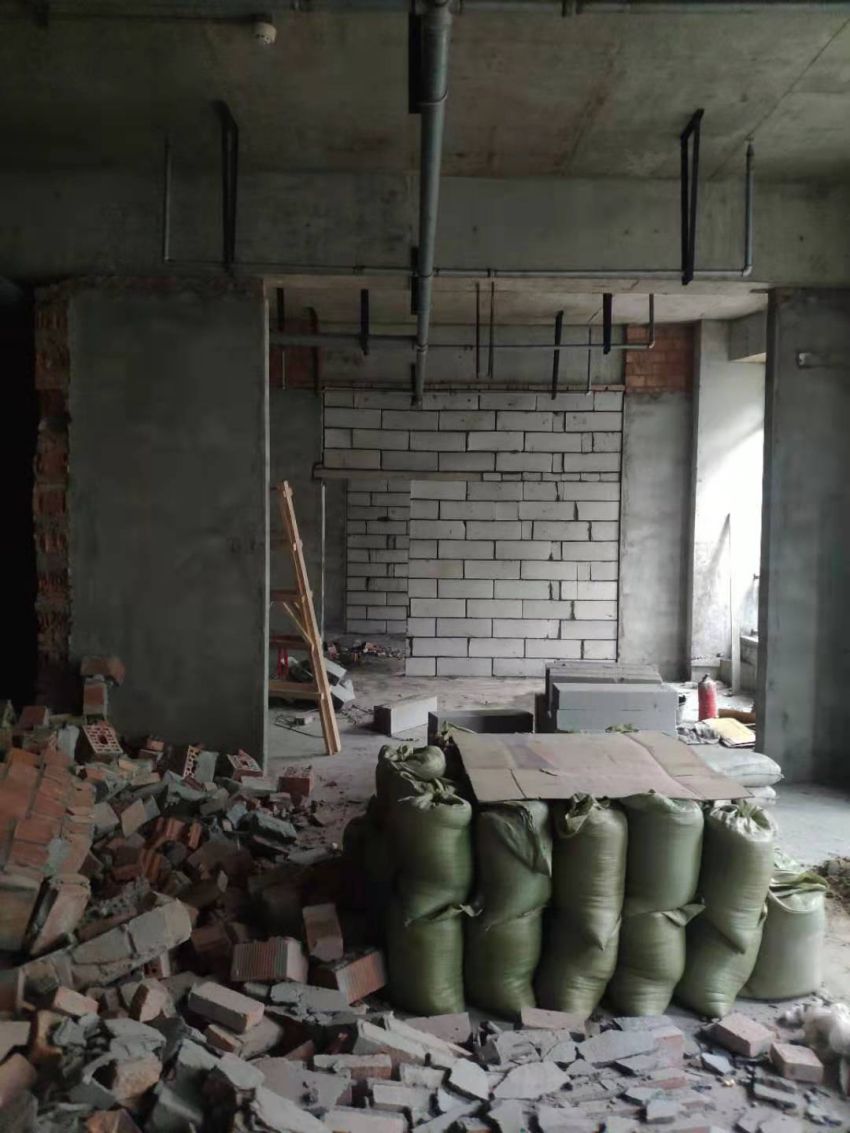

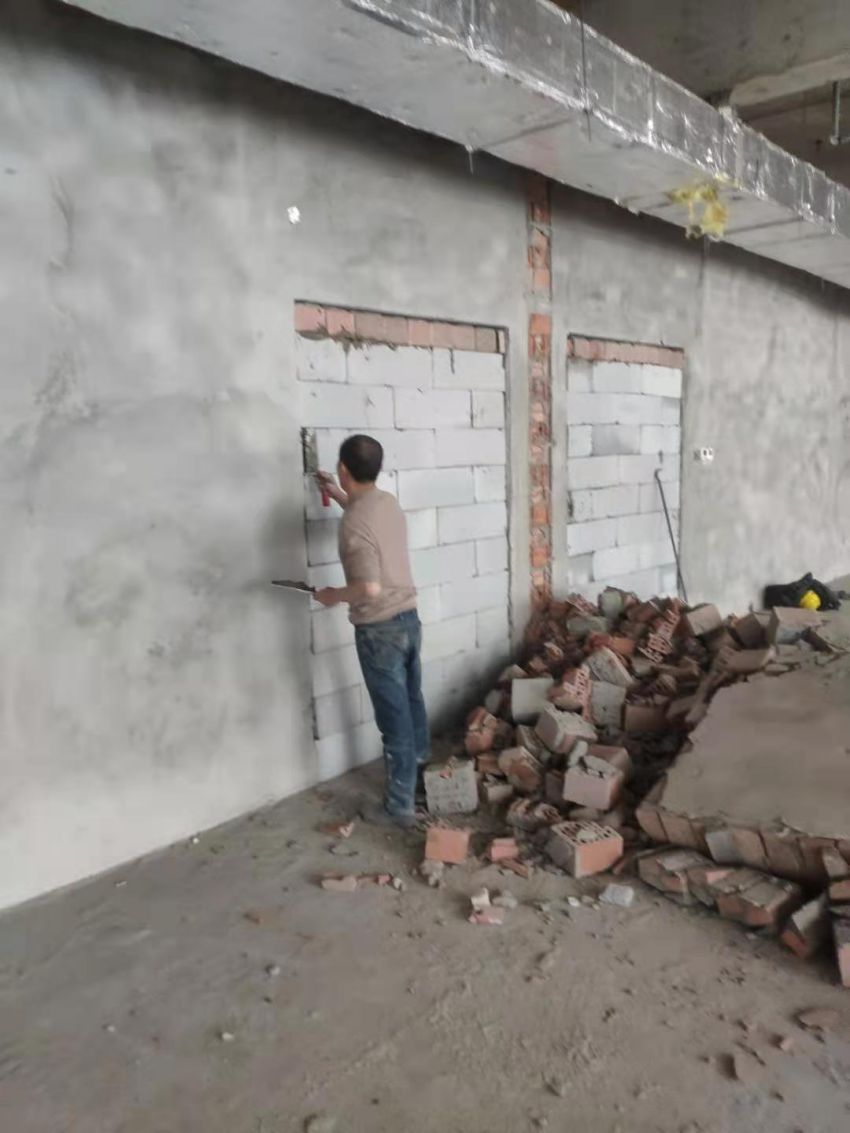

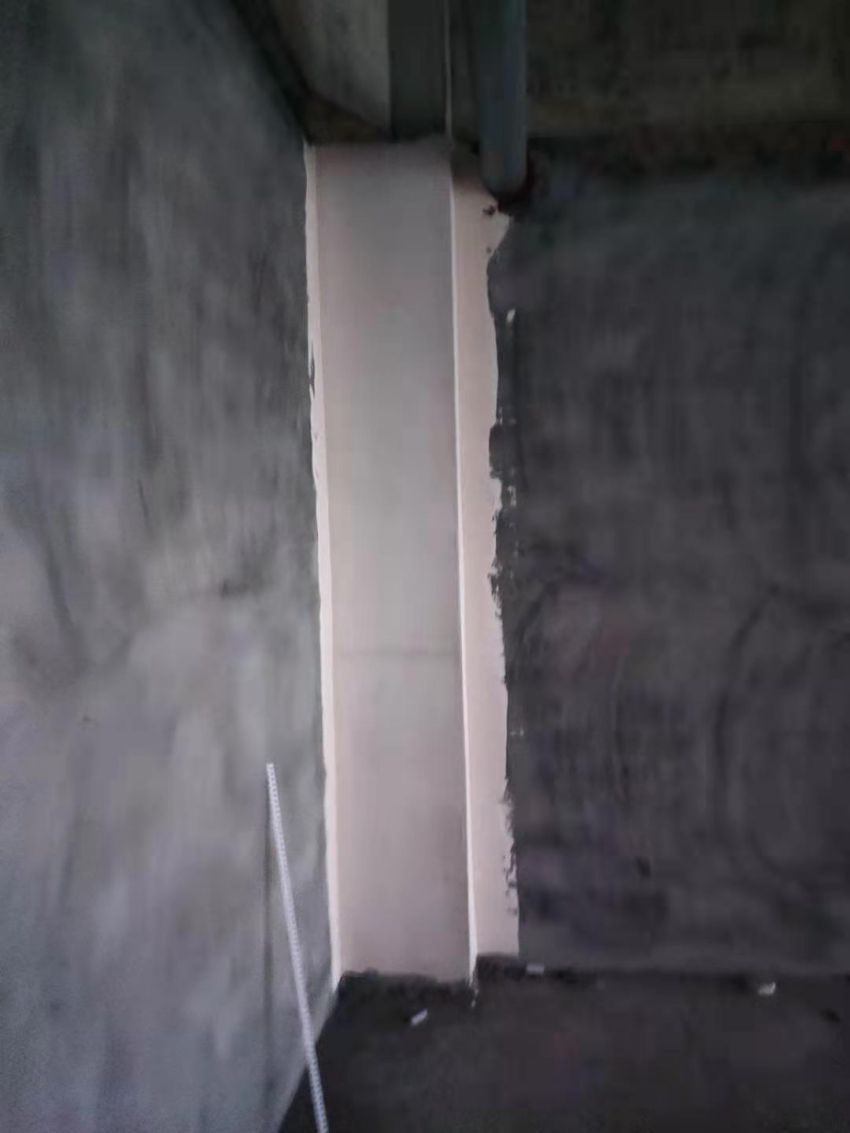

施工事項:墻體打拆、門洞封堵

附圖:

311

施工人數:4

施工事項:

1,打墻3人,完成80%

2,泥工砌墻1人,完成45%

3,復合門尺寸已量

附圖:

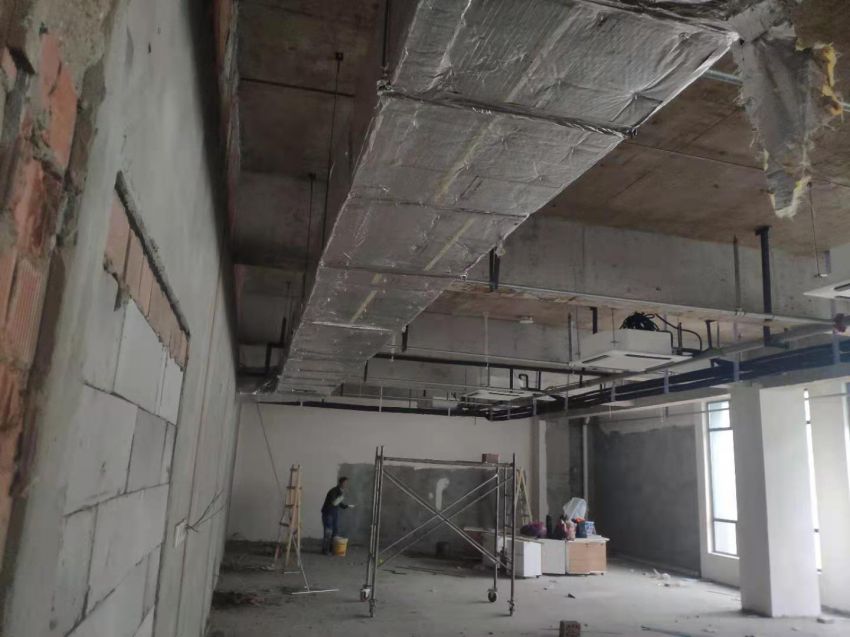

312

施工人數:12

施工事項:

1.打墻完成100%

2電工開槽布管15%

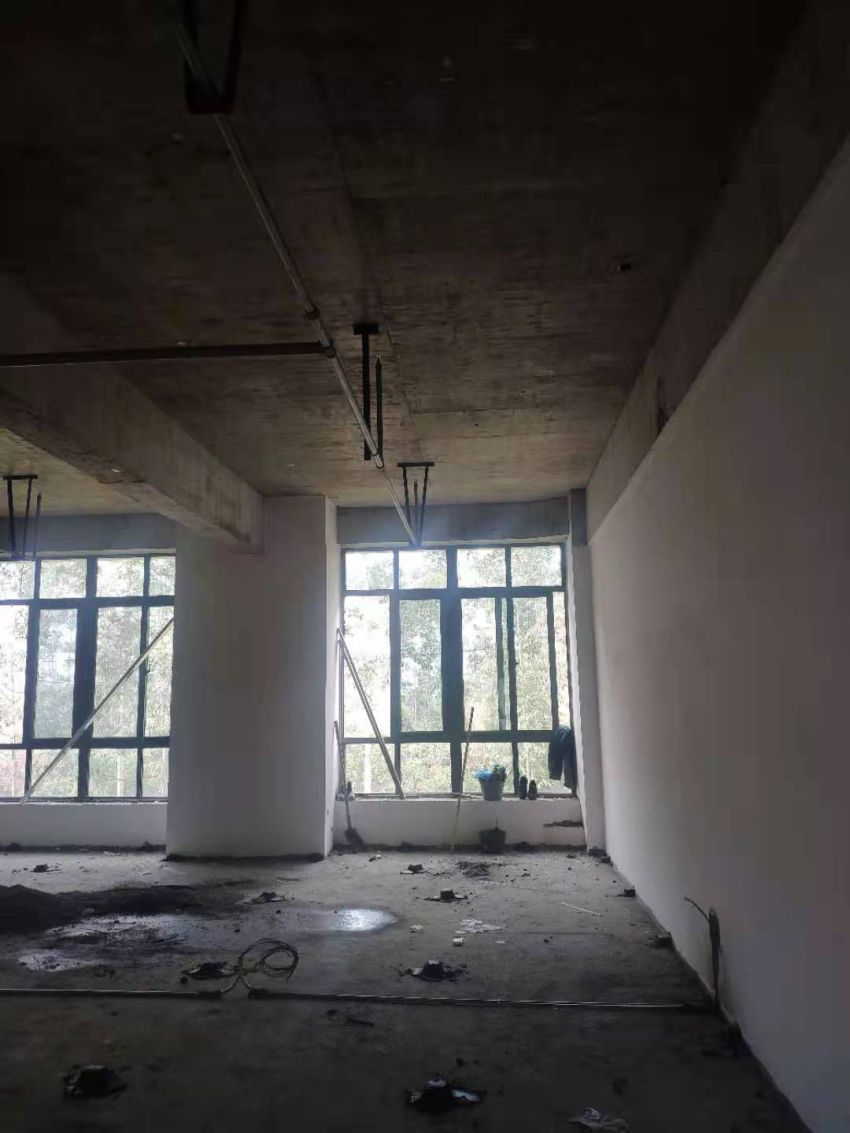

3.墻面找平完成25%

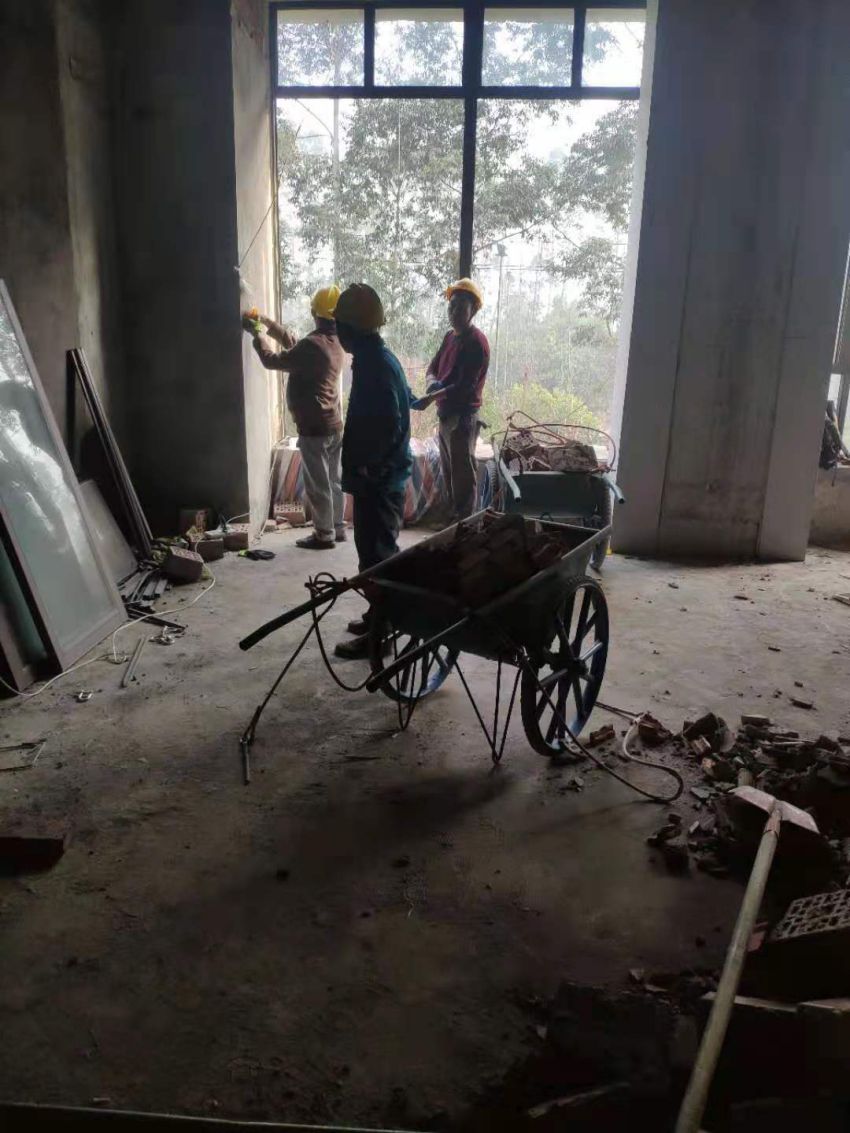

4.防護欄拆除,拆窗戶完成100%

5.砌墻完成70%

附圖:

313

施工人數:14

施工事項:

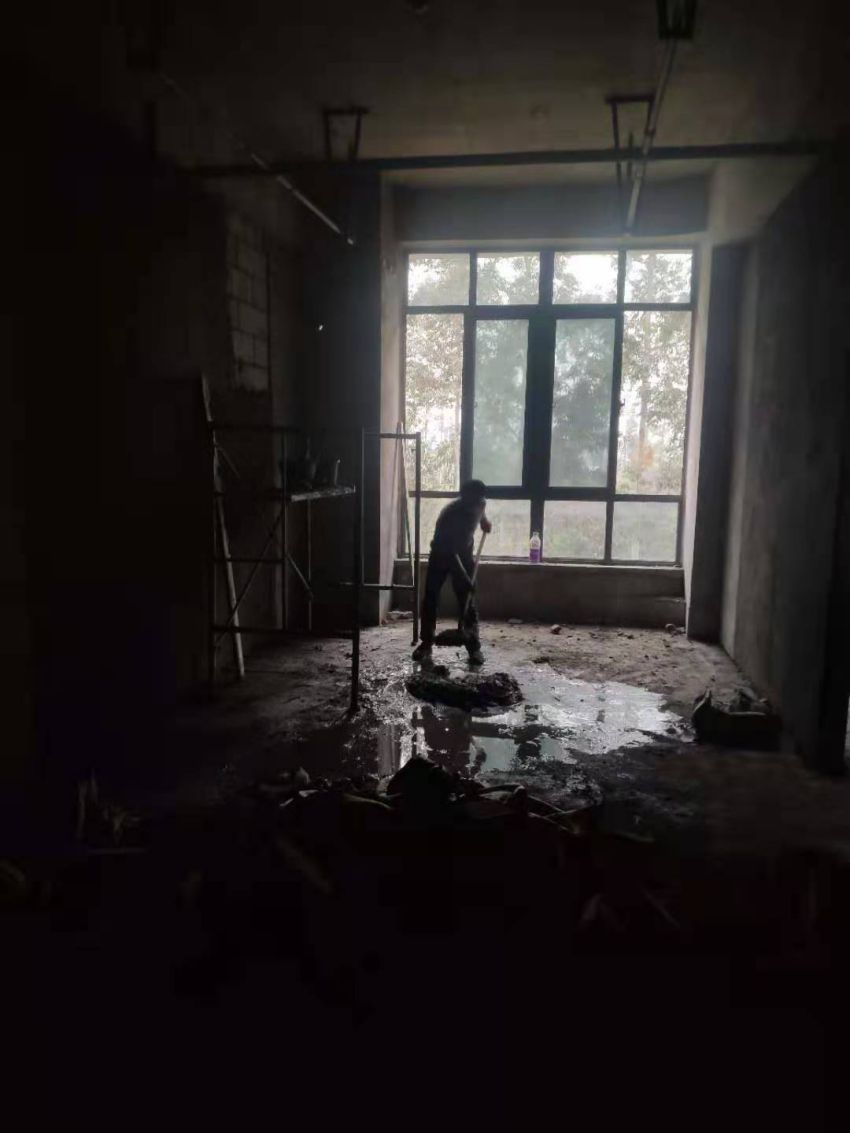

1.建渣清運完成20%

2.墻面找平一遍完成60%

3.強弱電施工完成20%

4. 砌墻抹灰完成70%

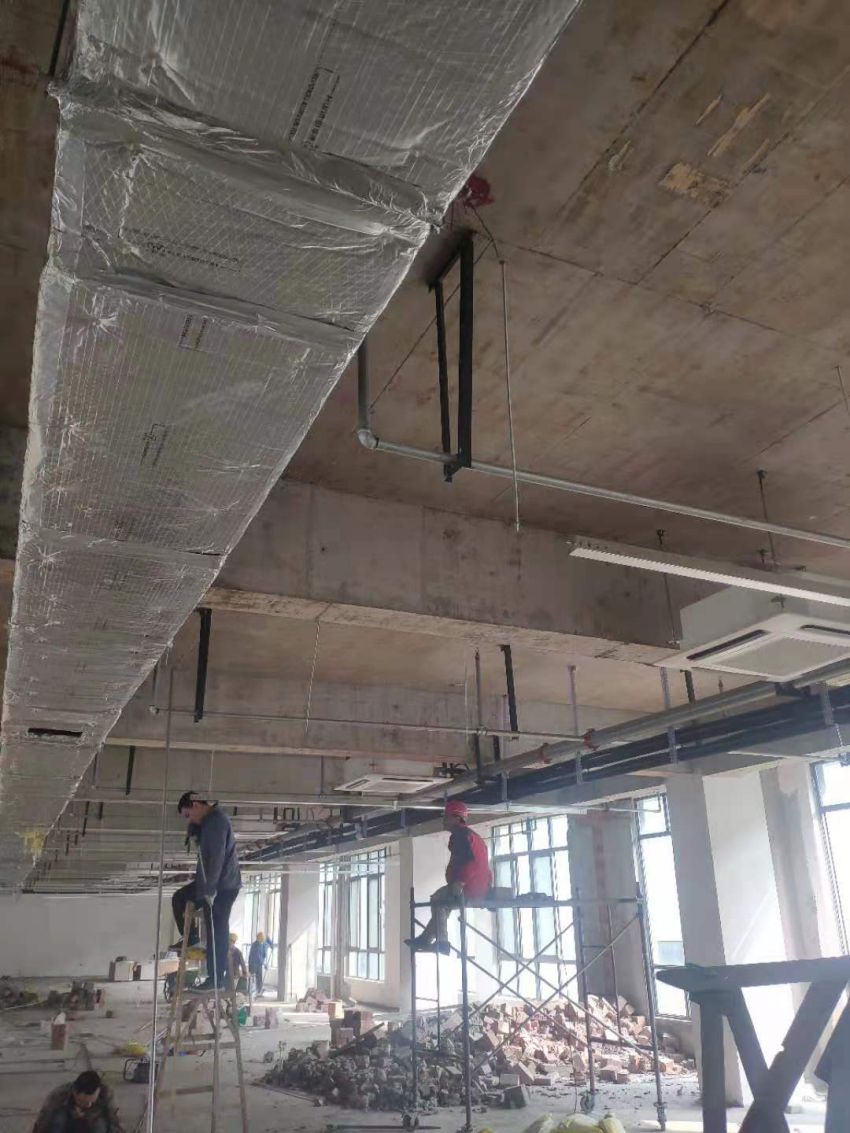

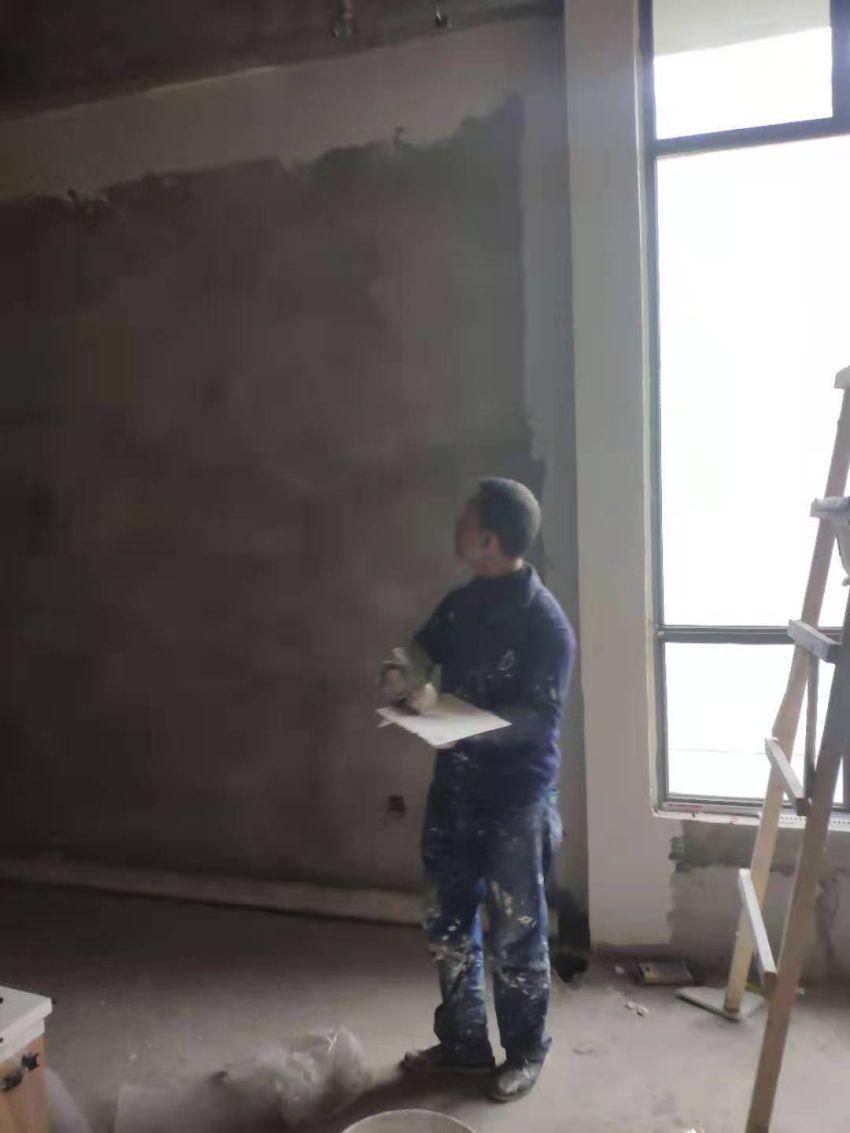

314

施工人數:18

施工事項:

1.焊工一人

2.建渣清運6人,完成40%

3.墻面找平一遍4人完成75%

4.強弱電施工2人完成25%

5.砌墻抹灰1人完成75%

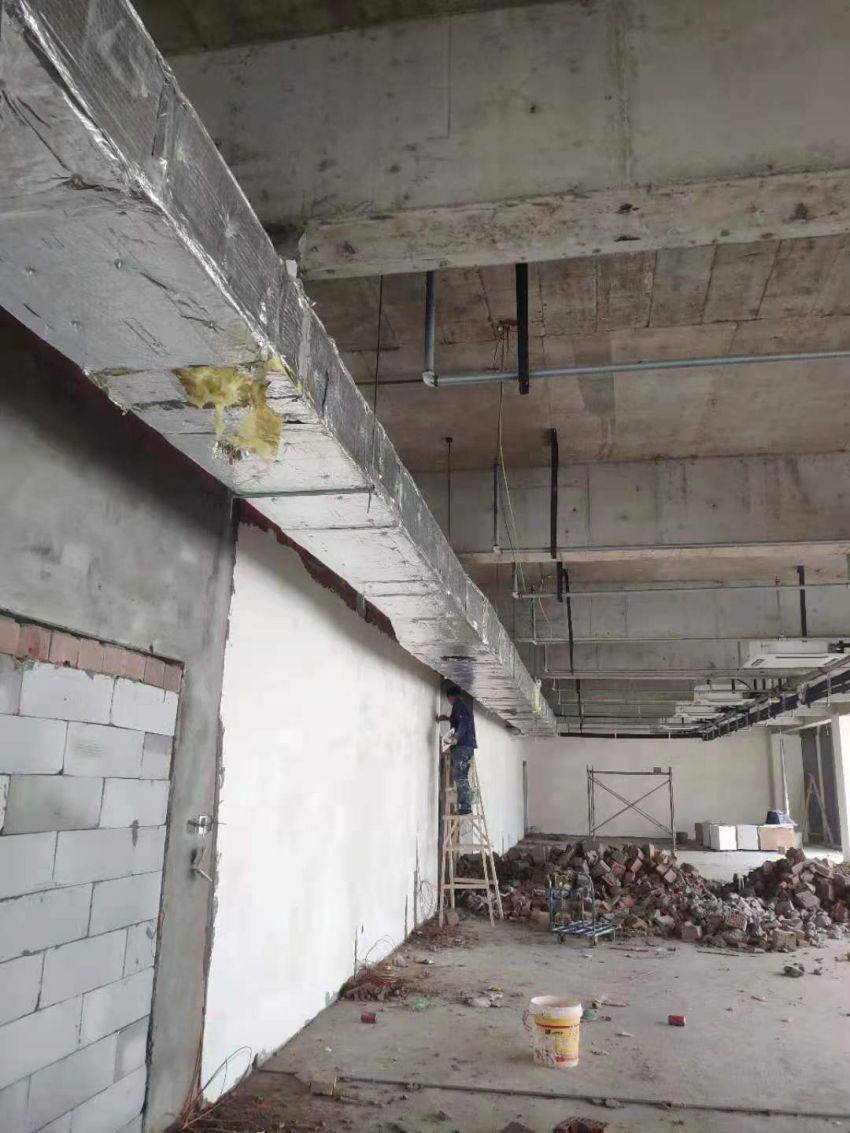

6.木工隔墻2人完成65%,包管一人完成40%,包門套1人基層完成90%

7.窗臺石已量

附圖:


315

施工人數:12

施工事項:

建渣清除6人,完成75%

砌墻抹灰1人完成80%

電工4人完成30%

墻面找平1人完成80%

附圖:

316

施工人數:11

施工事項:

建渣清除5人,完成100%

地坪打笆子1人完成30%

電工4人完成40%

墻面找平1人完成85%

附圖:

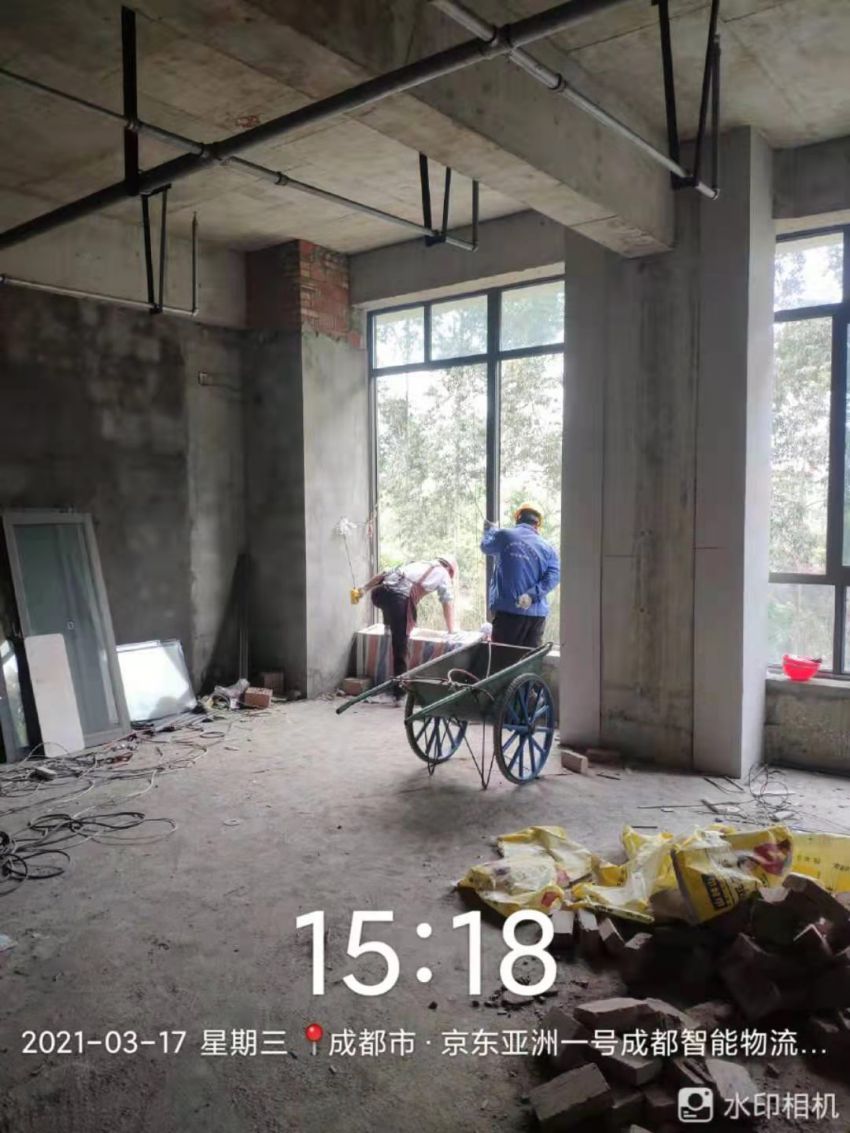

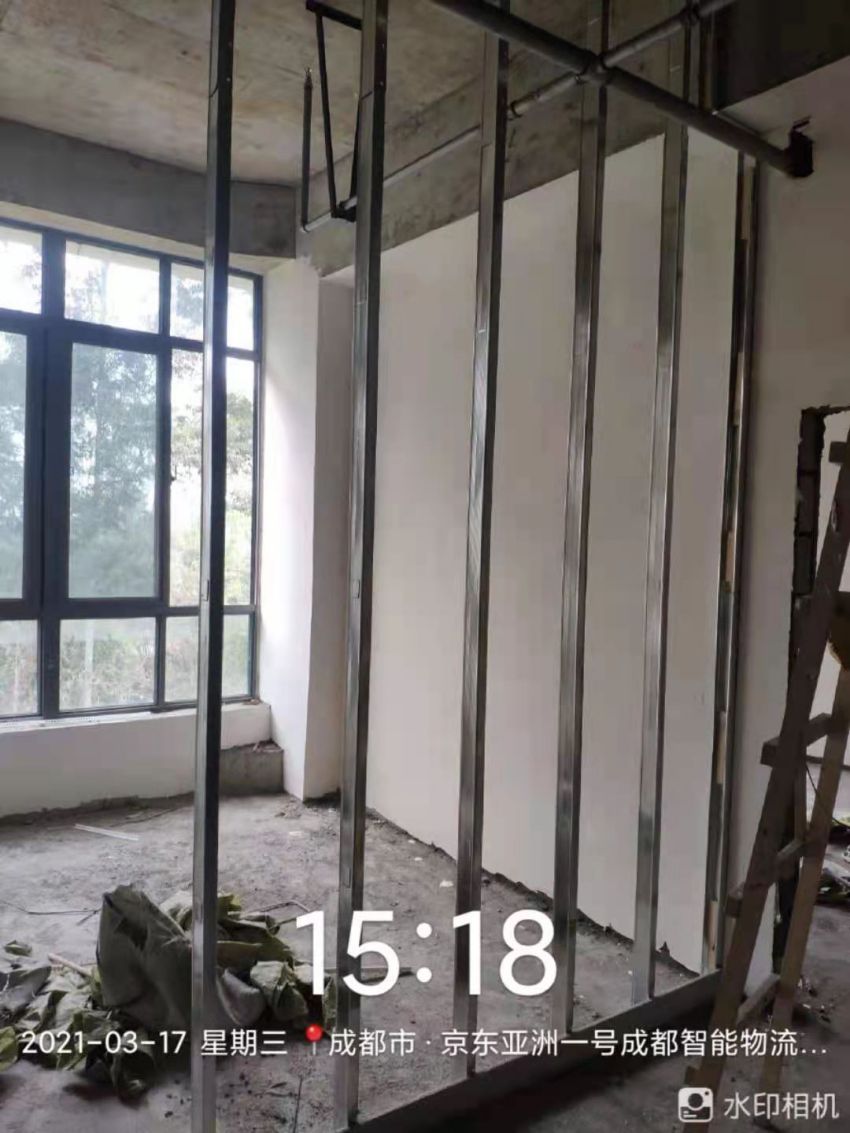

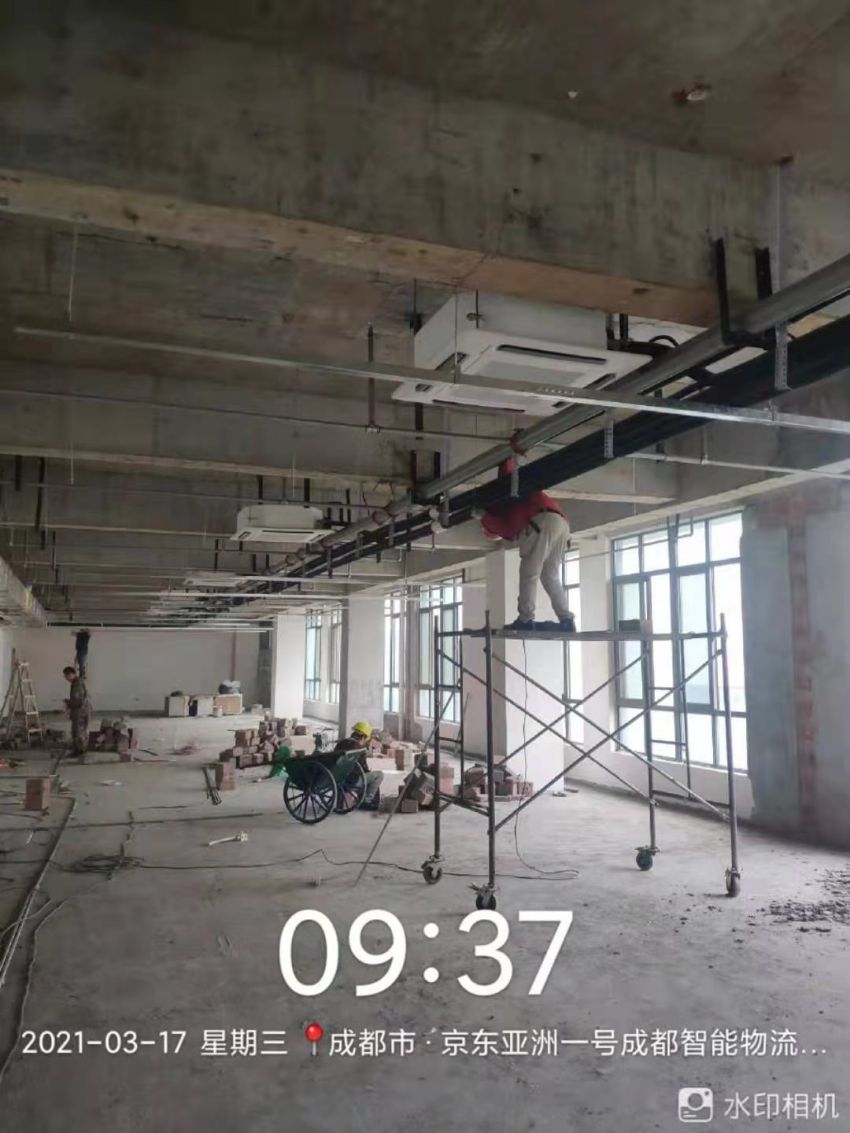

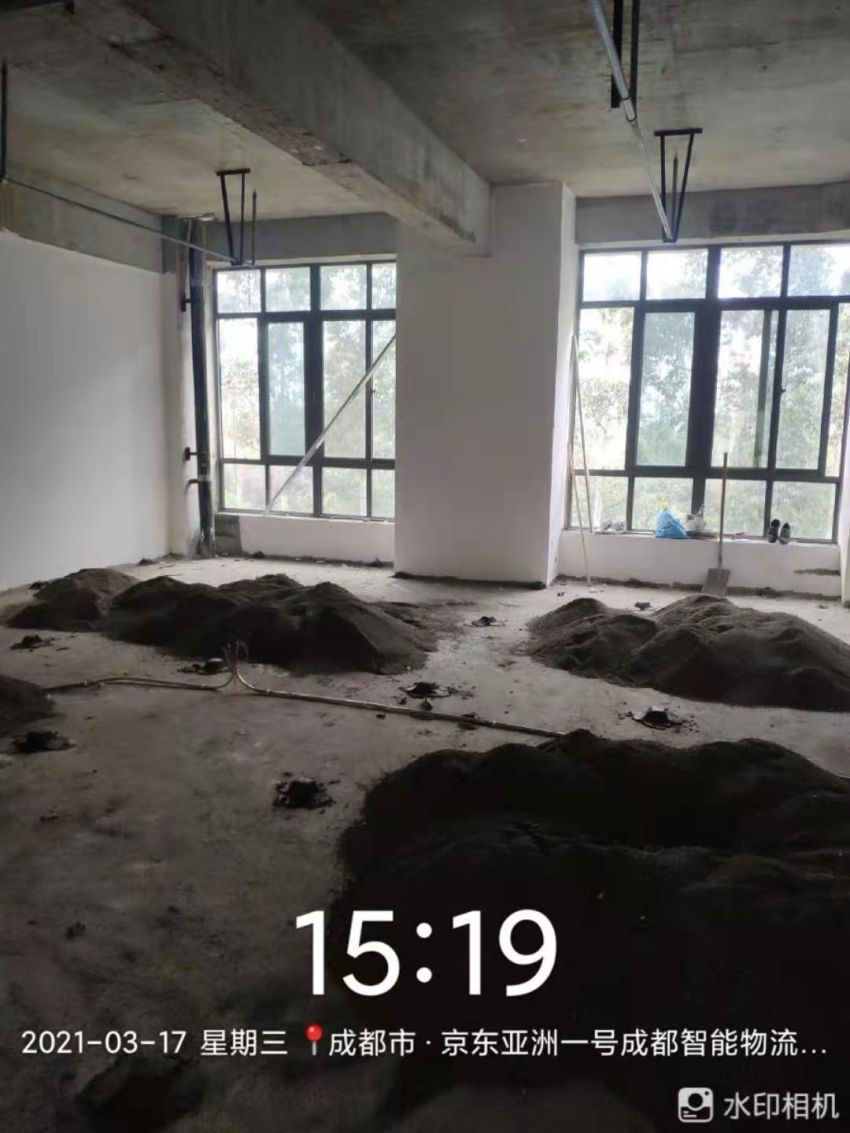

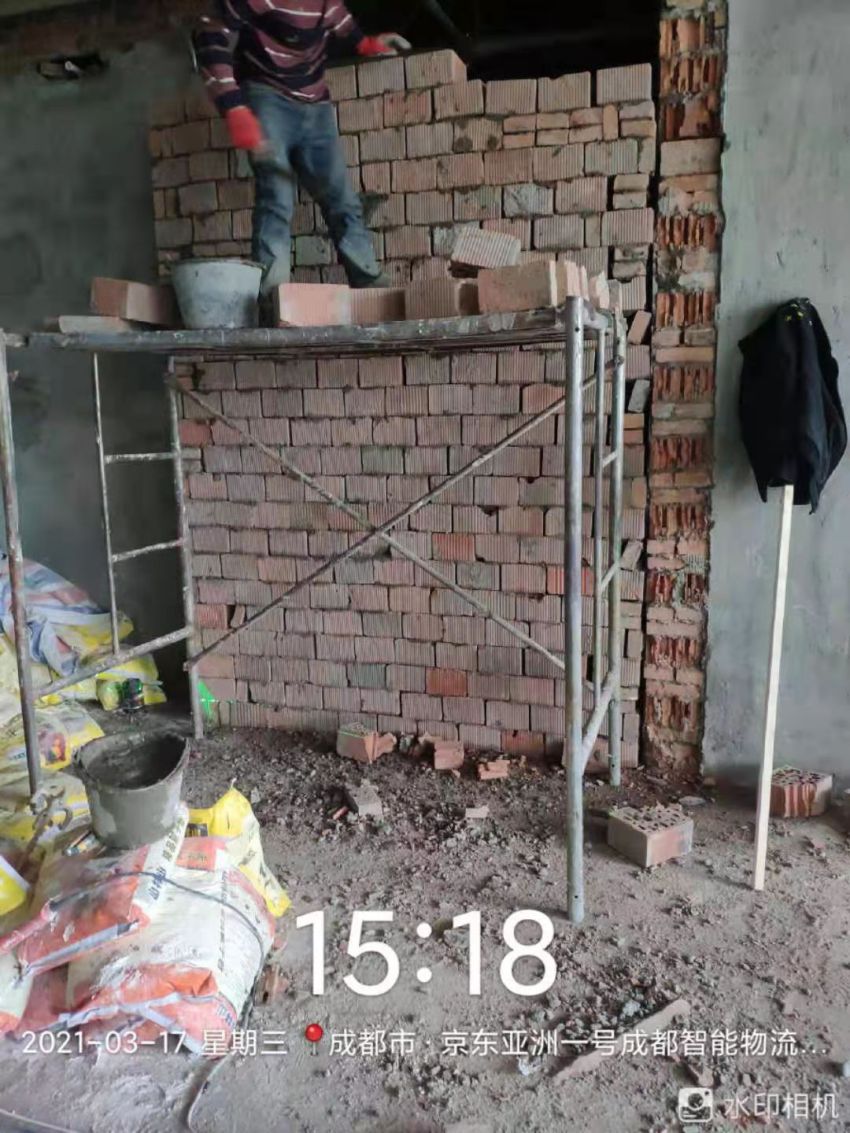

317

施工人數:14

施工事項:

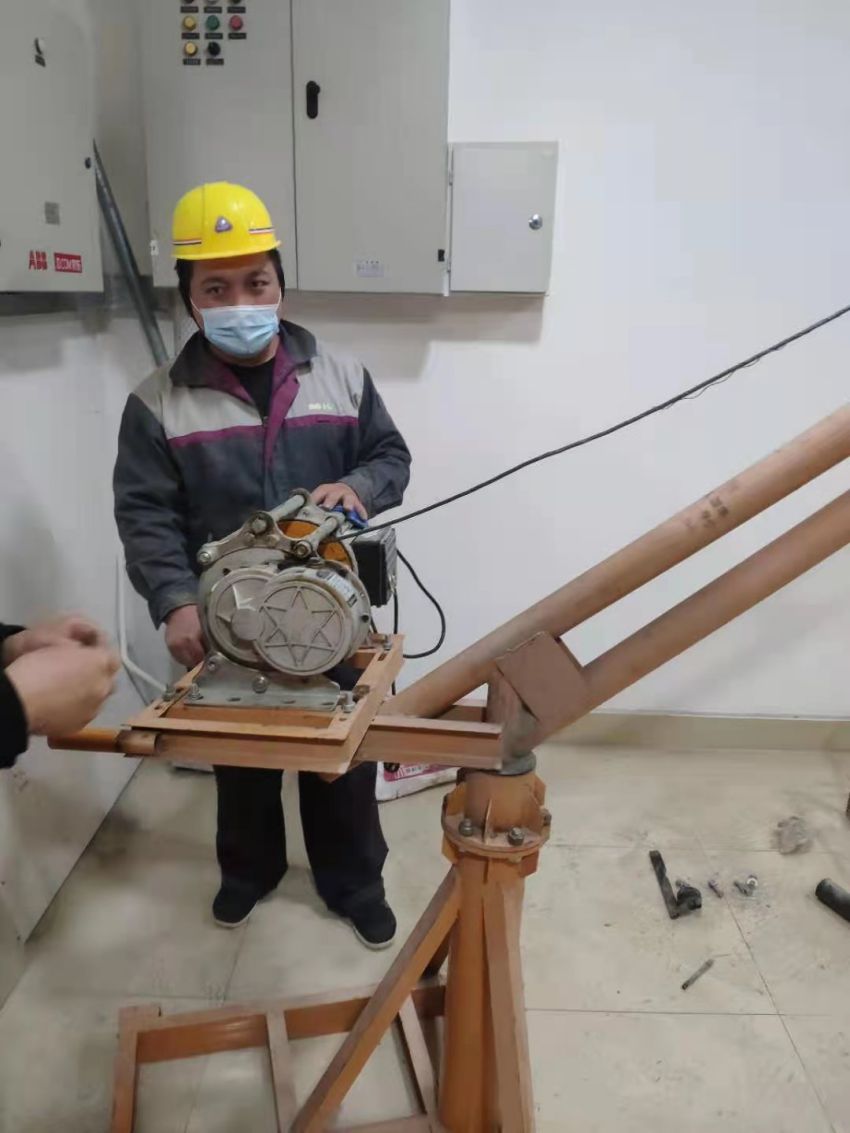

沙子吊運4

砌墻1人完成90%

電工4人完成50%

墻面找平1人完成90%

木工隔墻,包管4人完成100%

附圖:

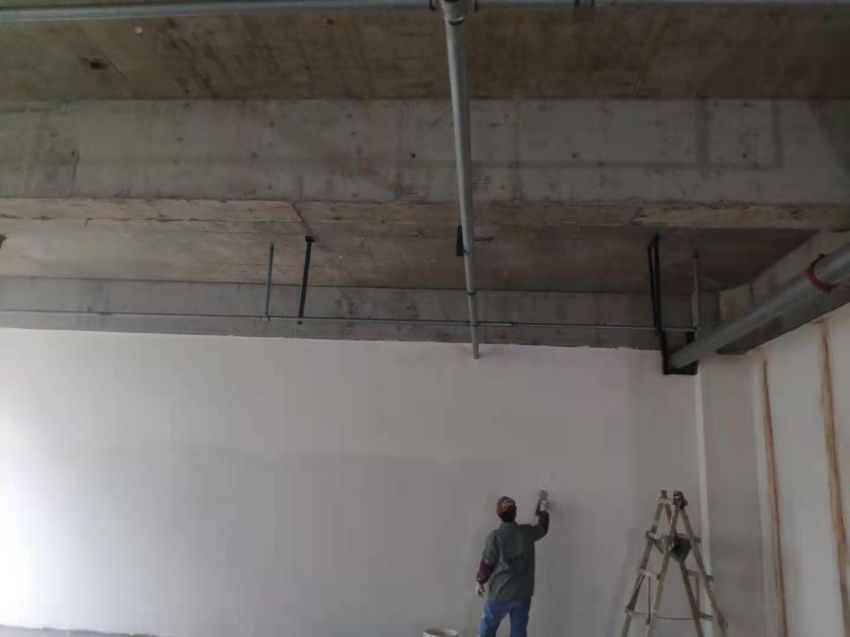

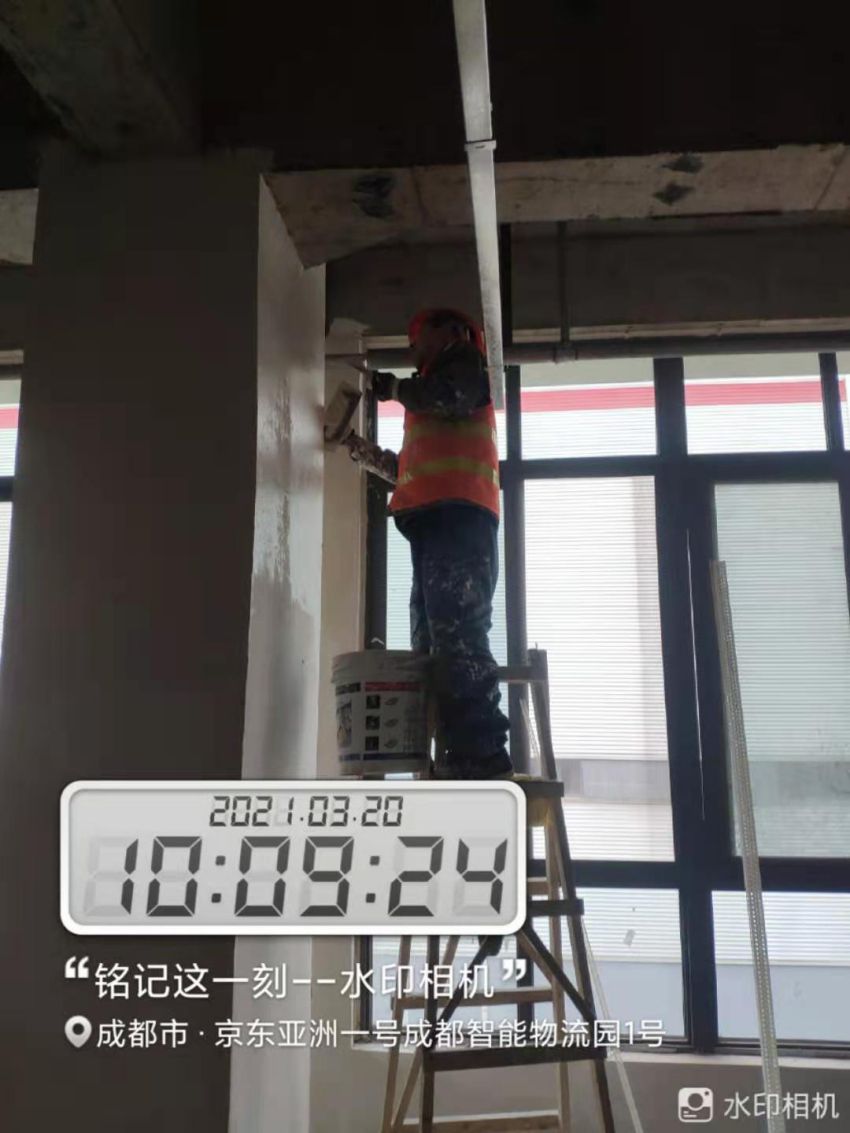

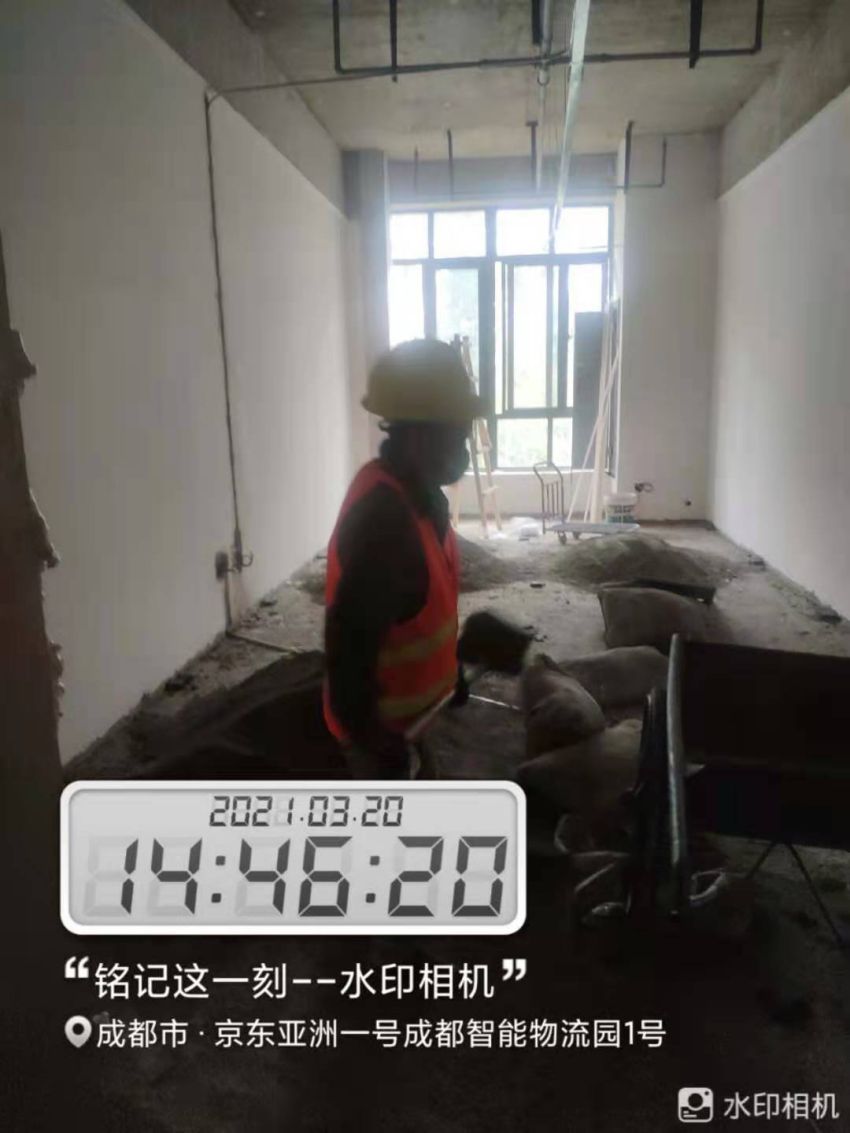

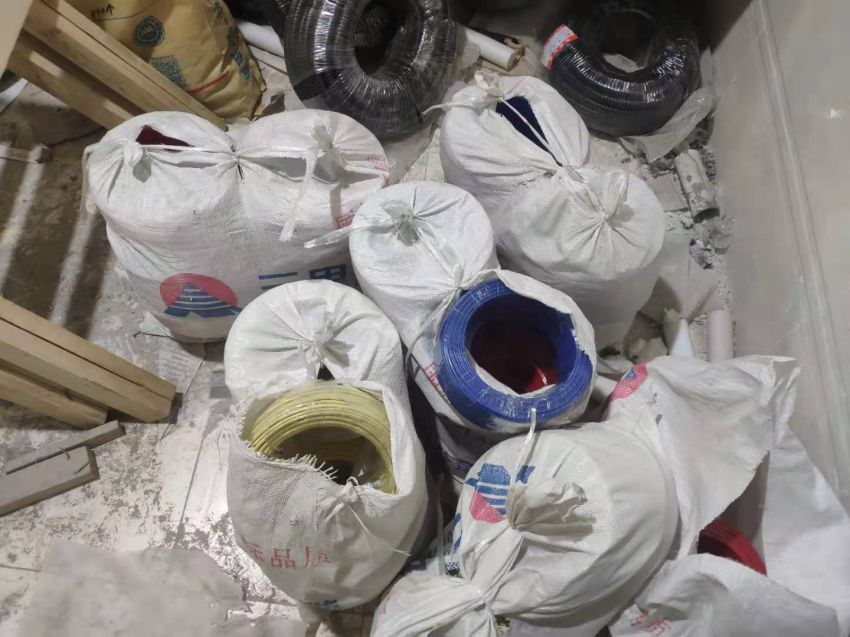

320

施工人數:10

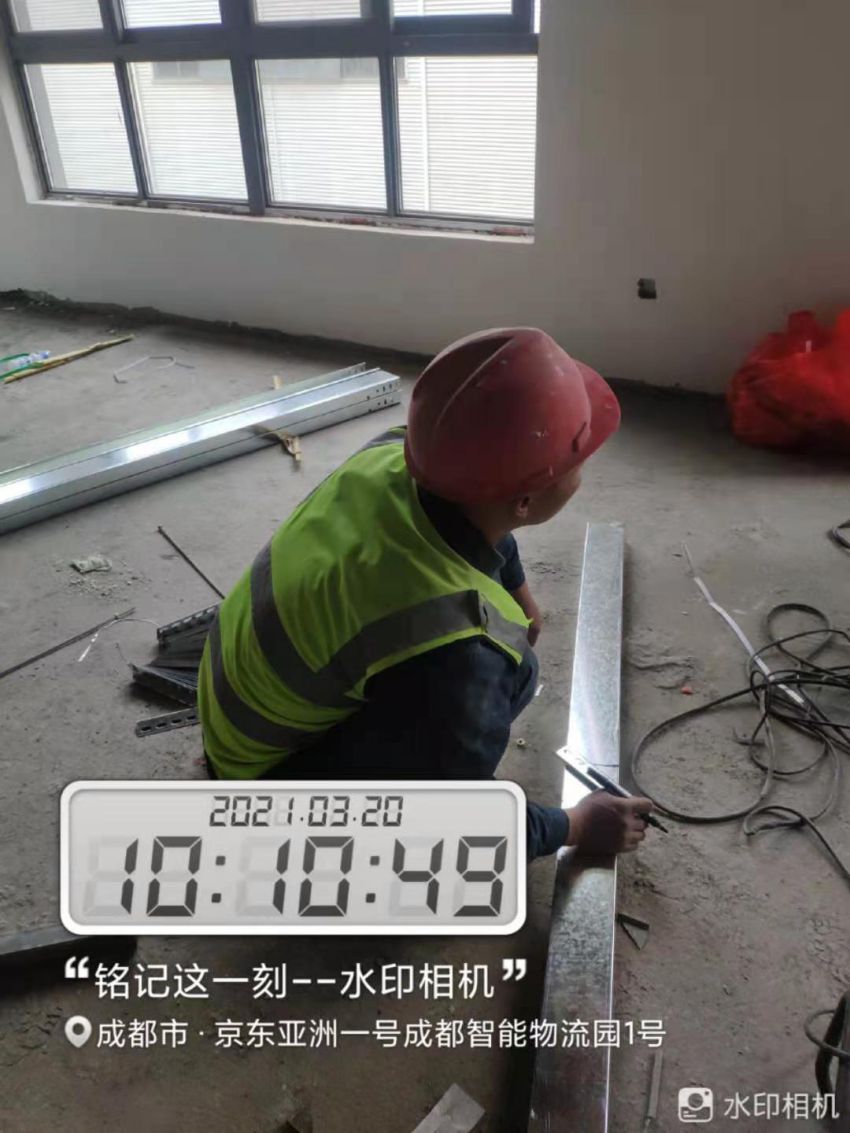

施工事項:強弱電施工7人完成70%

地坪打笆子1人,完成20%

墻面基層一遍上午1人,完成100%

小工搬運一人,清場地,搬水泥河沙。

附圖

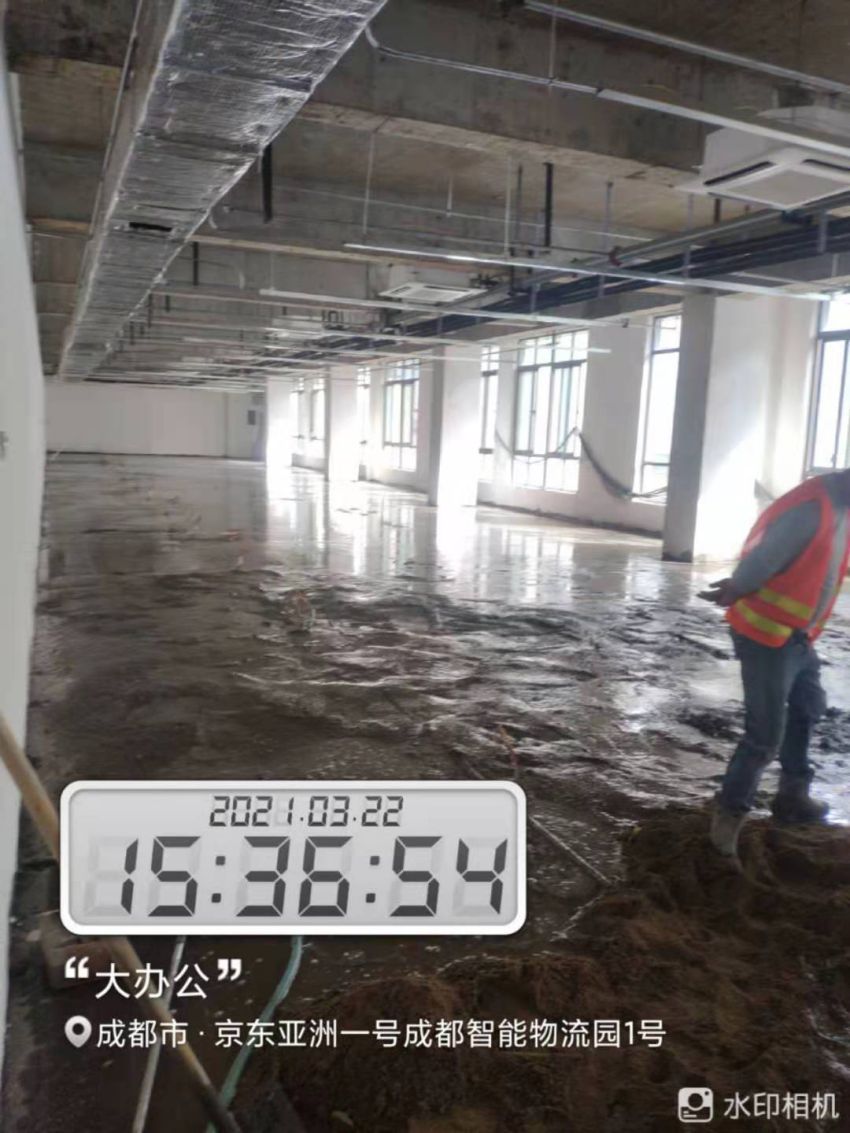

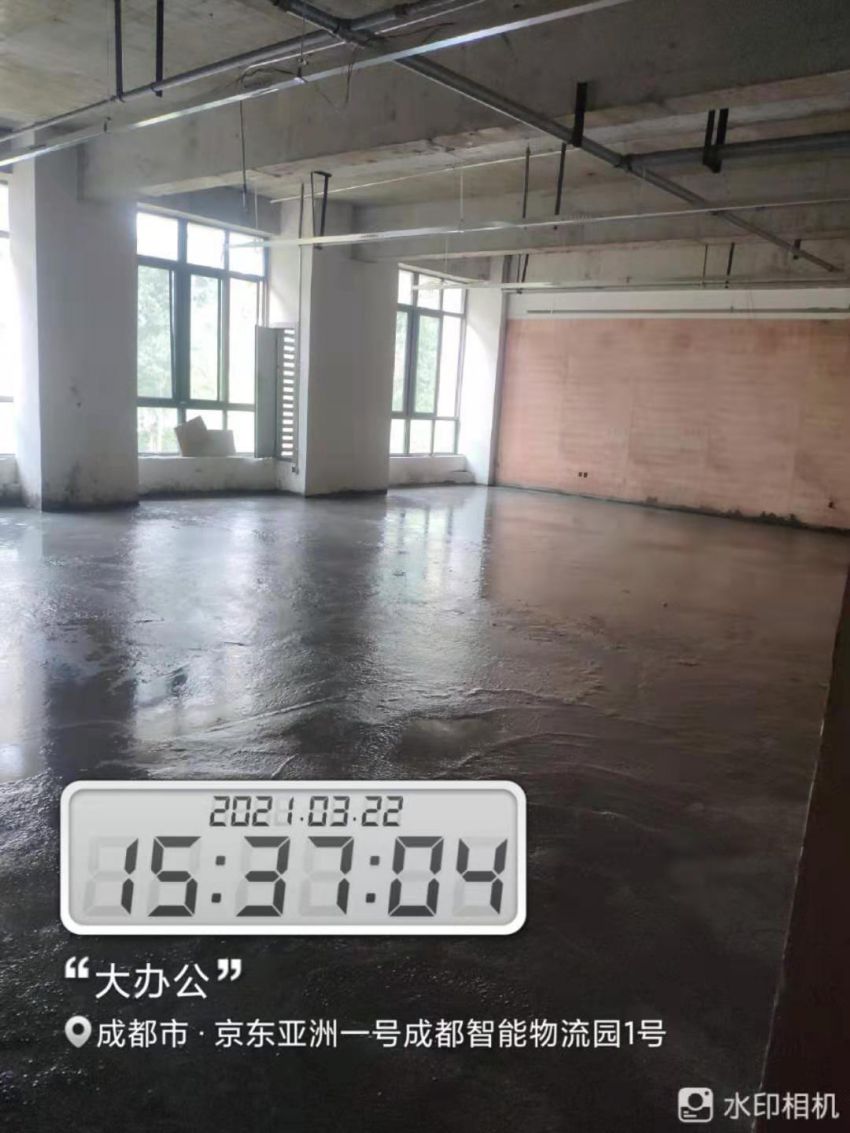

322

施工人數18

施工事項:

1、地面打墊層5人完成,55%

2、強弱電施工7人完成80%

3、乳膠漆基層二遍2人完成,45%

4、水泥河沙搬運+建渣清理4

附圖

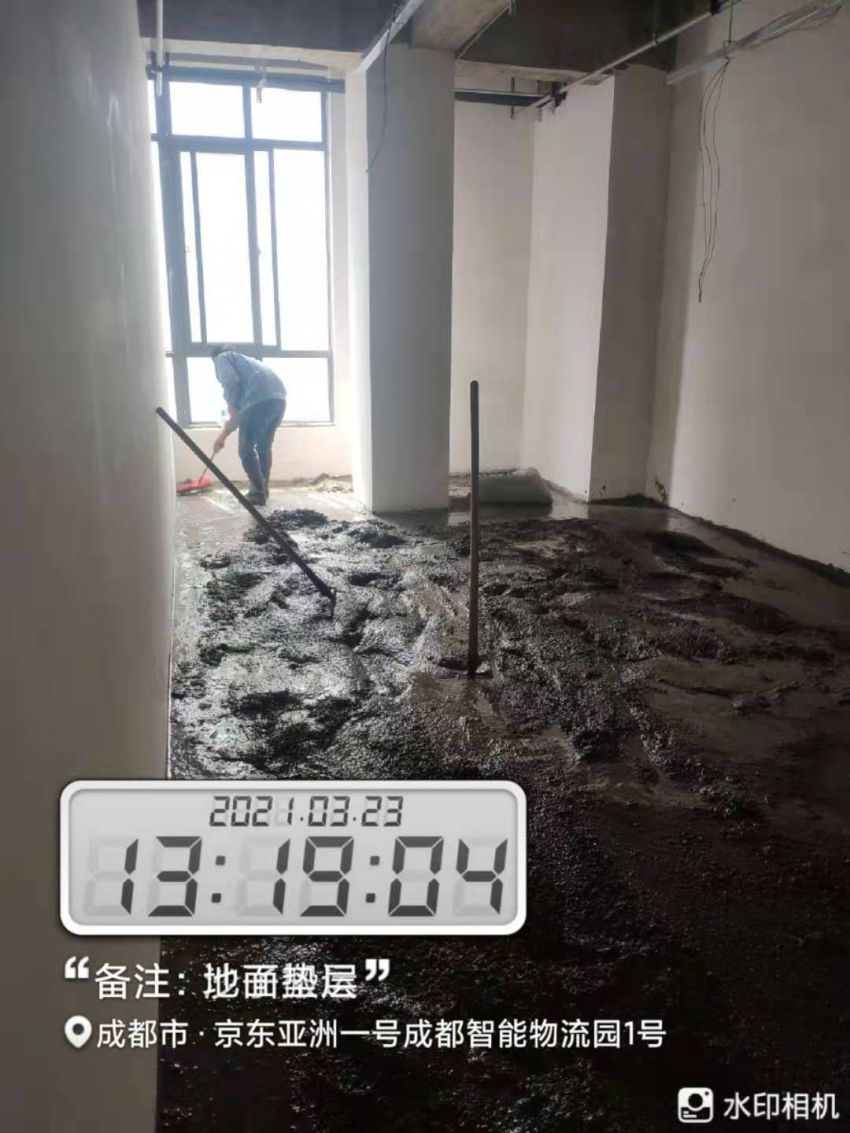

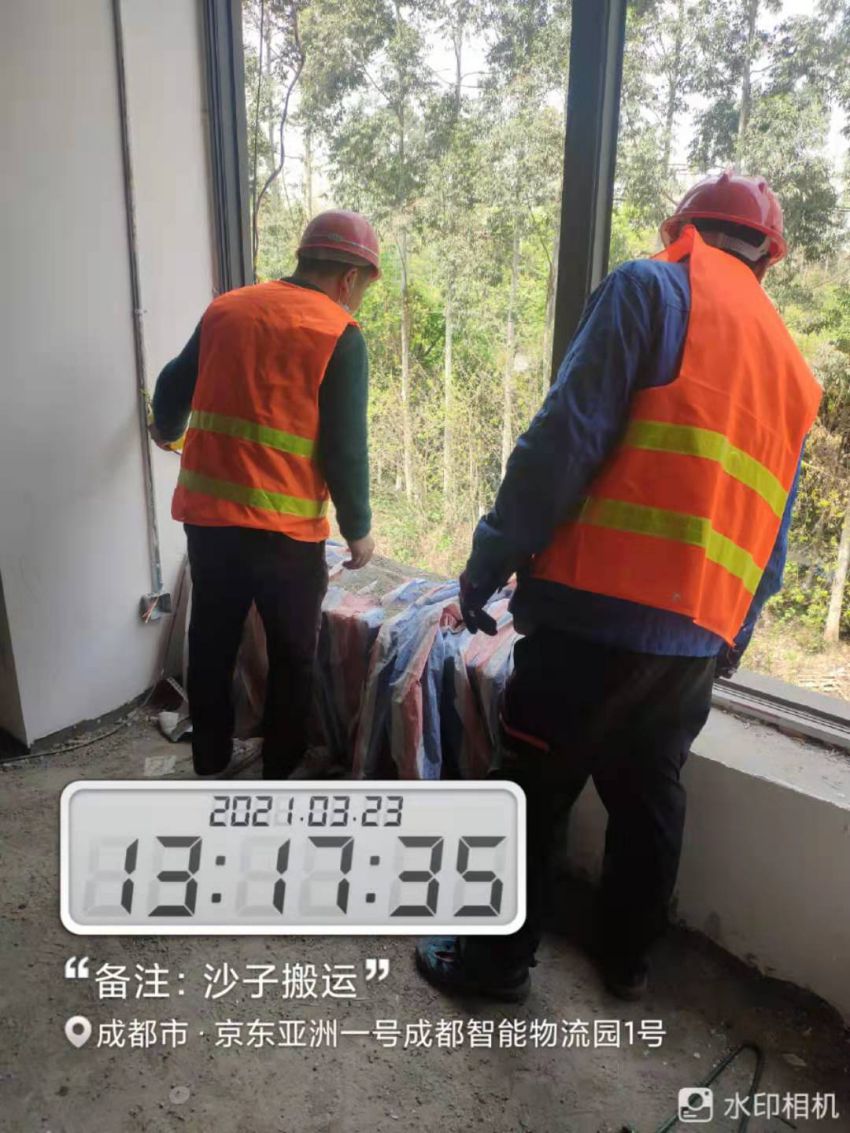

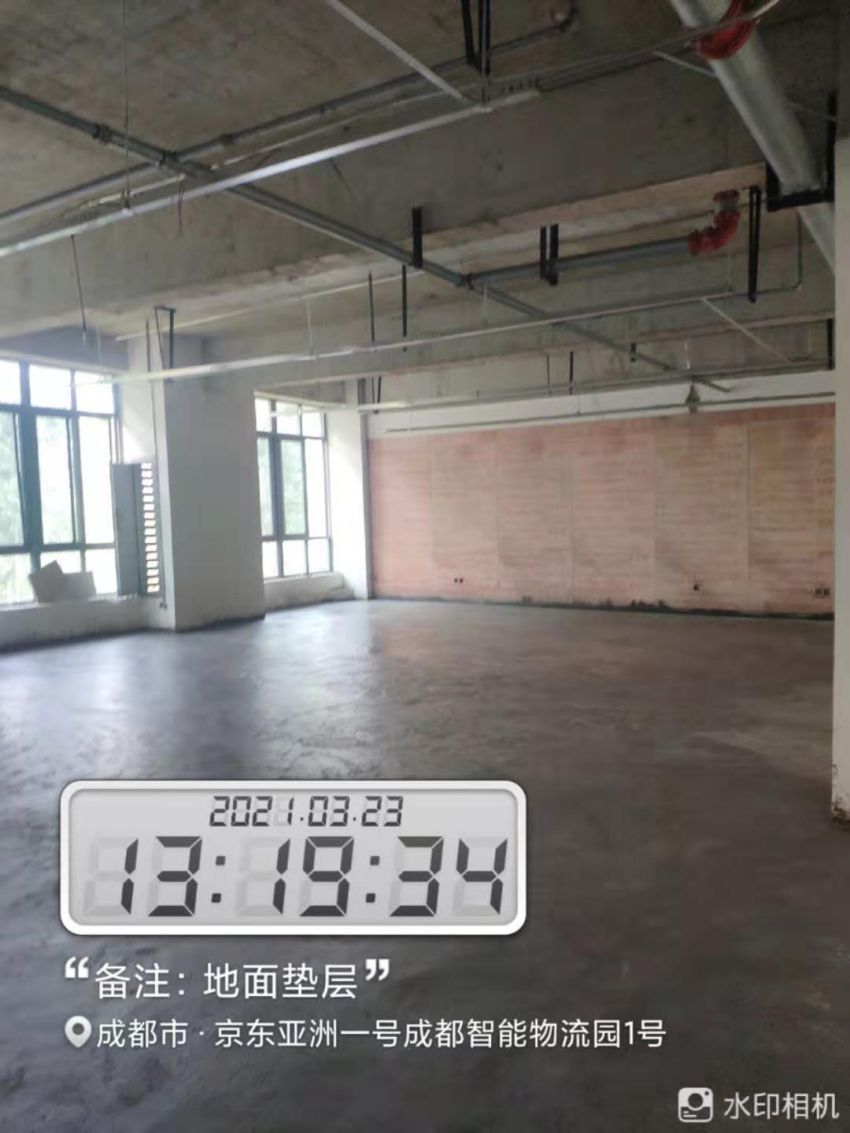

323

施工人數:10

施工事項:

1、地面打墊層,3人完成75%

2、乳膠漆基層3人,完成80%

3、水泥沙子搬運4人,完成80%

附圖

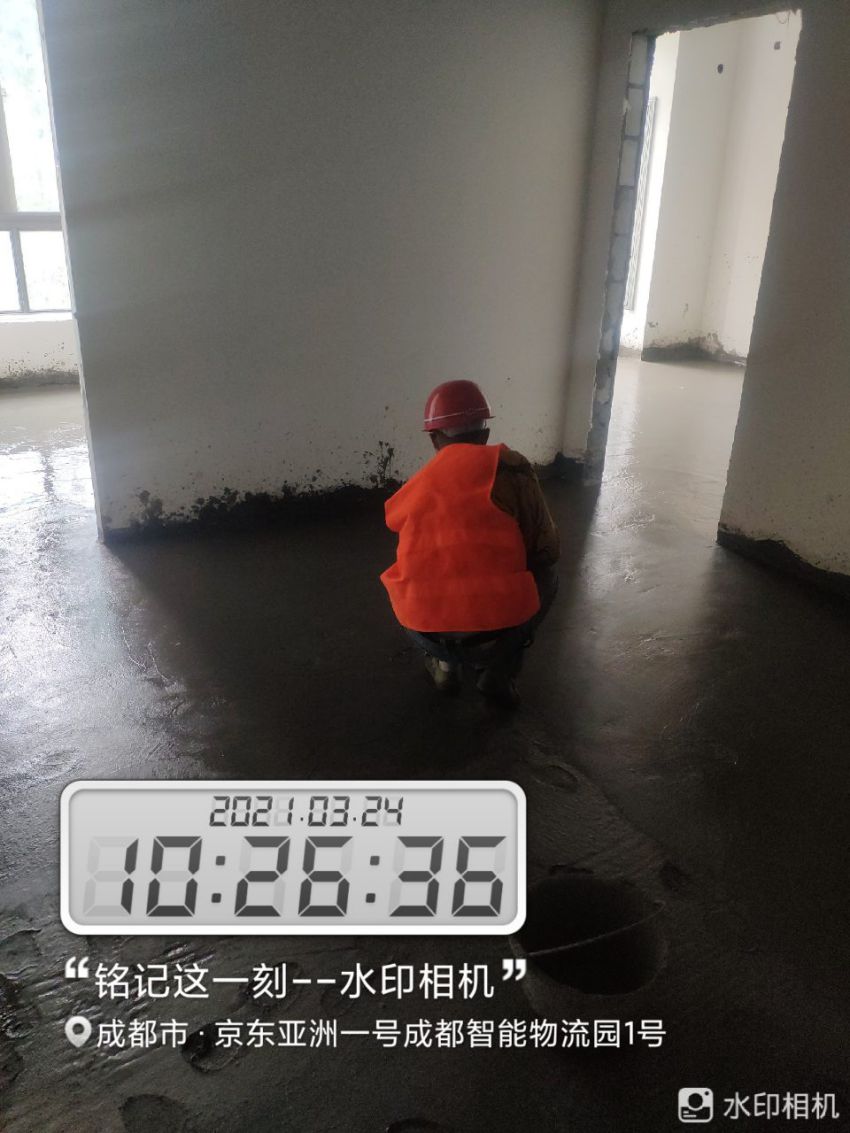

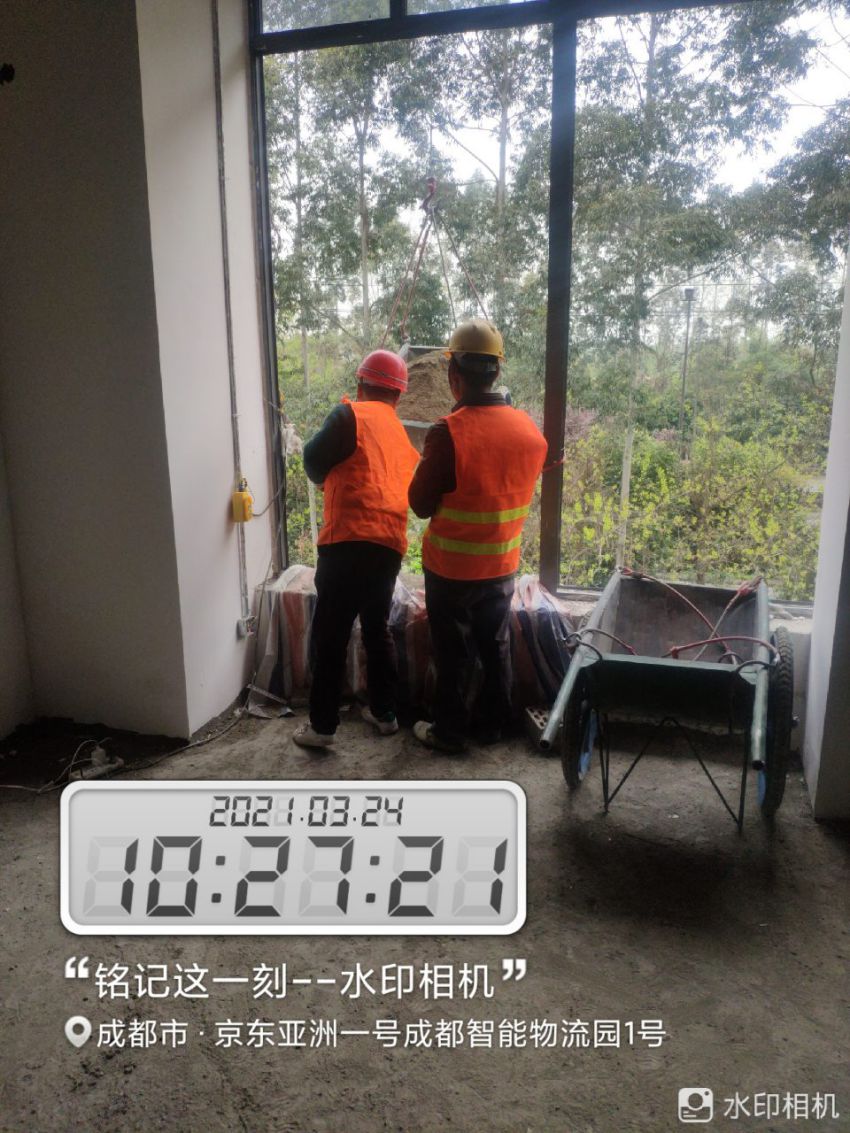

  324

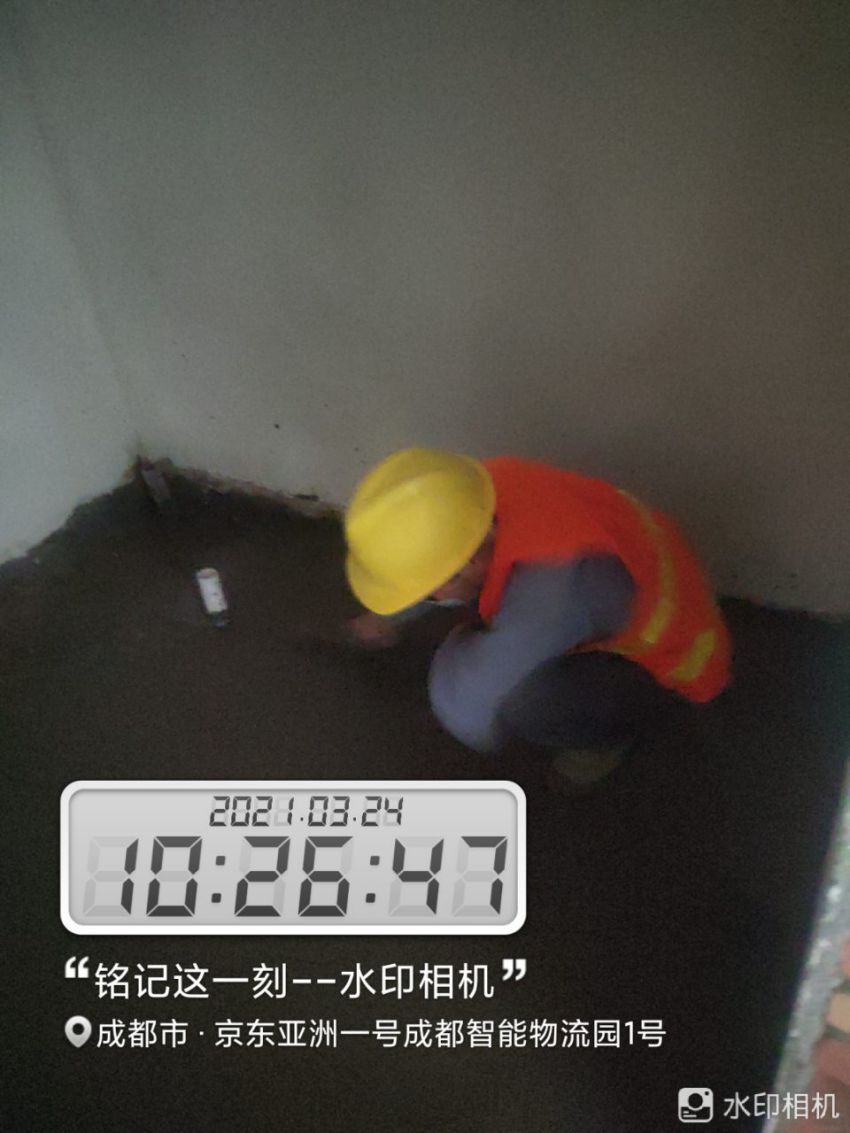

  施工人數:6

  施工事項:

  1、地面打墊層2,完成%100

  2、水泥沙子搬運4人,完成100%

  3、玻璃量尺寸完成

  附圖
