廣元京東分揀中心項目施工

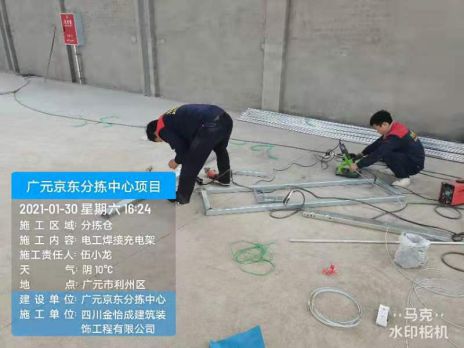

1月30日 施工人數4人
施工事項:

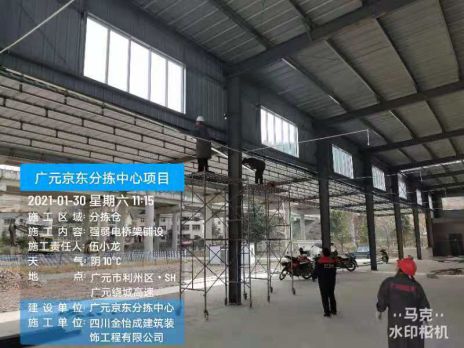

1.鋪設強弱電橋架。
2.焊接叉車充電架。
附圖:

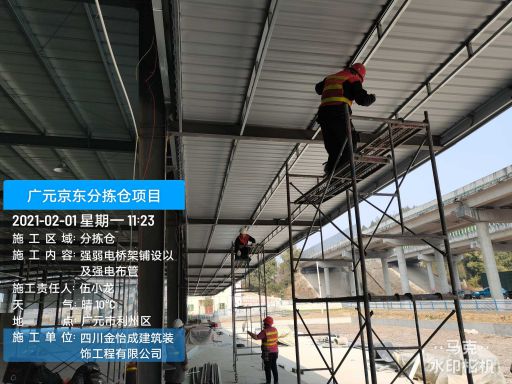

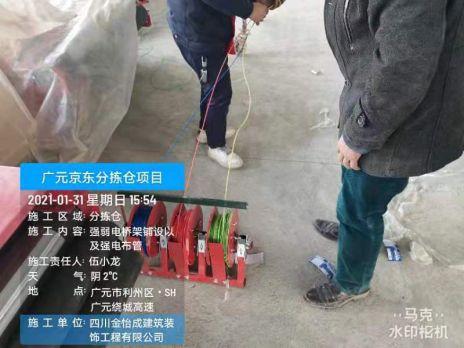

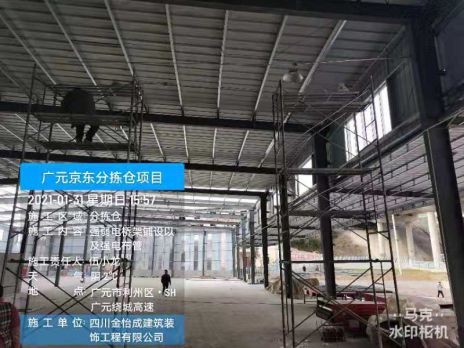

1月31日
施工人數:電工5人、焊工1人
施工事項:
1、強弱電橋架鋪設;
2、燈位布管布線并安裝燈具;
3、叉車充電架焊接
附圖:

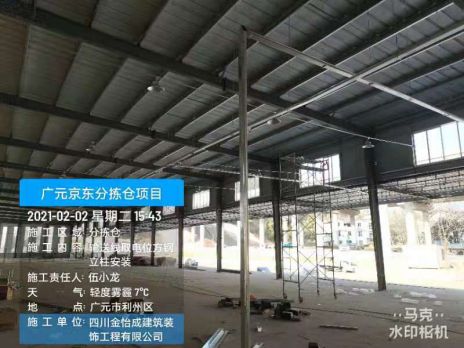

2月1日
施工人數:
施工事項:

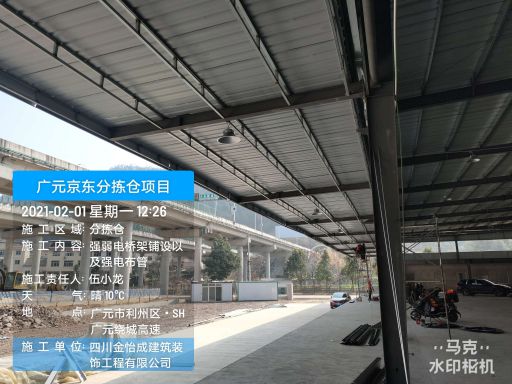

1、強弱電橋鋪設
2、強電布管
附圖:

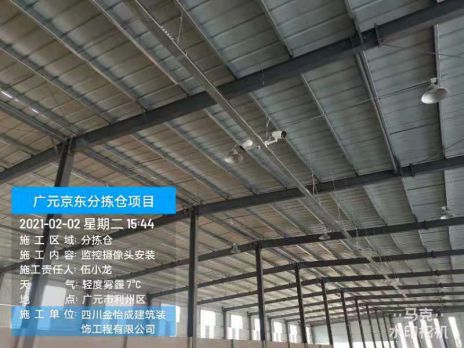

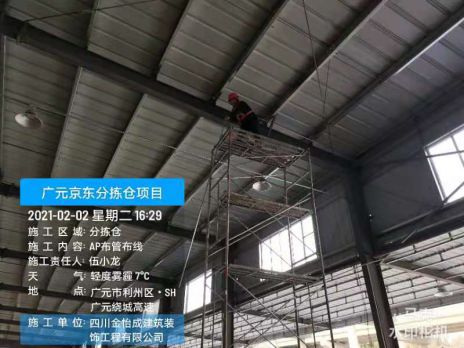

2月2日
施工人數:強弱電工5人
施工事項:
1、電工安裝監控?cái)z像頭
2、電工安裝隔離網
3、電工輸送線取電位布管布線并焊接方鋼立柱
4、電工布插座線
5、電工布AP網線并安裝
附圖:

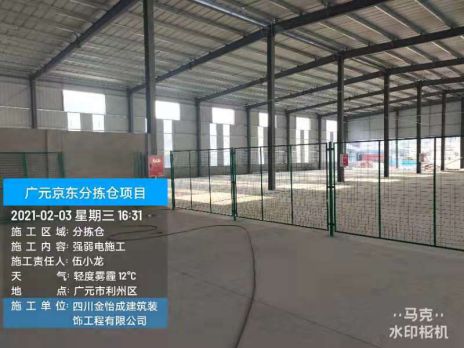

2月3日
施工人數:強弱電工4人
施工事項:
1、電工安裝監控?cái)z像頭
2、電工安裝開關面板

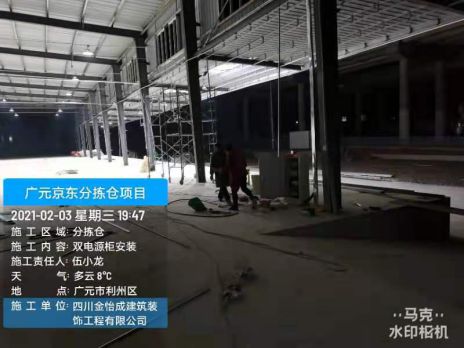

3、電工雙電源柜和油機連接箱接線
4、安裝機柜和壓水晶頭
5、橋架蓋蓋板

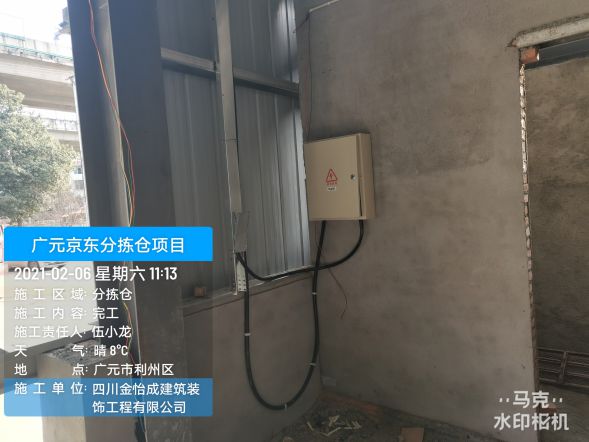

附圖:

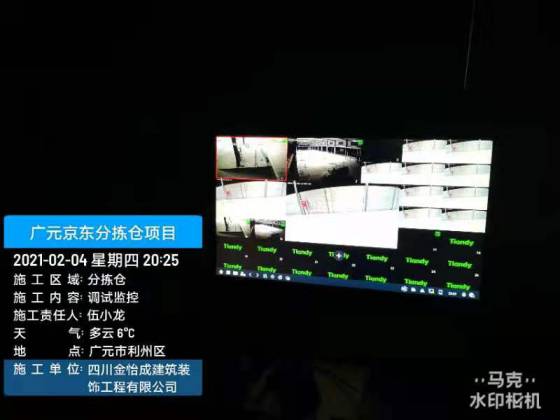

2月4日
施工人數:強弱電工4人
施工事項:

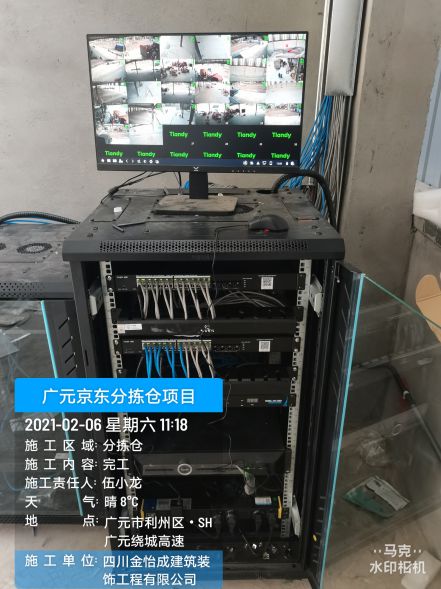

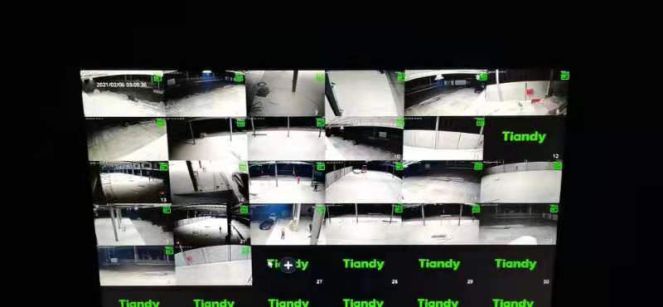

1、電工安裝監控機柜并調試監控?cái)z像頭。

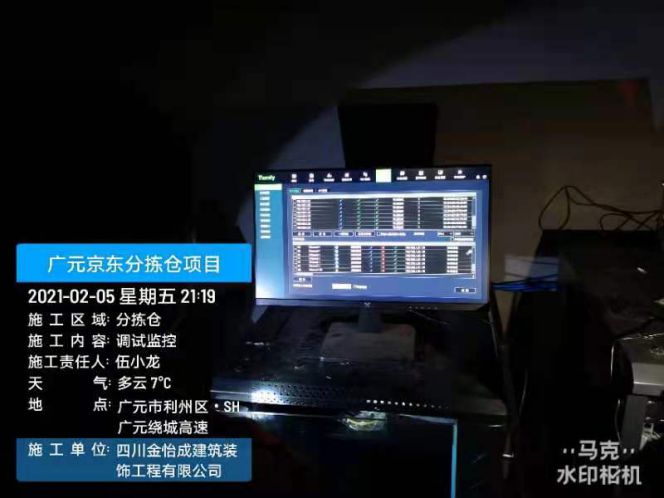

2月5日
施工人數:強弱電工4人
施工事項:
電工安裝監控機柜并調試監控?cái)z像

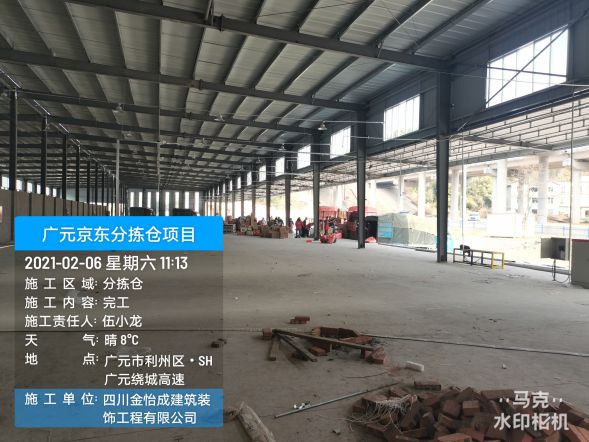

2月6日

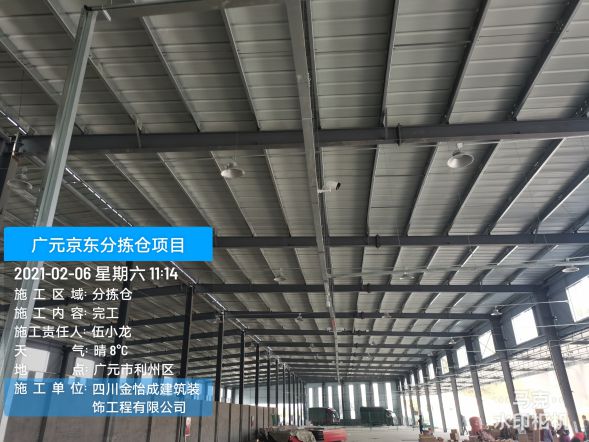

施工事項:完工,調試
